-1-夹芯彩钢复合板吊顶施工方案1概况1
1 工程概况本工程为 XX 工程
制剂车间建筑面积:6516m2,本工程为原有车间改造项目,改造范围为 1 轴~7 轴与 A 轴~F 轴之区域原建筑为四层钢筋混凝土框架结构厂房
2 适用范围本方案适用于洁净厂房净化装修工程中的夹芯彩钢板中置铝暗龙骨吊顶安装工程
3 编制依据1
1《洁净室施工及验收规范》(GB50591-2010);1

2《建筑装饰装修工程质量验收规范》(GB50210-2001);2施工工艺本施工方案采用如下工艺流程:施工准备 f 材料进场检验 f 支吊架安装 f 龙骨安装与调平一夹芯板顶板安装一板缝撕膜打胶2
1 施工准备2
1 施工工具的准备(1)电动工具:手电钻、冲击钻、圆盘锯、铝型材切割机、砂轮切割机
(2)手动工具:拉铆枪、“一”字螺丝刀、扳手、钢锯、墨斗、胶枪、橡皮锤、美工刀
(3)测量工具:钢卷尺、激光水平仪(校验有效期内)、磁力线锤
2 施工条件的准备(1)熟悉施工图纸及设计说明,做好相关图纸会审记录
(2)吊顶施工前熟悉现场:1)厂房外围墙体封闭,具备洁净室施工条件
2)与相关单位确定标高基准点
3)吊顶内水管、风管、桥架及设备安装结束,水管试压、风管漏风量测试验收结束
-2-缺陷名称4)按吊顶设计标高对吊顶内管路、设备及其支架进行高度复核
(3)材料进场自检记录及材料报验(监理)资料的准备
(4)编制技术交底书,对施工人员进行书面的安全及技术交底
2 材料进场检验2

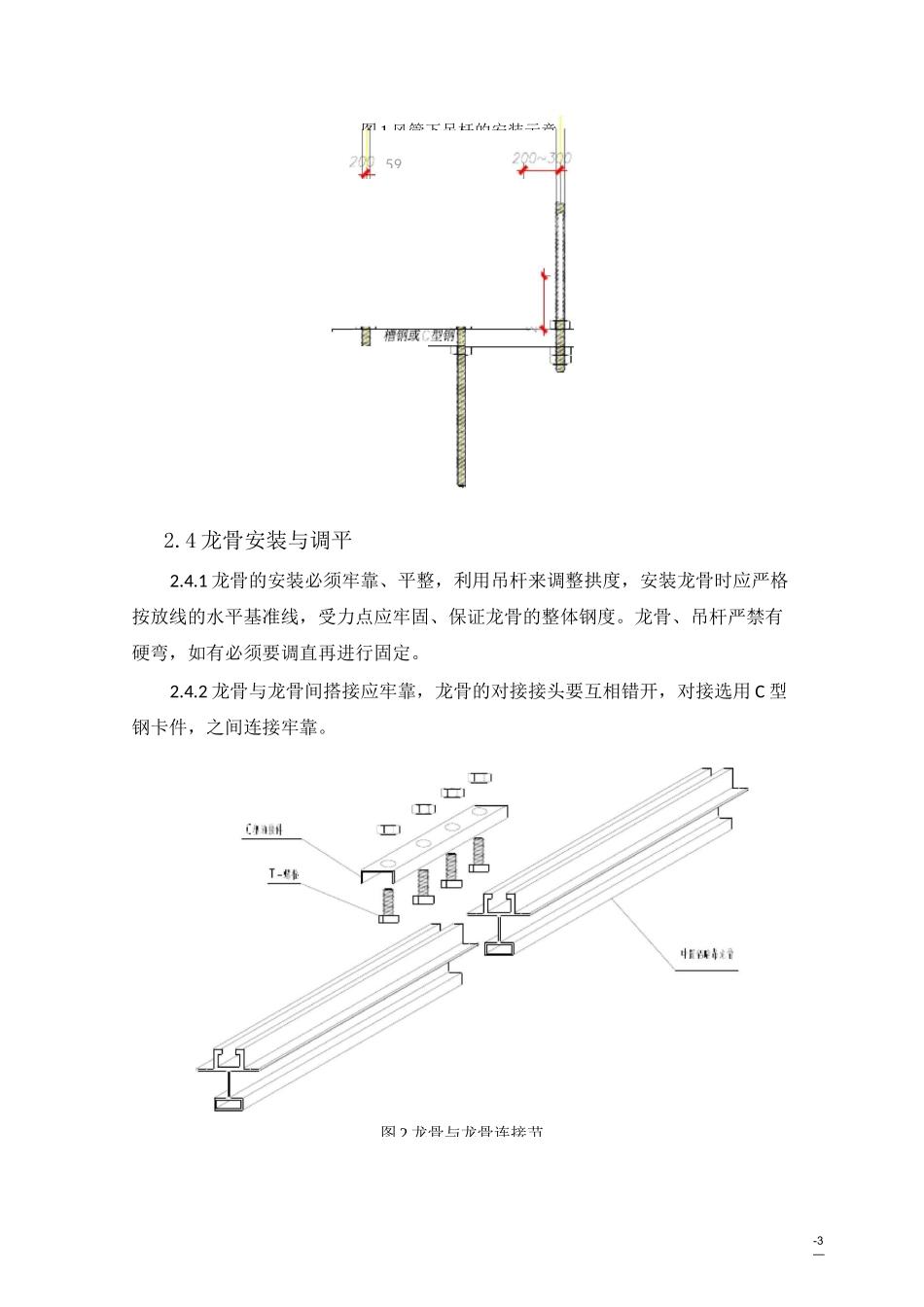

1 镀锌通丝吊杆、镀锌六角螺母、镀锌膨胀螺栓应符合相应国家标准2
2 按设计要求选用夹芯彩钢板材及配件,材料的规格、质量符合要求(1)夹芯彩钢复合板规格尺寸偏差要求:夹芯彩钢复合板规格尺寸允许偏差表 1项目允许偏差值(mm)宽度(mm)±1长度(mm)±1厚度(mm)±0
5对角线(mm)±2
