市利州区宝轮镇水电五局设备仓库厂房搬迁工程
111工程概况2
主框架部分拆除错误
实施中应注意的事项错误
施工安全措施施工单位:1
工程概况一、钢结构拆除工程简述工程名称:市利州区宝轮镇水电五局设备仓库厂房搬迁工程二、钢结构拆除工程质量要求按照建筑工程施工规、钢结构拆除工程施工规进行施工,所有流程和施工工艺都必须达到相关标准
编制依据按照建筑工程施工规、钢结构拆除工程施工规进行施工,所有流程和施工工艺都必须达到相关标准
1 技术准备3
1 根据现场实际情况(图纸)编制相应的施工作业程序
2 针对现场实际情况编制安全技术交底,并在拆除作业开始前对所有参与拆除的作业人员进行安全技术交底
2 场地准备将拆除所需的区域清理并做好安全区隔和挂安全警示标志,清理施工现场的杂物,检查拆除区域是否有障碍物等
3 人员配备从事厂房安装的管理人员必须经过质保培训,特殊工种必须持证上岗

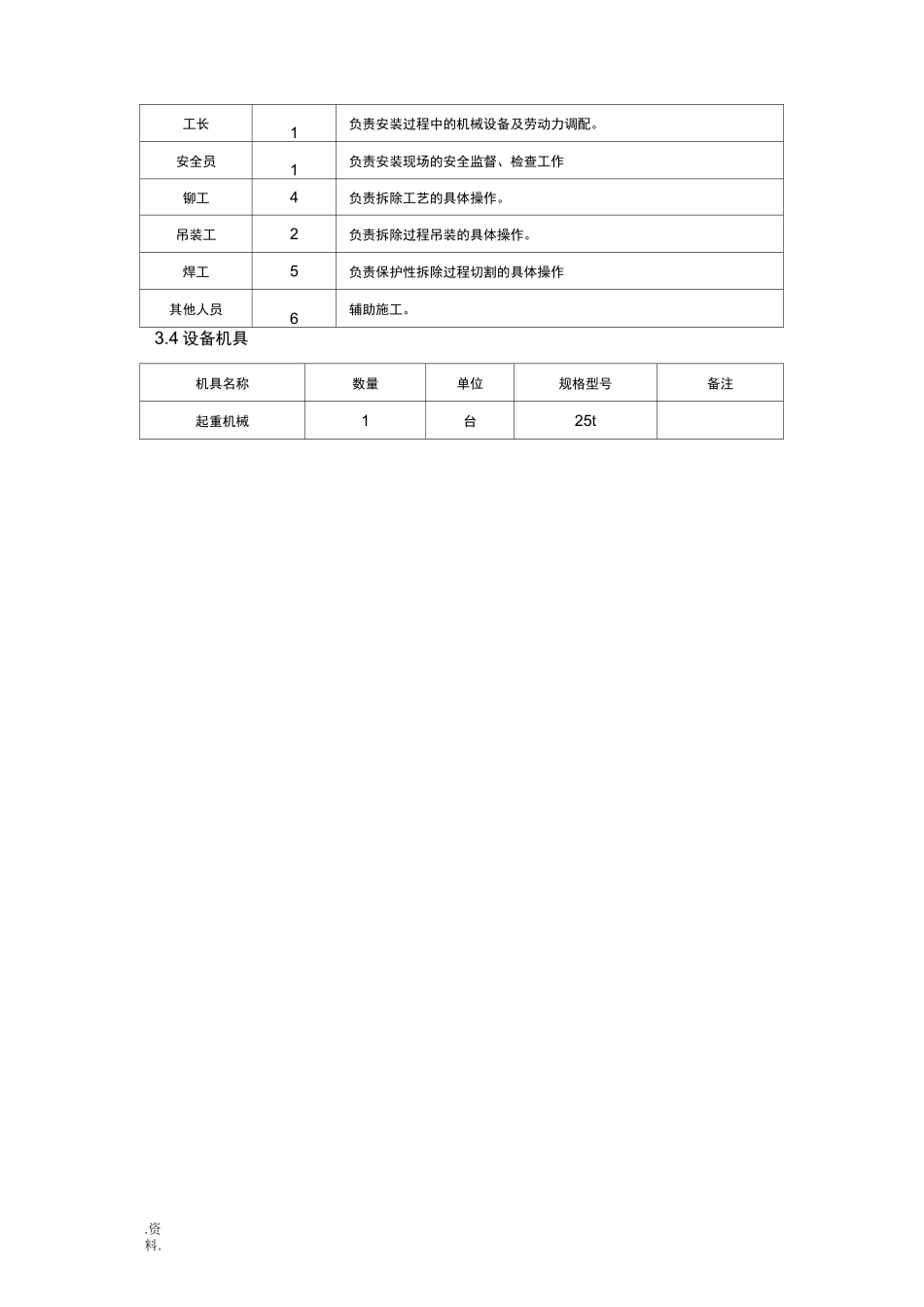

职务/工种数量基本职责结构工程师1负责拆除过程中的技术工作
工长1负责安装过程中的机械设备及劳动力调配
安全员1负责安装现场的安全监督、检查工作铆工4负责拆除工艺的具体操作
吊装工2负责拆除过程吊装的具体操作
焊工5负责保护性拆除过程切割的具体操作其他人员6辅助施工
4 设备机具机具名称数量单位规格型号备注起重机械1台25t
氧-乙炔切割设备3套一套备用500A 交流焊机1台NBC500扳手6套22T 千斤顶2台倒链1台切割机1套QG3配电箱1台电缆接口100米焊把线100米50m2 根缆风绳4 根根20m棕绳200米扁平吊带及钢丝绳4套活动脚手架6套其他常用工机具若干短途运输车辆2辆9
6m 平板车4
1 拆除准备4
1 技术准备工
