、工程概广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程)钢筋砼审核:刘存明编制:顾文涵江苏省水利建设工程有限公司二零一七年五月目录错误

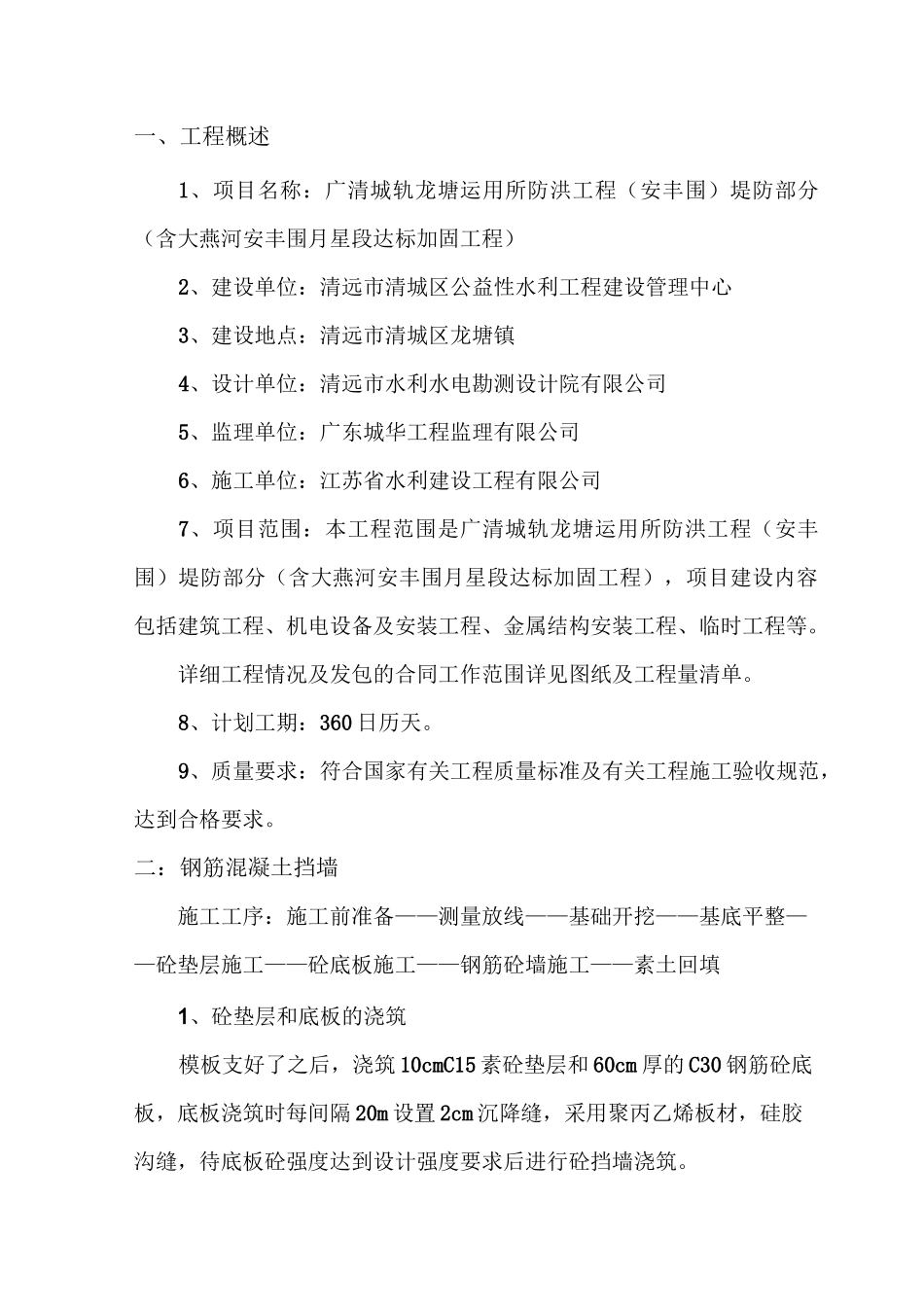

二:钢筋混凝土挡墙 01、砼垫层和底板的浇筑 02、钢筋加工 13、钢筋绑扎 24、注意事项:35、模板的支设安装 36、混凝土浇筑 57、素土回填施工 7一、工程概述1、项目名称:广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程)2、建设单位:清远市清城区公益性水利工程建设管理中心3、建设地点:清远市清城区龙塘镇4、设计单位:清远市水利水电勘测设计院有限公司5、监理单位:广东城华工程监理有限公司6、施工单位:江苏省水利建设工程有限公司7、项目范围:本工程范围是广清城轨龙塘运用所防洪工程(安丰围)堤防部分(含大燕河安丰围月星段达标加固工程),项目建设内容包括建筑工程、机电设备及安装工程、金属结构安装工程、临时工程等
详细工程情况及发包的合同工作范围详见图纸及工程量清单
8、计划工期:360 日历天
9、质量要求:符合国家有关工程质量标准及有关工程施工验收规范,达到合格要求
二:钢筋混凝土挡墙施工工序:施工前准备——测量放线——基础开挖——基底平整——砼垫层施工——砼底板施工——钢筋砼墙施工——素土回填1、砼垫层和底板的浇筑模板支好了之后,浇筑 10cmC15 素砼垫层和 60cm 厚的 C30 钢筋砼底板,底板浇筑时每间隔 20m 设置 2cm 沉降缝,采用聚丙乙烯板材,硅胶沟缝,待底板砼强度达到设计强度要求后进行砼挡墙浇筑
2、钢筋加工(1)、根据设计图纸要求,认真审阅图纸,及时提出有关问题并形成书面记录
熟悉现行规范及操作规程要求,根据施工设计图纸进行钢筋翻样,并绘制出大样图,注明各弯起钢筋的位置和角度
⑵、根据施工图和钢筋翻样单数量制作标签,对提供的盘圆线材先进
