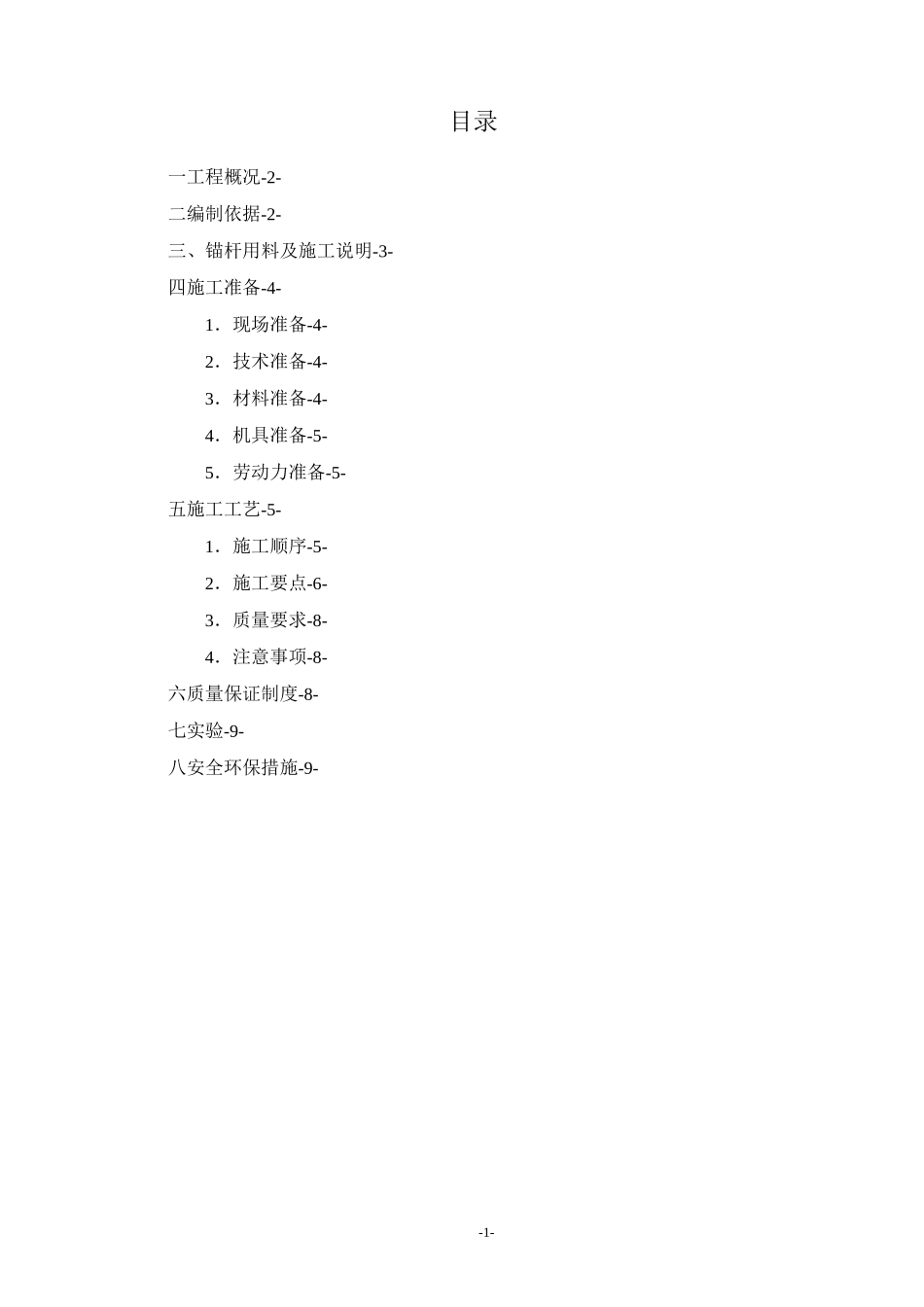

-1-目录一工程概况-2-二编制依据-2-三、锚杆用料及施工说明-3-四施工准备-4-1.现场准备-4-2.技术准备-4-3.材料准备-4-4.机具准备-5-5.劳动力准备-5-五施工工艺-5-1.施工顺序-5-2.施工要点-6-3.质量要求-8-4.注意事项-8-六质量保证制度-8-七实验-9-八安全环保措施-9-抗浮锚杆施工方案-2--3-8
锚杆试验的数目与具体位置由质监部门汇同建设、施工、监理确定,最大试验荷加载值不应小于 260KN
9,在所有锚杆砂浆强度达到设计要求前,应持续进行降水,将地下室范围内的地下水将至底板底 1m 以下处
其余未详述者,按建筑地基基础设计规范(GB50007-2011)《建筑边坡工程技术规范》(GB50330-2013)《建筑基坑支护技术规程》(JGJ120-2012)的相关规定执行

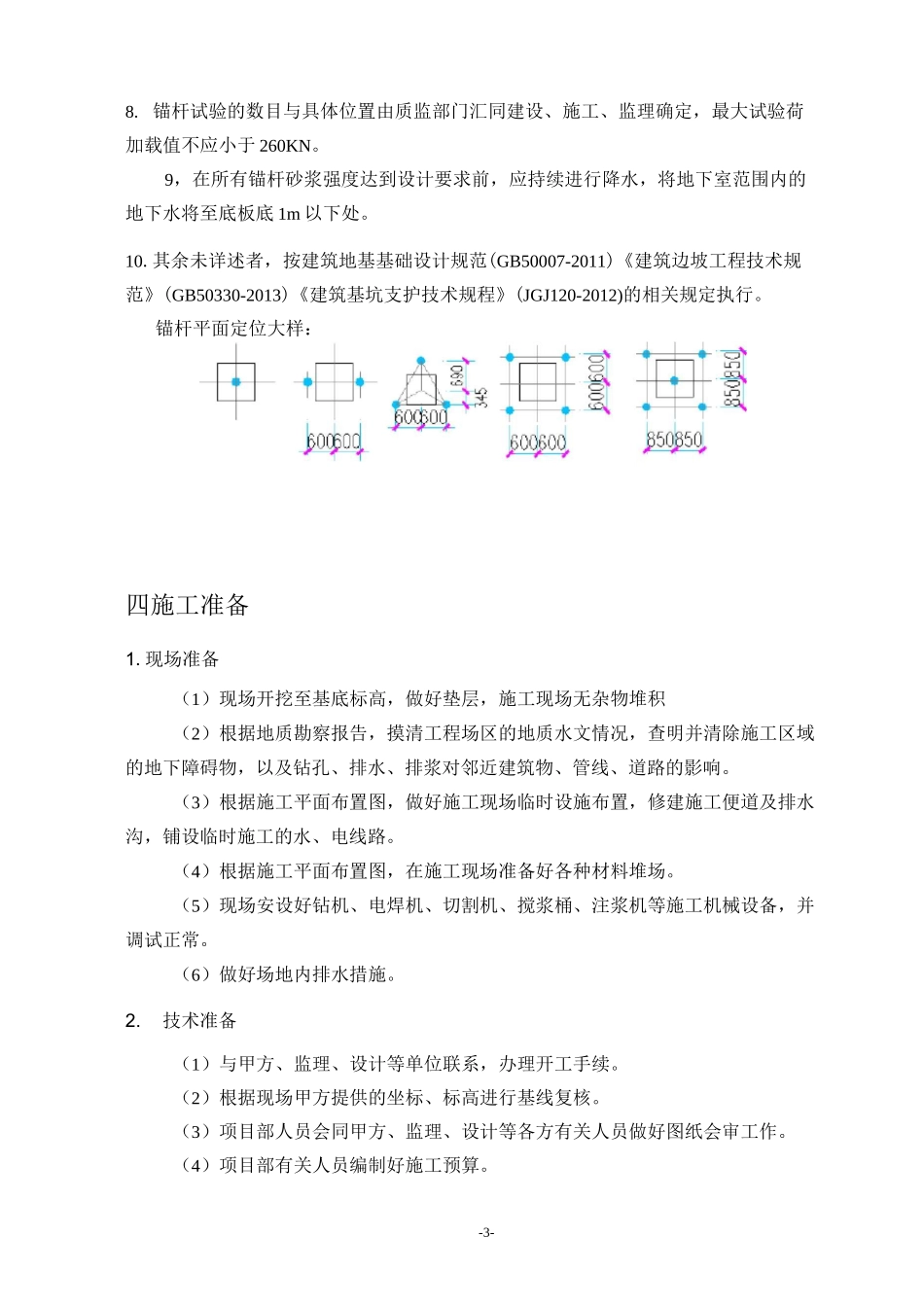

锚杆平面定位大样:四施工准备1
现场准备(1)现场开挖至基底标高,做好垫层,施工现场无杂物堆积(2)根据地质勘察报告,摸清工程场区的地质水文情况,查明并清除施工区域的地下障碍物,以及钻孔、排水、排浆对邻近建筑物、管线、道路的影响
(3)根据施工平面布置图,做好施工现场临时设施布置,修建施工便道及排水沟,铺设临时施工的水、电线路
(4)根据施工平面布置图,在施工现场准备好各种材料堆场
(5)现场安设好钻机、电焊机、切割机、搅浆桶、注浆机等施工机械设备,并调试正常
(6)做好场地内排水措施
技术准备(1)与甲方、监理、设计等单位联系,办理开工手续
(2)根据现场甲方提供的坐标、标高进行基线复核
(3)项目部人员会同甲方、监理、设计等各方有关人员做好图纸会审工作
(4)项目部有关人员编制好施工预算
抗浮锚杆施工方案-4-(5)对各班组施工人员进行详细的技术、安全交底
(6)锚杆施工应由具有相应资质且有类似工程施工经验的专业施工单位实施
