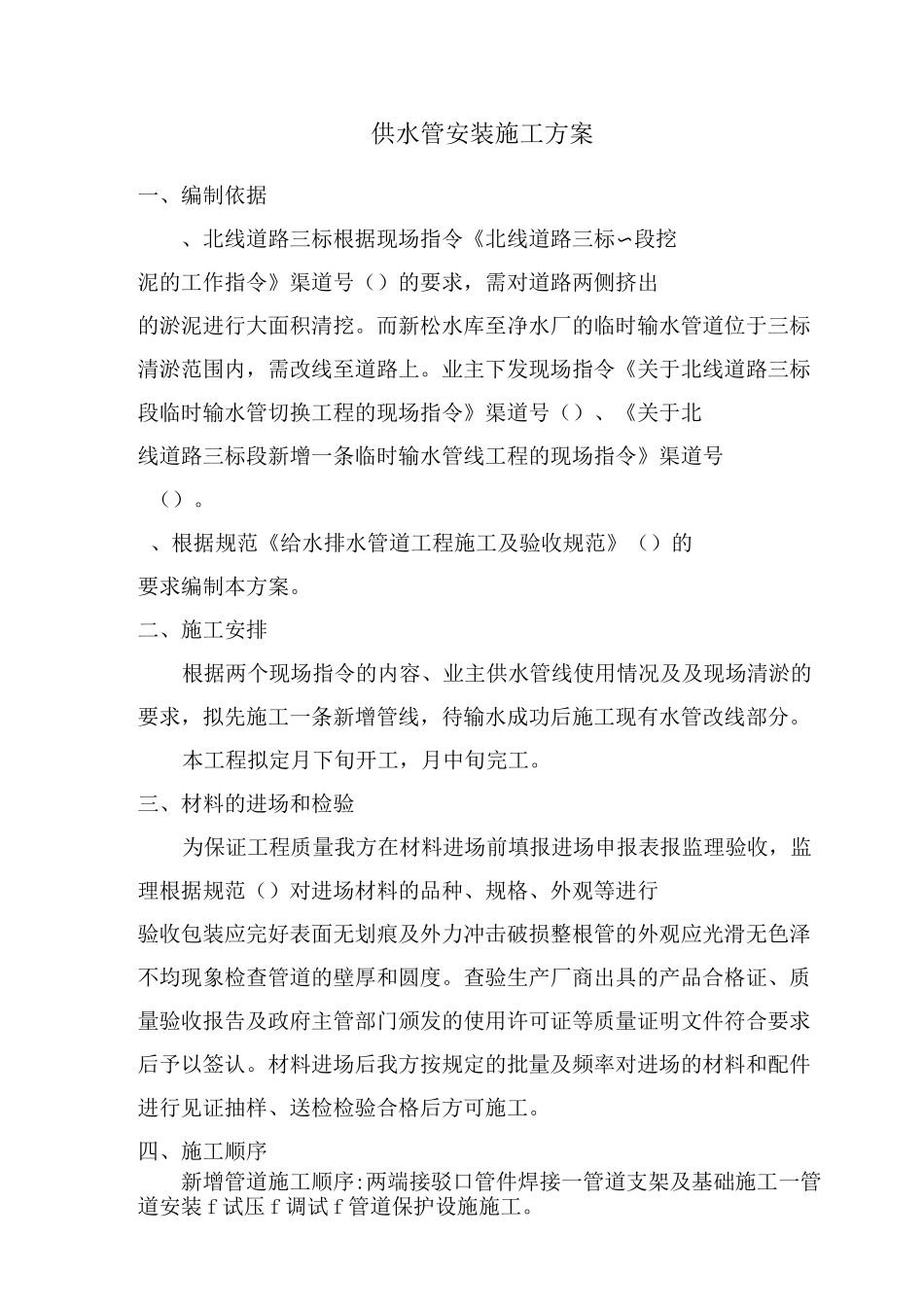

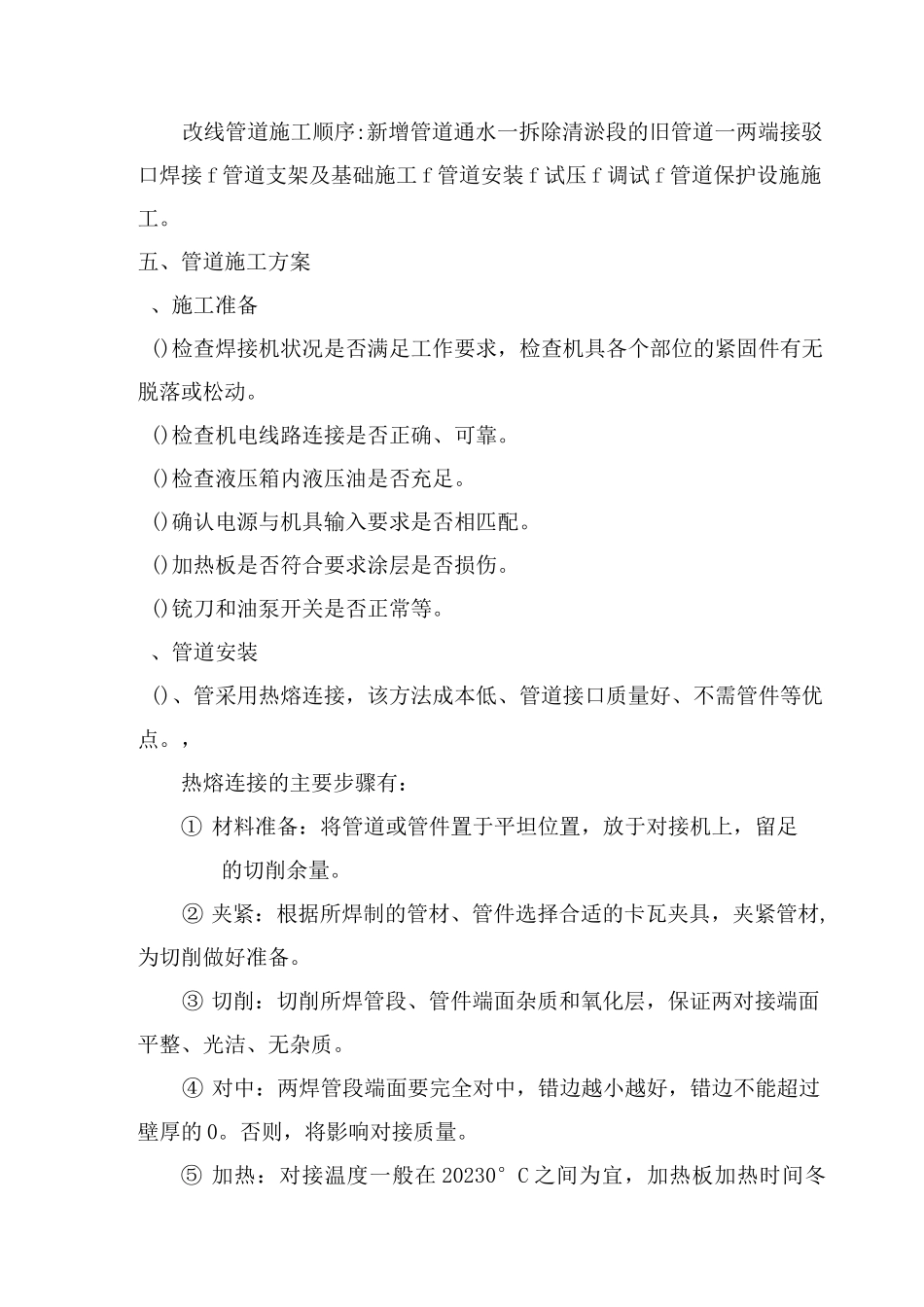

供水管安装施工方案一、编制依据、北线道路三标根据现场指令《北线道路三标〜段挖泥的工作指令》渠道号()的要求,需对道路两侧挤出的淤泥进行大面积清挖。而新松水库至净水厂的临时输水管道位于三标清淤范围内,需改线至道路上。业主下发现场指令《关于北线道路三标段临时输水管切换工程的现场指令》渠道号()、《关于北线道路三标段新增一条临时输水管线工程的现场指令》渠道号()。、根据规范《给水排水管道工程施工及验收规范》()的要求编制本方案。二、施工安排根据两个现场指令的内容、业主供水管线使用情况及及现场清淤的要求,拟先施工一条新增管线,待输水成功后施工现有水管改线部分。本工程拟定月下旬开工,月中旬完工。三、材料的进场和检验为保证工程质量我方在材料进场前填报进场申报表报监理验收,监理根据规范()对进场材料的品种、规格、外观等进行验收包装应完好表面无划痕及外力冲击破损整根管的外观应光滑无色泽不均现象检查管道的壁厚和圆度。查验生产厂商出具的产品合格证、质量验收报告及政府主管部门颁发的使用许可证等质量证明文件符合要求后予以签认。材料进场后我方按规定的批量及频率对进场的材料和配件进行见证抽样、送检检验合格后方可施工。四、施工顺序新增管道施工顺序:两端接驳口管件焊接一管道支架及基础施工一管道安装 f 试压 f 调试 f 管道保护设施施工。改线管道施工顺序:新增管道通水一拆除清淤段的旧管道一两端接驳口焊接 f 管道支架及基础施工 f 管道安装 f 试压 f 调试 f 管道保护设施施工。五、管道施工方案、施工准备()检查焊接机状况是否满足工作要求,检查机具各个部位的紧固件有无脱落或松动。()检查机电线路连接是否正确、可靠。()检查液压箱内液压油是否充足。()确认电源与机具输入要求是否相匹配。()加热板是否符合要求涂层是否损伤。()铳刀和油泵开关是否正常等。、管道安装()、管采用热熔连接,该方法成本低、管道接口质量好、不需管件等优点。,热熔连接的主要步骤有:① 材料准备:将管道或管件置于平坦位置,放于对接机上,留足的切削余量。② 夹紧:根据所焊制的管材、管件选择合适的卡瓦夹具,夹紧管材,为切削做好准备。③ 切削:切削所焊管段、管件端面杂质和氧化层,保证两对接端面平整、光洁、无杂质。④ 对中:两焊管段端面要完全对中,错边越小越好,错边不能超过壁厚的 0。否则,将影响对接质量。⑤ 加热:对接温度一般在 20230°C 之间为宜,加热...
