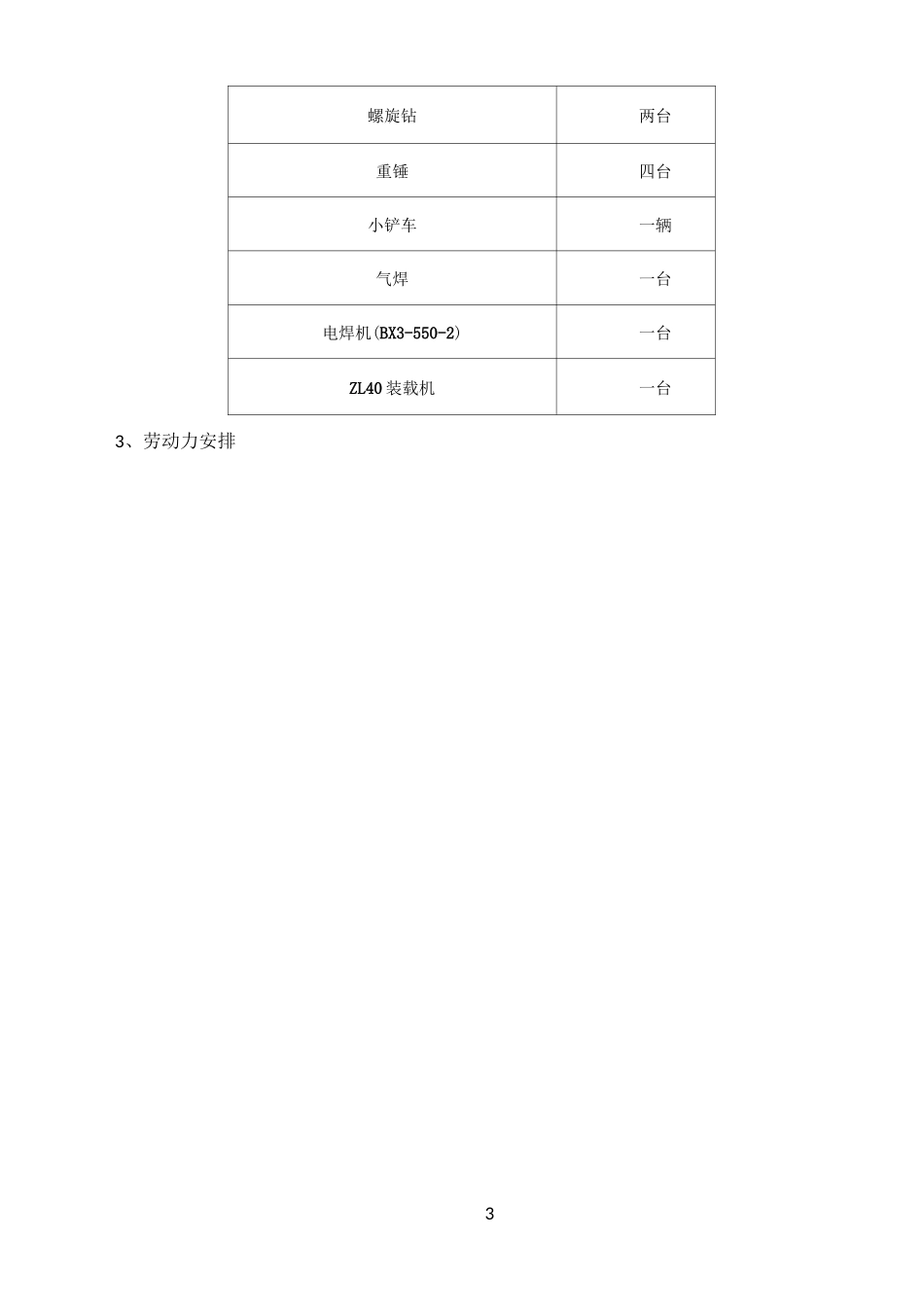

1杨凌富海工业园五期工程 B12 厂房素土挤密桩复合地基施工方案编制:审核:审批:杨凌富海工业园五期工程 B12 厂房UDC2素土挤密桩复合地基施工方案一、编制原则及依据本施工方案根据国家现行有关施工技术规范,规程的要求和规定,及施工图纸编制,主要依据有:3螺旋钻两台重锤四台小铲车一辆气焊一台电焊机(BX3-550-2)一台ZL40 装载机一台3、劳动力安排UDC4螺旋钻操作人员2 人夯机操作人员2 人桩前操作人员1 人修理工1 人电工1 人后勤1 人4、材料准备挤密土桩的填料应采用壤土、一般粘性土或 lp>4 的粉土,土料中有机质含量不得超过 5%,也不得含有冻土和膨胀土,土块的粒径不宜大于 15mm;当含有碎石时,其粒径不得大于 50mm
检查记录成竣工高程测夯填质量抽5七、施工工艺1、施工工艺流程图2、施工工序2
1 清基、平整场地:清除施工区范围内所有杂草等杂物,表层腐殖土清除不小于 30cm,清基土运至业主指定的弃土区存放
2 桩孔定位:确定平面位置后,建立平面位置的控制桩,以备下步施工使用
桩中心距为 0
9m,先在施工图 6-1 素土挤密桩试验施工工艺流程图UDC6区边线上分出每排桩的控制线
拉线,用 50m 钢尺定出每个桩的位置,并插竹筷做标示,对每个桩都建立编号
定位完成后,复核所放桩位位置、数量是否与施工桩位图一致,核对无误后,报监理工程师验收
3 施工顺序:成孔和回填时为防止临孔之间互相挤压造成相邻孔径缩孔或振动坍塌,施工顺序采用先外后里,隔排隔行,隔一打一的跳打方式,成孔后立即分层回填夯实
4 桩机就位:桩位经验收合格后,进行桩机就位,调平桩机机身,使管身保持垂直
5 成孔桩机就位后采用螺旋钻成孔2
1打桩机就位由施工人员检查核对桩位,并设置 4 个定位点,以 4 个定位点确定桩点中心位置,以保证柴油锤中心垂直对准桩位,桩位偏差小
