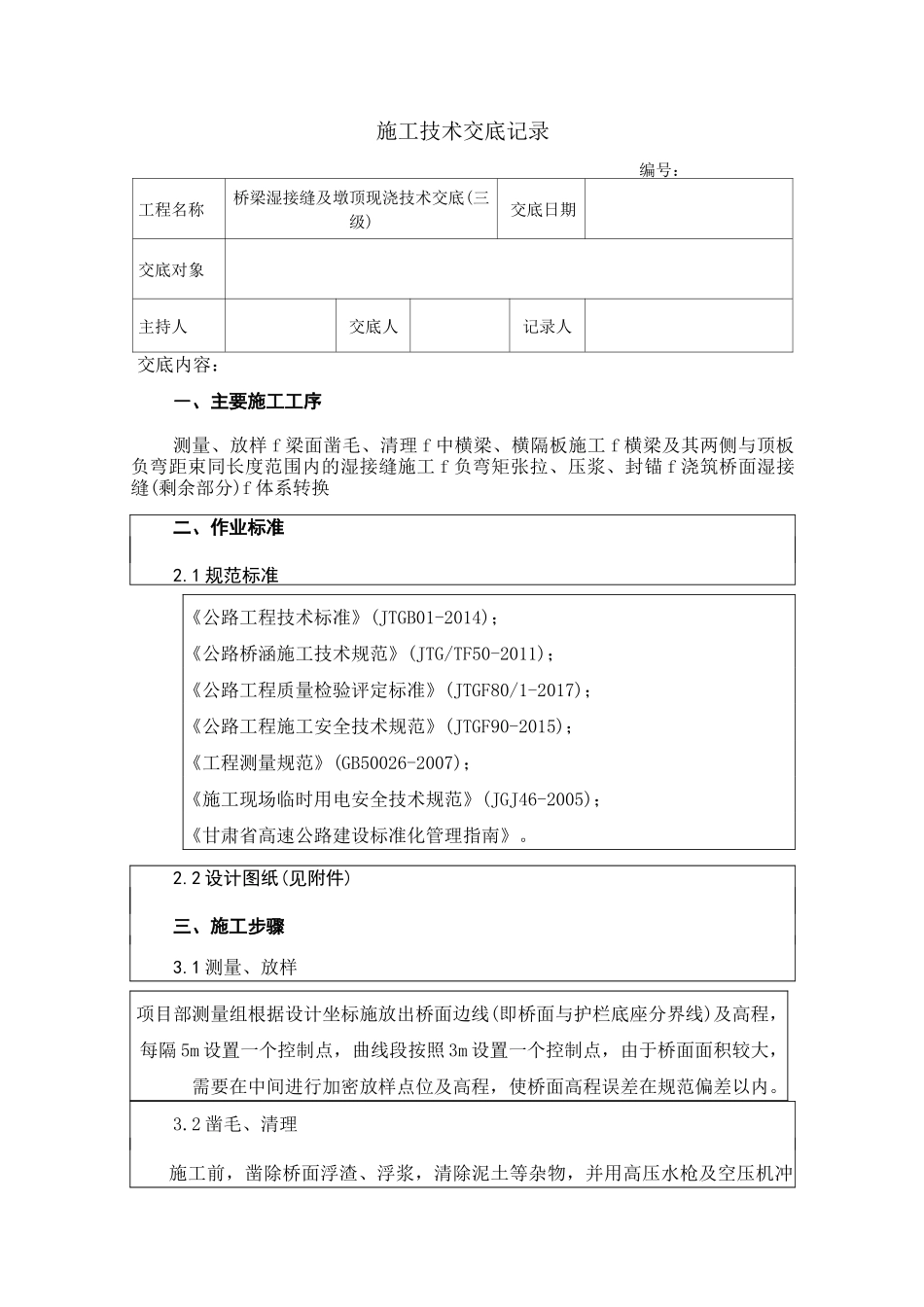

施工技术交底记录编号:工程名称桥梁湿接缝及墩顶现浇技术交底(三级)交底日期交底对象主持人交底人记录人交底内容:―、主要施工工序测量、放样 f 梁面凿毛、清理 f 中横梁、横隔板施工 f 横梁及其两侧与顶板负弯距束同长度范围内的湿接缝施工 f 负弯矩张拉、压浆、封锚 f 浇筑桥面湿接缝(剩余部分)f 体系转换二、作业标准2
1 规范标准《公路工程技术标准》(JTGB01-2014);《公路桥涵施工技术规范》(JTG/TF50-2011);《公路工程质量检验评定标准》(JTGF80/1-2017);《公路工程施工安全技术规范》(JTGF90-2015);《工程测量规范》(GB50026-2007);《施工现场临时用电安全技术规范》(JGJ46-2005);《甘肃省高速公路建设标准化管理指南》
2 设计图纸(见附件)三、施工步骤3
1 测量、放样项目部测量组根据设计坐标施放出桥面边线(即桥面与护栏底座分界线)及高程,每隔 5m 设置一个控制点,曲线段按照 3m 设置一个控制点,由于桥面面积较大,需要在中间进行加密放样点位及高程,使桥面高程误差在规范偏差以内
2 凿毛、清理施工前,凿除桥面浮渣、浮浆,清除泥土等杂物,并用高压水枪及空压机冲洗干净,桥面凿毛、清理检查合格后,方可进行施工

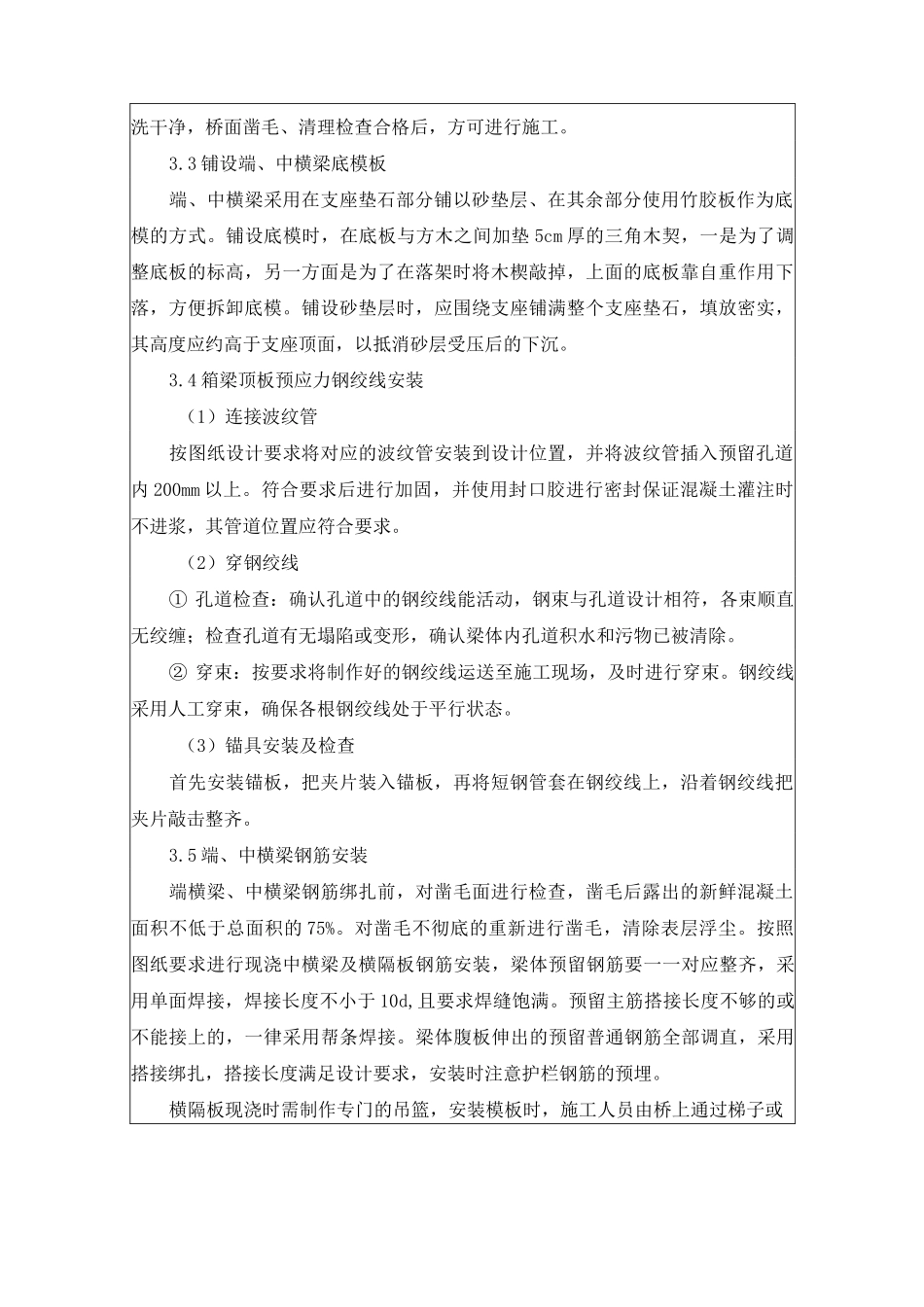

3 铺设端、中横梁底模板端、中横梁采用在支座垫石部分铺以砂垫层、在其余部分使用竹胶板作为底模的方式
铺设底模时,在底板与方木之间加垫 5cm 厚的三角木契,一是为了调整底板的标高,另一方面是为了在落架时将木楔敲掉,上面的底板靠自重作用下落,方便拆卸底模
铺设砂垫层时,应围绕支座铺满整个支座垫石,填放密实,其高度应约高于支座顶面,以抵消砂层受压后的下沉
4 箱梁顶板预应力钢绞线安装(1)连接波纹管按图纸设计要求将对应的波纹管安装到设计位置,并将波纹管插入预留孔道内 200mm 以上
