************建设项目三层柱两根构件柱包角钢加固专项方案编制:审核:审批意见:公司总工程师:**********建筑工程有限责任公司2020 年 7 月 26 日*********建设项日柱包角钢加固专项施工方案3*********建设项日柱包角钢加固专项施工方案29
验收:根据施工规范和设计规范的要求,锚固区粘结面积不小于 90%,非锚固区粘结面积不小于 70%
加固尺寸与实际尺寸有出入时,以实际尺寸或洽商为准
固化养护:结构胶固化为在现在的温度下 24—48 小时可固化,3 天后可受力使用
2 柱包钢施工3
1 总的流程:钢板下料加工 f 钻孔(锚栓安装孔、注浆孔)f 植化学锚栓 f 钢板安装 f 注浆3
施 1 工准备施工前应认真阅读设计施工图,必须要将结构面清理干净,按设计图纸,在混凝土粘钢位置测放打磨控制线,待打磨工作完成后补加包钢位置线
2 砼表面打磨打磨掉混凝土浮层,并磨去 1〜2mm 面层,直至完全露出坚实新结构面,混凝土表层出现剥落、空鼓、蜂窝、腐蚀等劣化现象的部位应予以剔除,用指定材料修补,裂缝部位应首先进行封闭处理

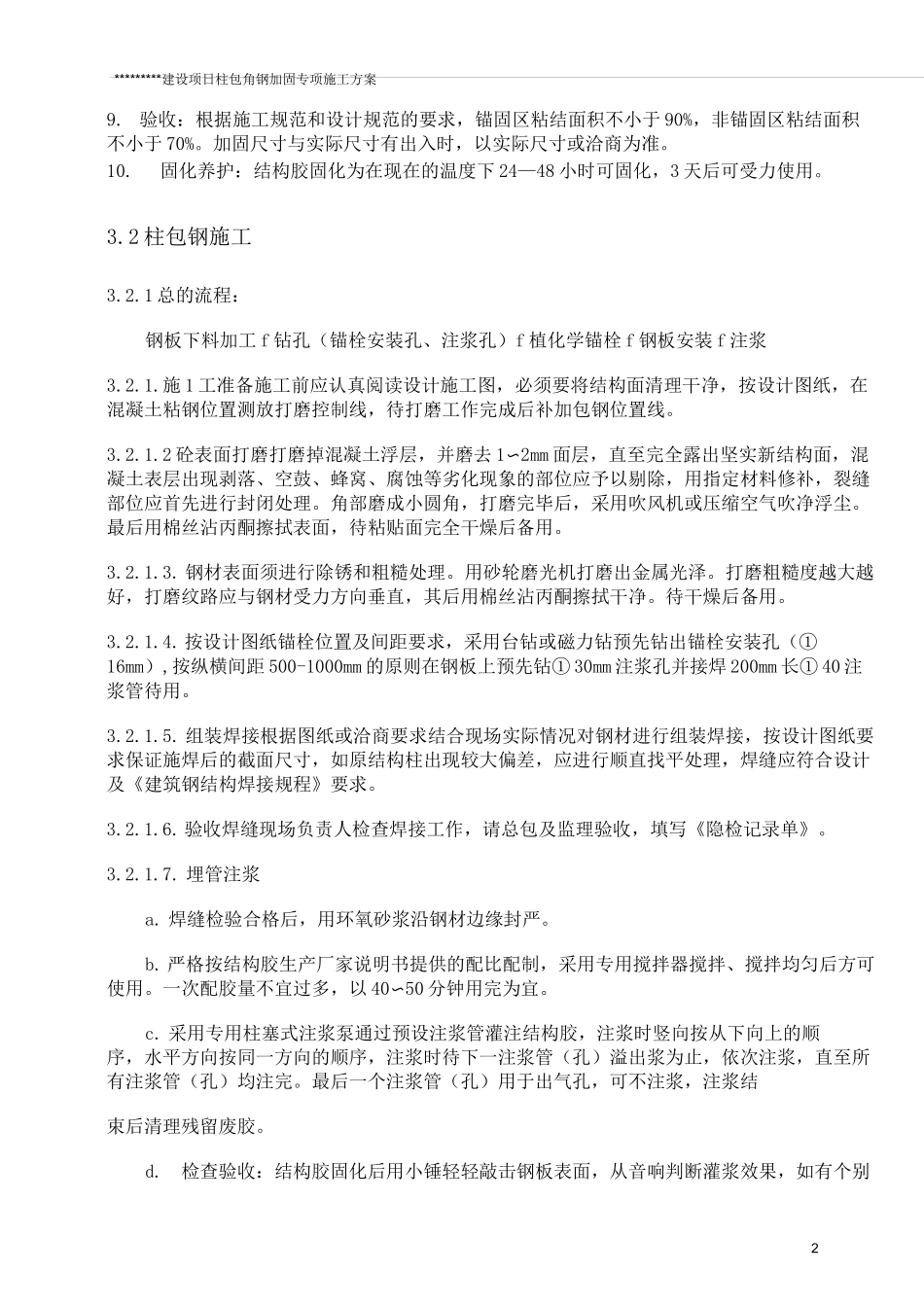

角部磨成小圆角,打磨完毕后,采用吹风机或压缩空气吹净浮尘
最后用棉丝沾丙酮擦拭表面,待粘贴面完全干燥后备用
钢材表面须进行除锈和粗糙处理
用砂轮磨光机打磨出金属光泽
打磨粗糙度越大越好,打磨纹路应与钢材受力方向垂直,其后用棉丝沾丙酮擦拭干净
待干燥后备用
按设计图纸锚栓位置及间距要求,采用台钻或磁力钻预先钻出锚栓安装孔(①16mm),按纵横间距 500-1000mm 的原则在钢板上预先钻① 30mm 注浆孔并接焊 200mm 长① 40 注浆管待用
组装焊接根据图纸或洽商要求结合现场实际情况对钢材进行组装焊接,按设计图纸要求保证施焊后的截面尺
