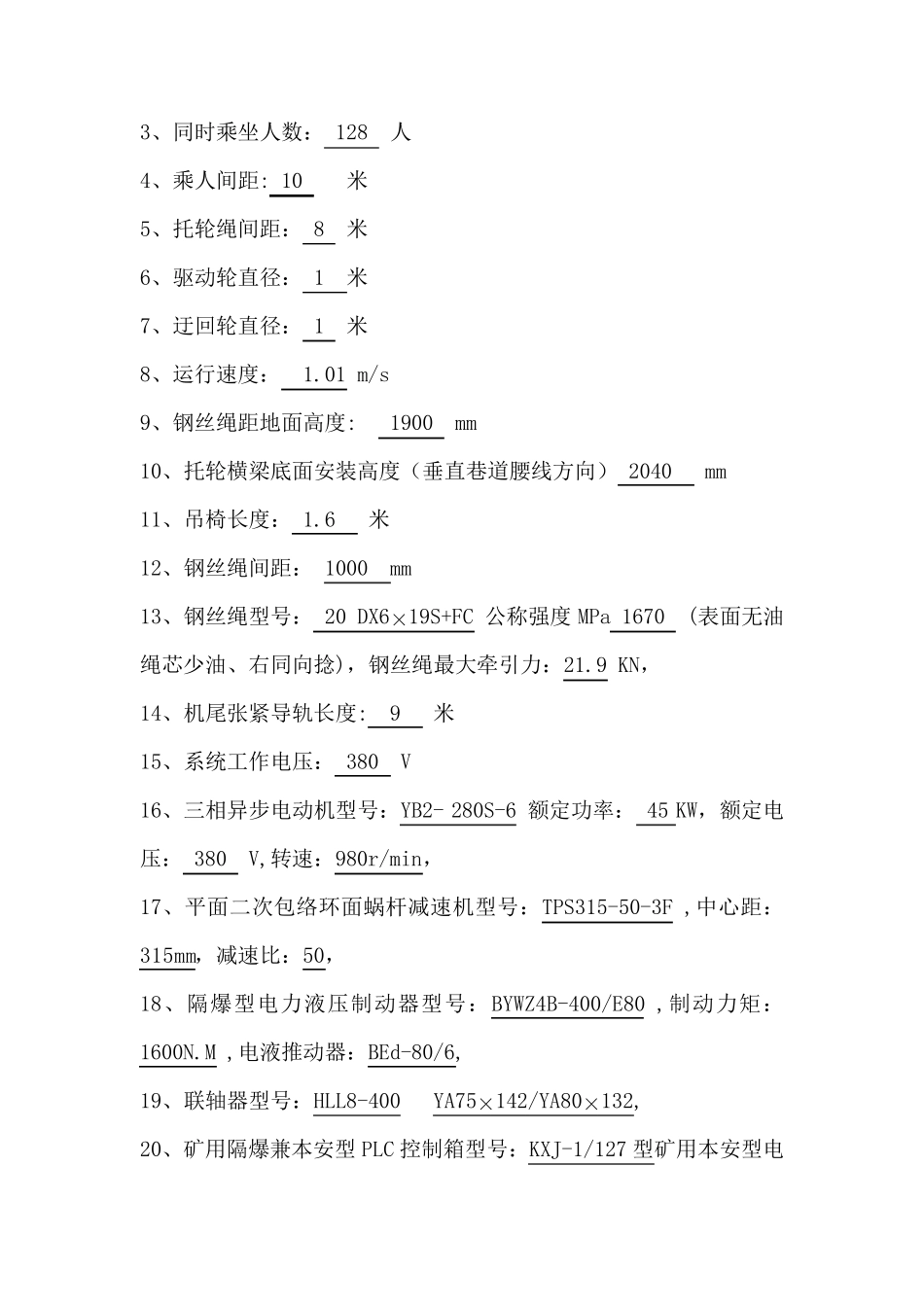

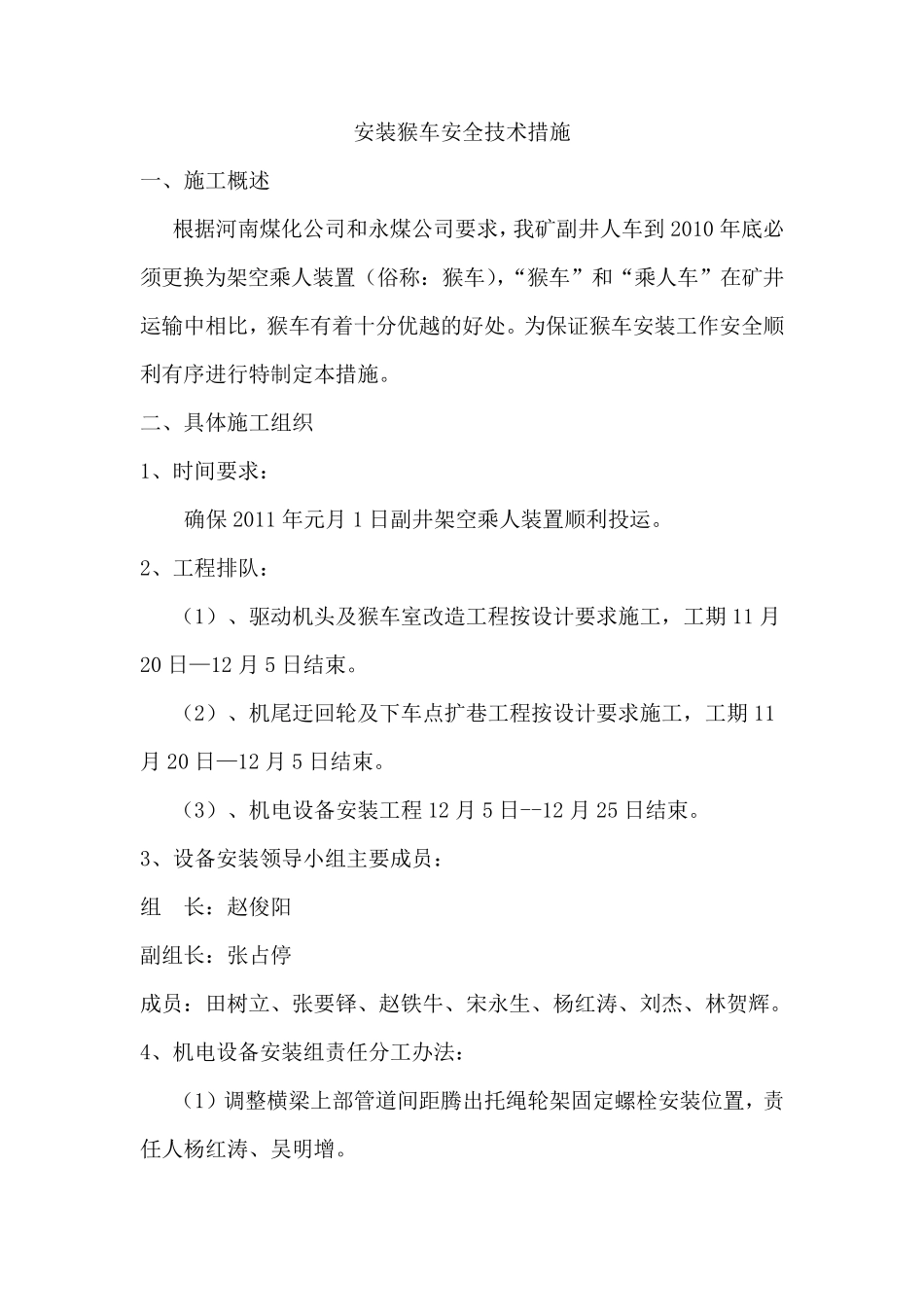

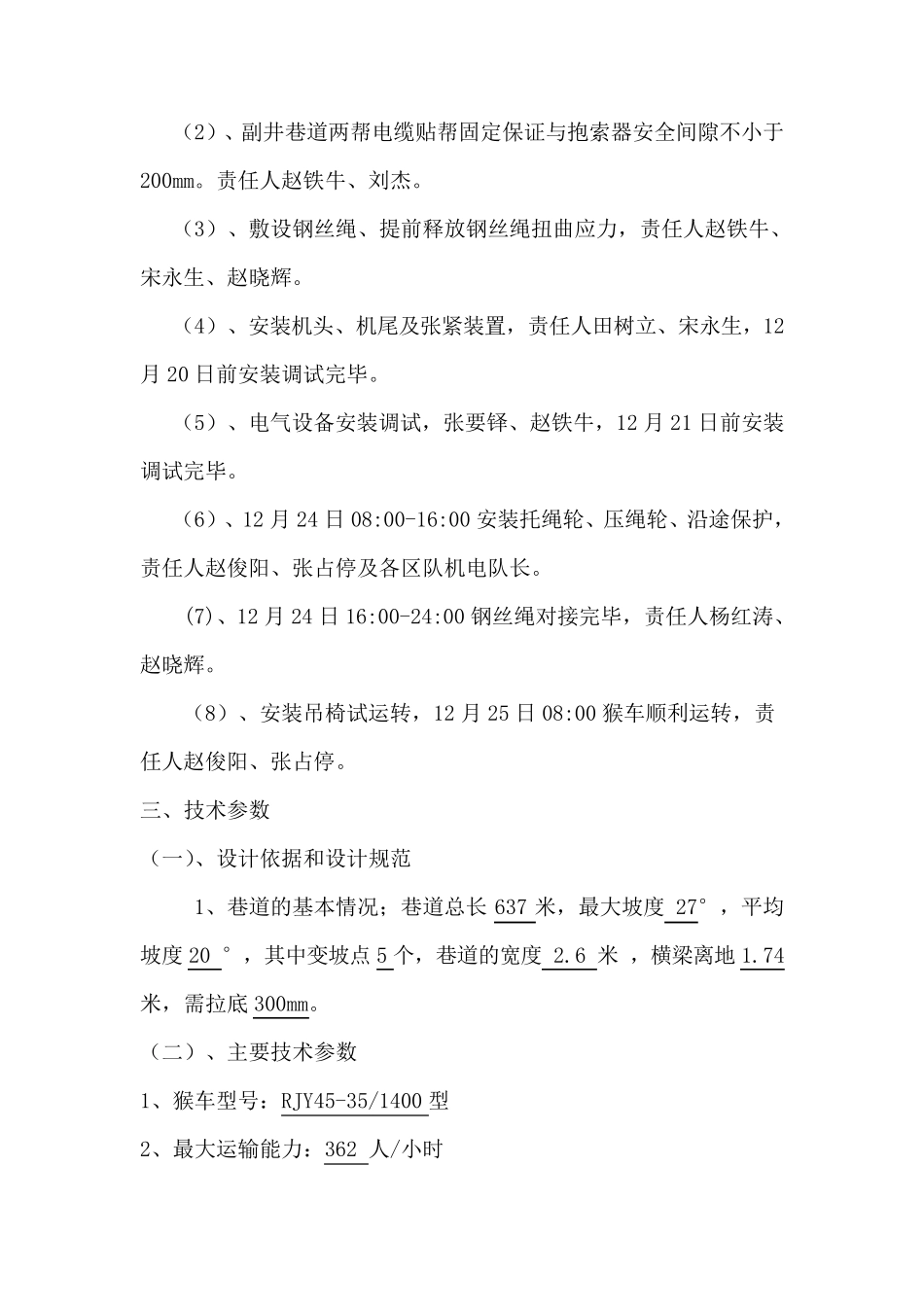

安装猴车安全技术措施 一、施工概述 根据河南煤化公司和永煤公司要求,我矿副井人车到2010 年底必须更换为架空乘人装置(俗称:猴车),“猴车”和“乘人车”在矿井运输中相比,猴车有着十分优越的好处。为保证猴车安装工作安全顺利有序进行特制定本措施。 二、具体施工组织 1、时间要求: 确保2011 年元月1 日副井架空乘人装置顺利投运。 2、工程排队: (1)、驱动机头及猴车室改造工程按设计要求施工,工期11 月20 日—12 月5 日结束。 (2)、机尾迂回轮及下车点扩巷工程按设计要求施工,工期11月20 日—12 月5 日结束。 (3)、机电设备安装工程12 月5 日--12 月25 日结束。 3、设备安装领导小组主要成员: 组 长:赵俊阳 副组长:张占停 成员:田树立、张要铎、赵铁牛、宋永生、杨红涛、刘杰、林贺辉。 4、机电设备安装组责任分工办法: (1)调整横梁上部管道间距 腾 出 托 绳 轮架固 定螺 栓 安装位 置,责任人杨红涛、吴 明 增 。 (2)、副井巷道两帮电缆贴帮固定保证与抱索器安全间隙不小于200mm。责任人赵铁牛、刘杰。 (3)、敷设钢丝绳、提前释放钢丝绳扭曲应力,责任人赵铁牛、宋永生、赵晓辉。 (4)、安装机头、机尾及张紧装置,责任人田树立、宋永生,12月20 日前安装调试完毕。 (5)、电气设备安装调试,张要铎、赵铁牛,12 月21 日前安装调试完毕。 (6)、12 月24 日08:00-16:00 安装托绳轮、压绳轮、沿途保护,责任人赵俊阳、张占停及各区队机电队长。 (7)、12 月24 日16:00-24:00 钢丝绳对接完毕,责任人杨红涛、赵晓辉。 (8)、安装吊椅试运转,12 月25 日08:00 猴车顺利运转,责任人赵俊阳、张占停。 三、技术参数 (一)、设计依据和设计规范 1、巷道的基本情况;巷道总长637 米,最大坡度 27°,平均坡度20 °,其中变坡点 5 个,巷道的宽度 2.6 米 ,横梁离地 1.74米,需拉底 300mm。 (二)、主要技术参数 1、猴车型号:RJY45-35/1400 型 2、最大运输能力:362 人/小时 3、同时乘坐人数: 128 人 4、乘人间距: 10 米 5、托轮绳间距: 8 米 6、驱动轮直径: 1 米 7、迂回轮直径: 1 米 8、运行速度: 1.01 m/s 9、钢丝绳距地面高度: 1900 mm 10、托轮横梁底面安装高度(垂直巷道腰线方向) 2040 mm 11、吊椅长度: 1.6 米 12、钢丝绳间距: 1000 mm 13、钢丝绳型号: 20 DX6×19S+FC 公称强度MP...
