目录一、工程概况…………………………………………………………
2二、工程流程图…………………………………………………………3三、施工准备
4四、沟槽支护
4五、管坑开挖…………………………………………………………
10六、土方运输…………………………………………………………
13七、管道安装…………………………………………………………
13八、检查井砌筑………………………………………………………
18九、闭水检验…………………………………………………………
20十、回填………………………………………………………………
21十一、文明施工措施…………………………………………………
22十二、安全生产措施…………………………………………………
22道路两侧布置DN300~DN800的污水管,管材采用高密度聚乙烯双壁波纹管,全部为明挖施工

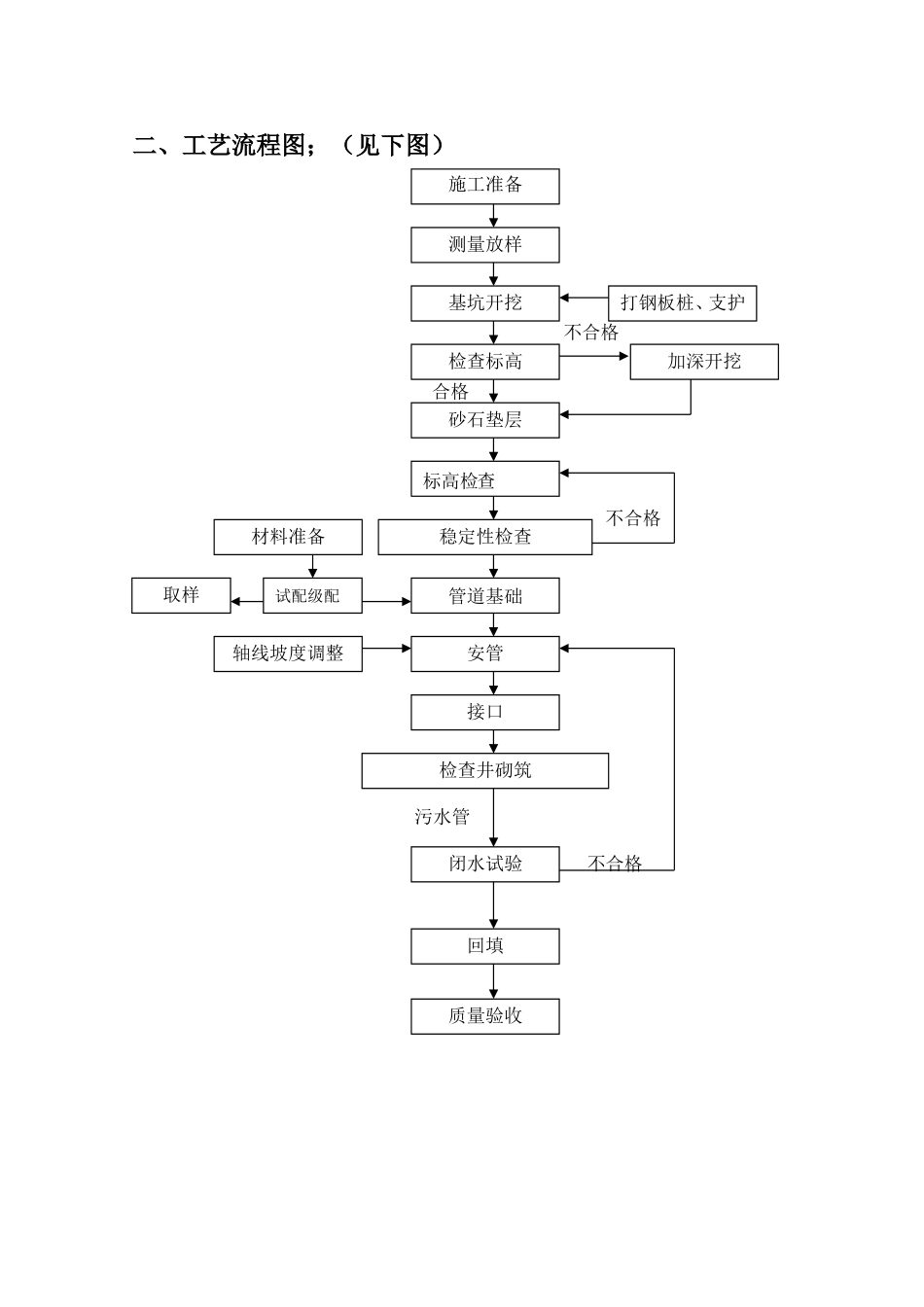

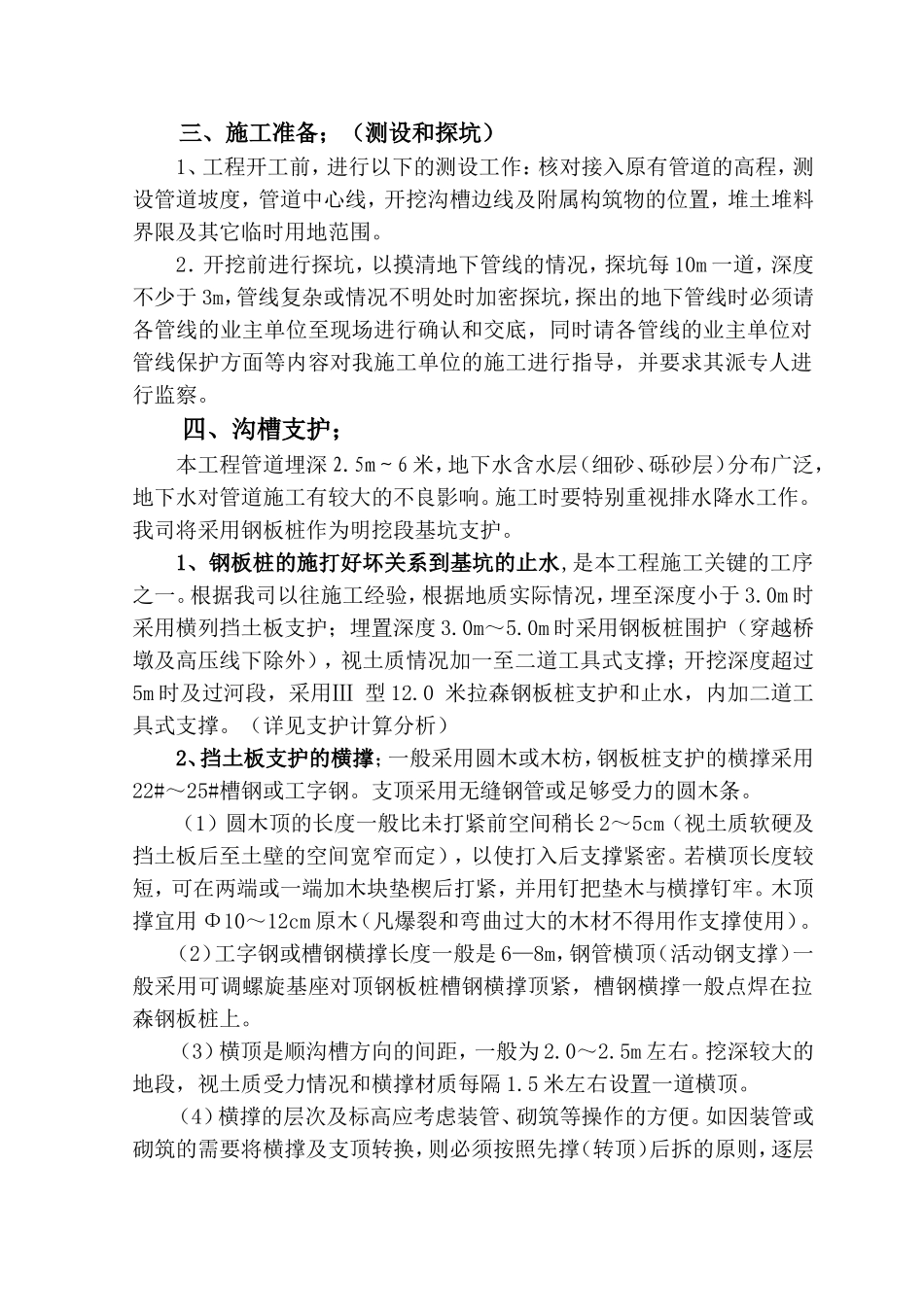

二、工艺流程图;(见下图)施工准备测量放样基坑开挖检查标高打钢板桩、支护加深开挖砂石垫层标高检查稳定性检查管道基础安管接口检查井砌筑闭水试验回填轴线坡度调整试配级配取样材料准备质量验收不合格合格不合格不合格污水管三、施工准备;(测设和探坑)1、工程开工前,进行以下的测设工作:核对接入原有管道的高程,测设管道坡度,管道中心线,开挖沟槽边线及附属构筑物的位置,堆土堆料界限及其它临时用地范围
2.开挖前进行探坑,以摸清地下管线的情况,探坑每10m一道,深度不少于3m,管线复
