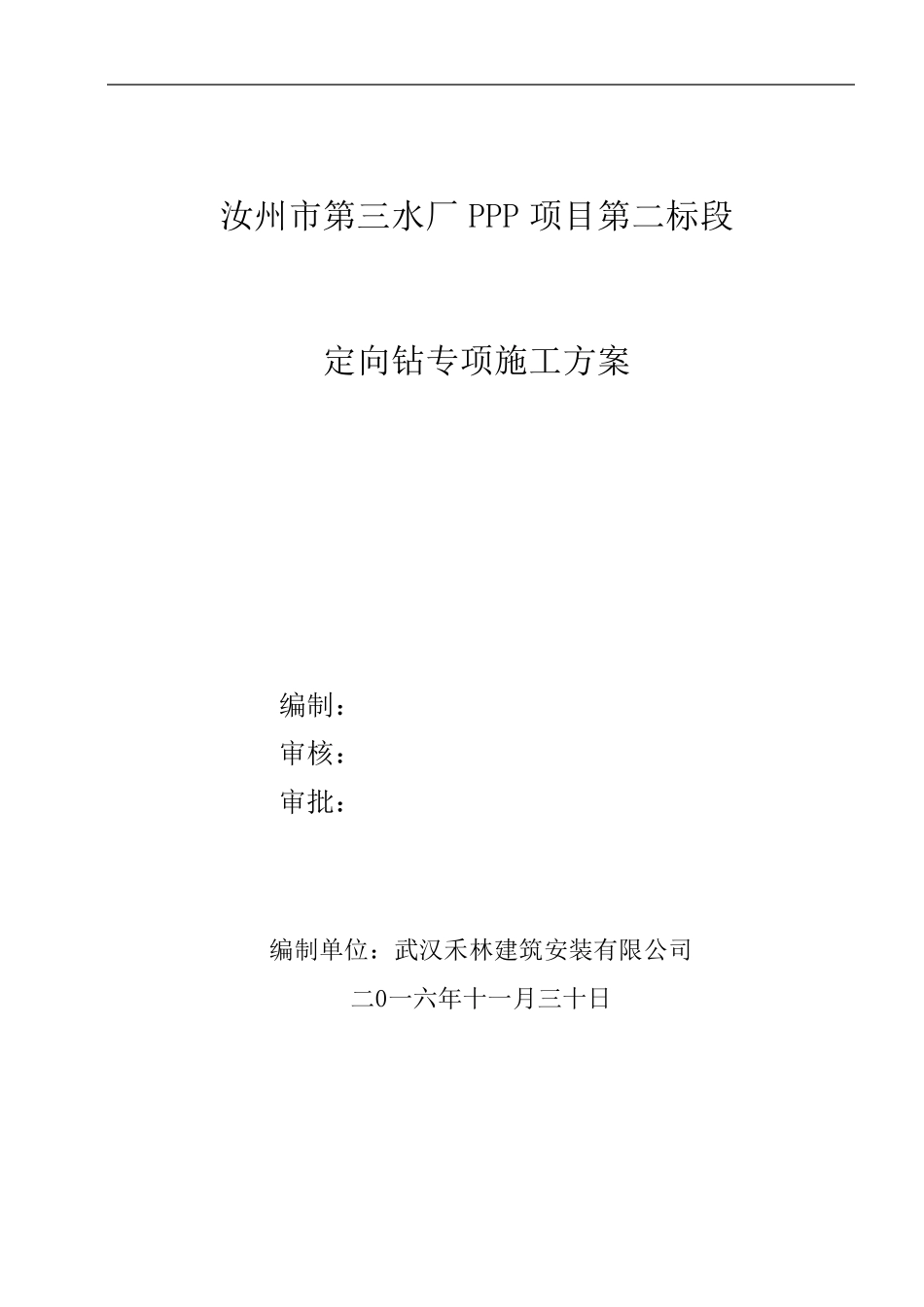

汝州市第三水厂PPP 项目第二标段 定向钻专项施工方案 编制: 审核: 审批: 编制单位:武汉禾林建筑安装有限公司 二0一六年十一月三十日 目 录 一 、工 程 概 况 ……………………………………………………… 2 二 、地 质 条 件 ……………………………………………………… 2 三 、编 制 依 据 ……………………………………………………… 2 四 、定 向 钻 施 工 工 艺 流 程 及 方 法 …………………………………… 2 五 、钻 机 性 能 及 相 关 配 套 设 备 …………………………………………7 六 、定 向 钻 施 工 措 施 …………………………………………………7 七 、管 道 回 拖 力 和 泥 浆 配 比 …………………………………………9 八 、施 工 进 度 计 划 ………………………………………………… 10 九 、质 量 保 证 体 系 及 措 施 ………………………………………… 10 十 、文 明 施 工 现 场 措 施 ………………………………………………11 十 一 、施 工 现 场 安 全 措 施 ……………………………………………12 十 二 、人 力 资 源 计 划 …………………………………………………15 十 三 、主 要 机 具 使 用 计 划 ……………………………………………17 十 四 、其 他 说 明 ………………………………………………………17 附 表 一 ………………………………………………………………18 附 表 二 ………………………………………………………………19 附 表 三 ………………………………………………………………20 附 表 四 ………………………………………………………………21 附 表 五 ………………………………………………………………22 一 、工程概况 汝 州 市 第 三 水 厂 PPP 项 目 管 网 工 程 为 水 厂 输 水 管 线 及 配 水 管 网 的 一 个 节点 工 程 , 水 厂 DN1400 输 水 管 线 西 起 于 汝 州 市 西 部 涧 山 口 水 库 取 水 口 , 沿 牛 涧河 南 侧 耕 地 向 东 横 穿 温 泉 大 道 , 经 翟 楼 村 南 侧 向 东 至 S325 与 宁 洛 高 速 交 汇 处 ,输 水 管 线 横 穿 宁 洛 高 速 公 路 , 穿 越 宁 ...
