桥涵台背回填施工方案一、工程概况同源高速公路第七合同段起讫里程为K30+300~K36+900,全长6
主要工程项目为:路基、桥涵、跨线天桥、板通
主要工程量为:路基挖土方73.25万方,填土方64
33万方;桥梁工程515
5m,圆管涵2座57m,盖板型通道9道593
47m,拱涵1座83
37m;跨线天桥5座378m;板通1座
二、编制依据(一)、我公司与大同至浑源高速公路建设管理处签订的大同至浑源高速公路第七合同段《工程施工合同》
(二)、同源高速公路第七合同段两阶段施工图路基分册
(三)、《公路路基施工技术规范》(JTGF10—2006)、《公路工程质量检验评定标准》(JTGF80/1—2004)、《公路工程施工安全技术规程》(JTG076—95)
(四)、现场踏勘调查所获得的相关资料、我单位拥有的科技工法成果和现有管理水平、劳力、设备、技术能力以及从事高速公路及类似工程建设所积累的丰富施工经验

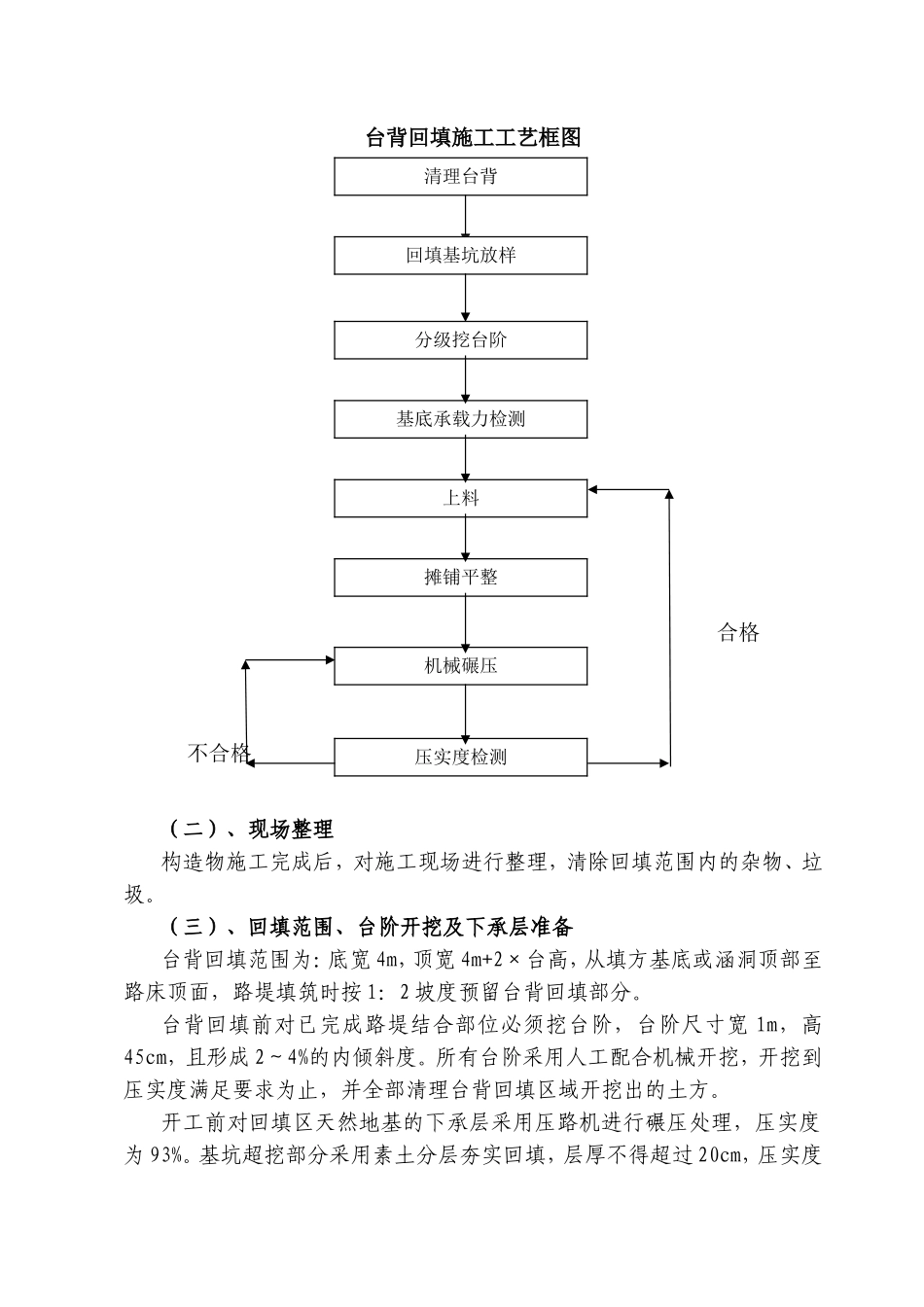

三、桥涵台背回填施工方案(一)、施工工艺框图台背回填施工工艺框图合格不合格(二)、现场整理构造物施工完成后,对施工现场进行整理,清除回填范围内的杂物、垃圾
(三)、回填范围、台阶开挖及下承层准备台背回填范围为:底宽4m,顶宽4m+2×台高,从填方基底或涵洞顶部至路床顶面,路堤填筑时按1:2坡度预留台背回填部分
台背回填前对已完成路堤结合部位必须挖台阶,台阶尺寸宽1m,高45cm,且形成2~4%的内倾斜度
所有台阶采用人工配合机械开挖,开挖到压实度满足要求为止,并全部清理台背回填区域开挖出的土方
开工前对回填区天然地基的下承层采用压路机进行碾压处理,压实度为93%
基坑超挖部分采用素土分层夯实回填,层厚不得超过20cm,压实度清理台背分级挖台阶基底承载力检测上料摊铺平整机械碾压压实度检测回填基坑放样为93%
(四)、填料选择填料采用6%灰土
