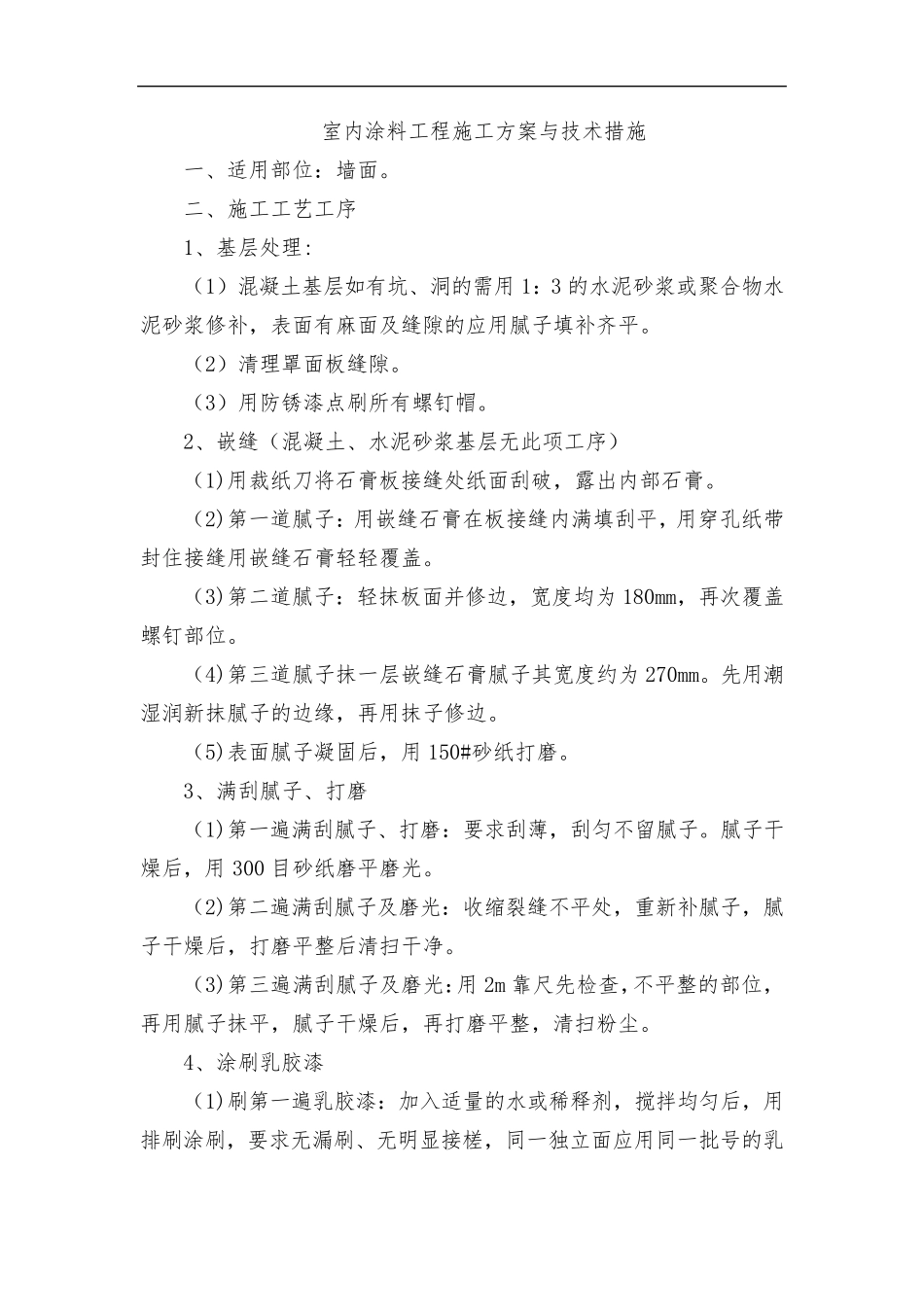

室内涂料工程施工方案与技术措施 一、适用部位:墙面
二、施工工艺工序 1、基层处理: (1)混凝土基层如有坑、洞的需用 1:3 的水泥砂浆或聚合物水泥砂浆修补,表面有麻面及缝隙的应用腻子填补齐平
(2)清理罩面板缝隙
(3)用防锈漆点刷所有螺钉帽
2、嵌缝(混凝土、水泥砂浆基层无此项工序) (1)用裁纸刀将石膏板接缝处纸面刮破,露出内部石膏
(2)第一道腻子:用嵌缝石膏在板接缝内满填刮平,用穿孔纸带封住接缝用嵌缝石膏轻轻覆盖
(3)第二道腻子:轻抹板面并修边,宽度均为 180mm,再次覆盖螺钉部位
(4)第三道腻子抹一层嵌缝石膏腻子其宽度约为 270mm
先用潮湿润新抹腻子的边缘,再用抹子修边
(5)表面腻子凝固后,用 150#砂纸打磨
3、满刮腻子、打磨 (1)第一遍满刮腻子、打磨:要求刮薄,刮匀不留腻子
腻子干燥后,用 300 目砂纸磨平磨光
(2)第二遍满刮腻子及磨光:收缩裂缝不平处,重新补腻子,腻子干燥后,打磨平整后清扫干净
(3)第三遍满刮腻子及磨光:用 2m 靠尺先检查,不平整的部位,再用腻子抹平,腻子干燥后,再打磨平整,清扫粉尘
4、涂刷乳胶漆 (1)刷第一遍乳胶漆:加入适量的水或稀释剂,搅拌均匀后,用排刷涂刷,要求无漏刷、无明显接槎,同一独立面应用同一批号的乳 胶漆
(2)第二遍乳胶漆、磨光:乳胶漆不宜稀释,充分搅拌均匀,操作方法同第一遍

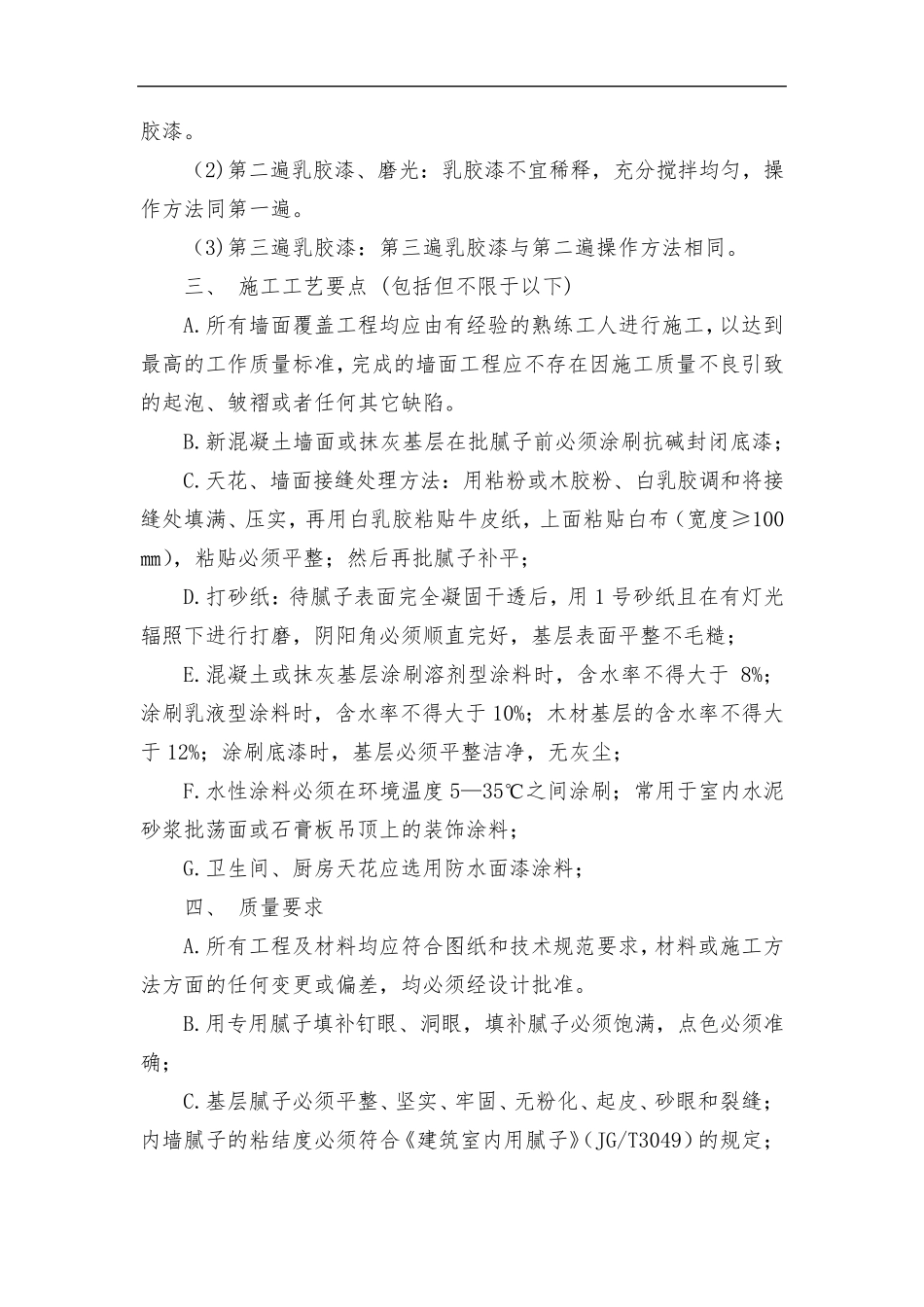

(3)第三遍乳胶漆:第三遍乳胶漆与第二遍操作方法相同
三、 施工工艺要点 (包括但不限于以下) A
所有墙面覆盖工程均应由有经验的熟练工人进行施工,以达到最高的工作质量标准,完成的墙面工程应不存在因施工质量不良引致的起泡、皱褶或者任何其它缺陷

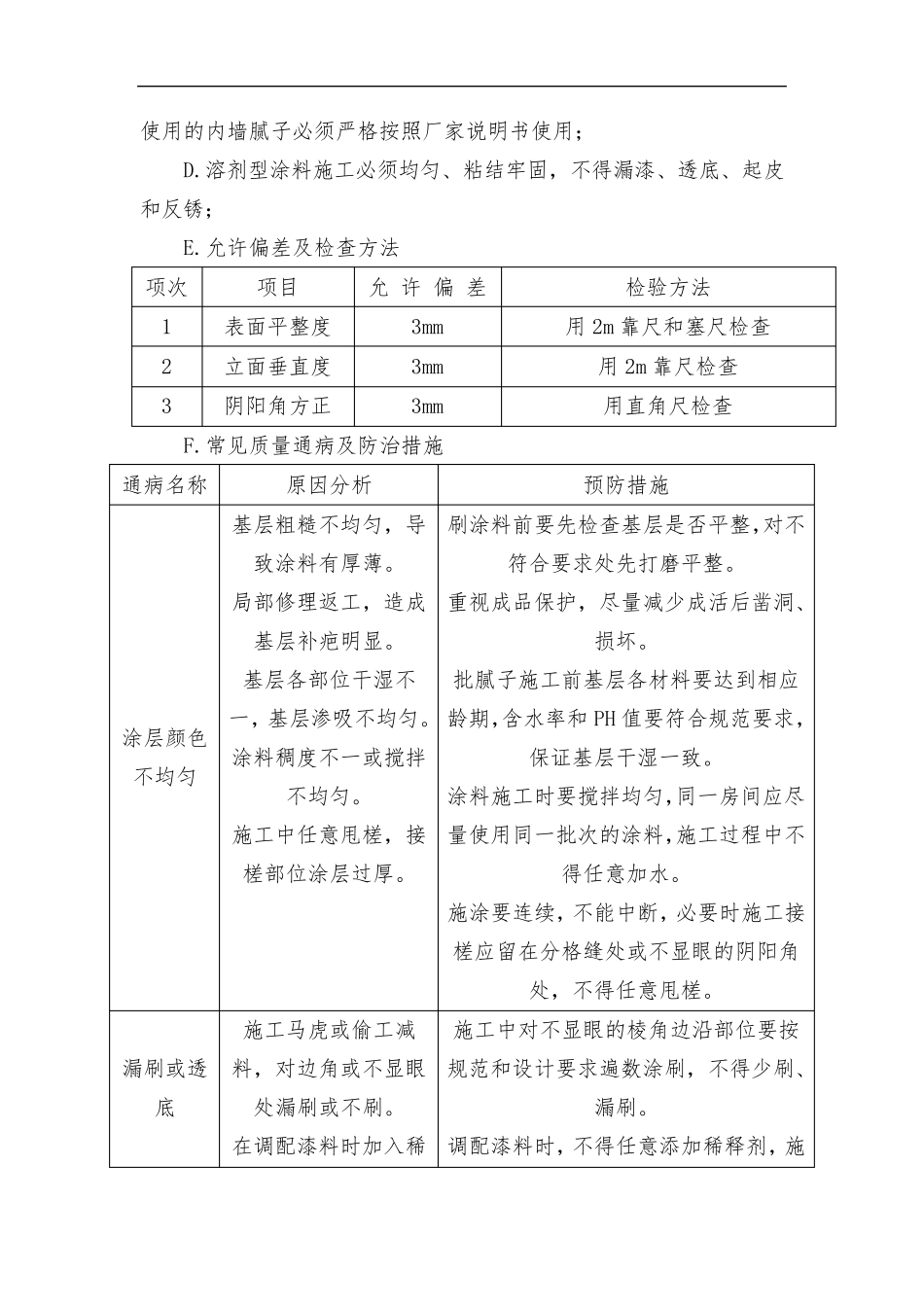

新混凝土墙面或抹灰基层在批腻子前必须涂刷抗碱封闭底漆; C
天花、墙面接缝处理方法:用粘粉或木胶粉、白乳胶调和将接缝处填满、压实,再用白乳胶粘贴牛
