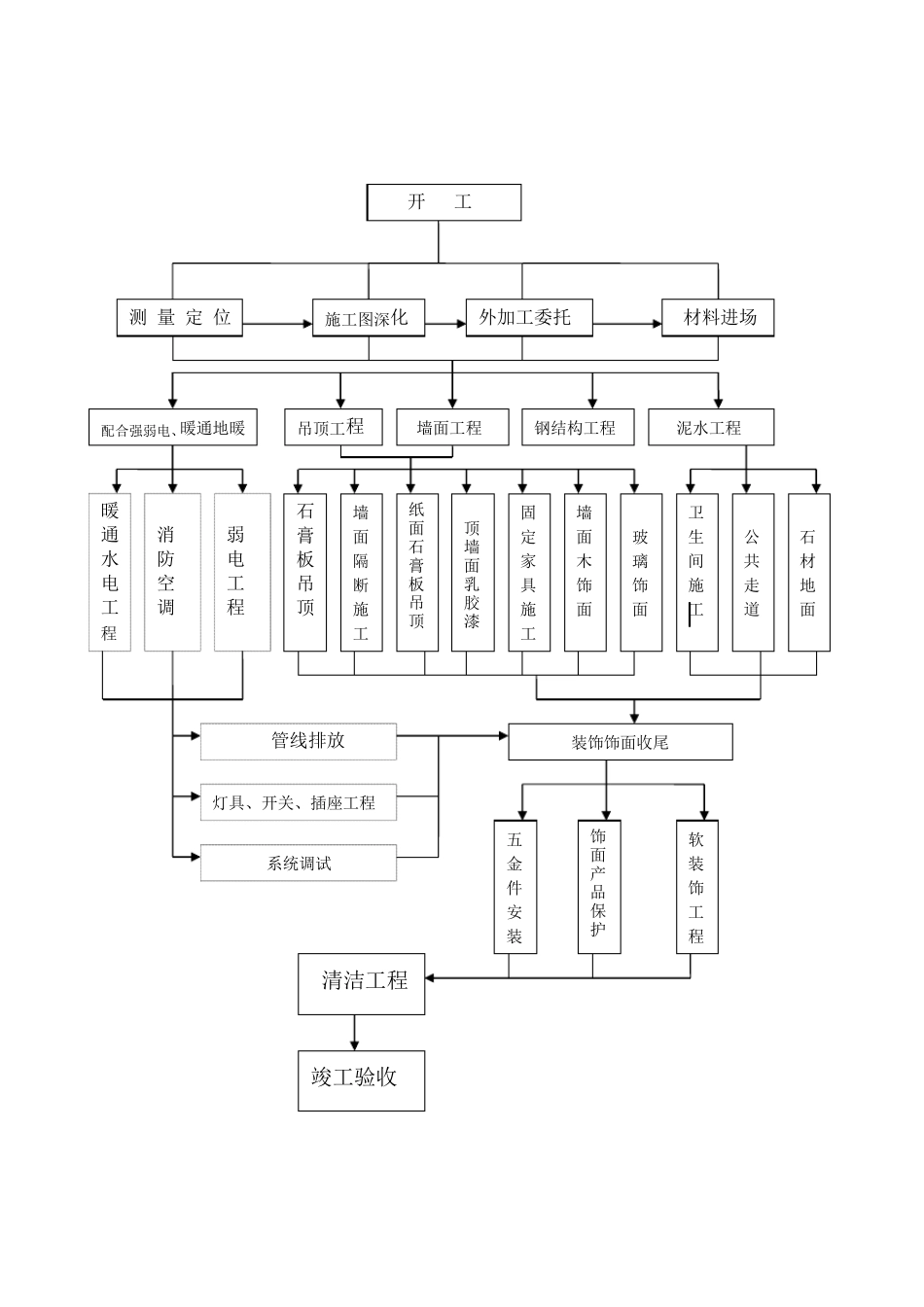

第 一 章 主 要 施 工 方 案 和 施 工 措 施 一 、施 工 工 序 工 艺流程的原则:为先上后下(即先天花后墙身地面)、先内后外(即先骨架后封板)、先粗后细(即管线安装先粗管后细管)、先大后小(先安装大设备后安装小设备)、先湿作业后干作业、先管线(水、电)后洁具、灯具,家具在场外集中加工 ,易受污染或保护不易的工 作如壁纸、地板、玻璃灯尽量往后排。 (流程图见后附页) 外加工委托 材料进场 测量定位施工图深化 配合强弱电、暖通地暖 吊顶工程 墙面工程 钢结构工程 泥水工程 暖通水电工程 消防空调 弱电工程 石膏板吊顶 墙面隔断施工 纸面石膏板吊顶 顶墙面乳胶漆 固定家具施工 墙面木饰面 玻璃饰面 卫生间施 工 公共走道 石材地面 管线排放 灯具、开关、插座工程 系统调试 装饰饰面收尾 五金件安装 饰面产品保护 软装饰工程 清洁工程 竣工验收 开 工 二 、针 对 本 工 程 的 施 工 方 案 经 仔 细 阅 读 本 工 程 的 设 计 图 纸 、合 同 文 件 、工 程 量 清 单 后 , 拟 采 用 以 下 装饰 工 程 施 工 方 案 。 ◆ 大 理 石 施 工 方 案 1、施 工 内 容 ——按本 工 程 设 计 图 , 大 理 石 施 工 内 容 包含: 找平厚度、砂浆比例:水泥砂浆 1:3(干粉 DS15.0)30mm; 结合 配比:水泥砂浆 1:1(干粉 DS20)10mm; 面层品种、规格:新玉兰米黄色、浅啡网、浅啡网大 理 石 ; ——施 工 部位包括: (一层)玄关区:墙面、地面; 客厅、餐厅:墙面、地面; 次卧 1:墙面; 公卫:墙面、地面; 客卫:墙面; 1 楼过道:墙面、地面; (二 层)起居室:墙面; 主卧 1 卫生间:墙面、地面; 主卧 2 卫生间:墙面、地面; 次卧 2 卫生间:墙面、地面; 2 楼过道:墙面、地面; (三层)3 楼过道:墙面、地面; 2、施 工 图 现状 ——地面、立面图 对 施 工 部位做了规定; ——本 工 程 技术规范有说明; 3、施 工 条件 ——确 保 基 层 平 整 、洁净,在无雨的环境中施工; ——基 层 必须完成施工完毕并通过验收才能进行施工; 4、施工控制进度 ——材料样板将于进场后一周提交原设计,并希望在两天内提供审核意见; 5、物质人力资源估算 ——墙、地面将配置 13 名石材工; 6、材料验收 ——石材需提供材料合格...
