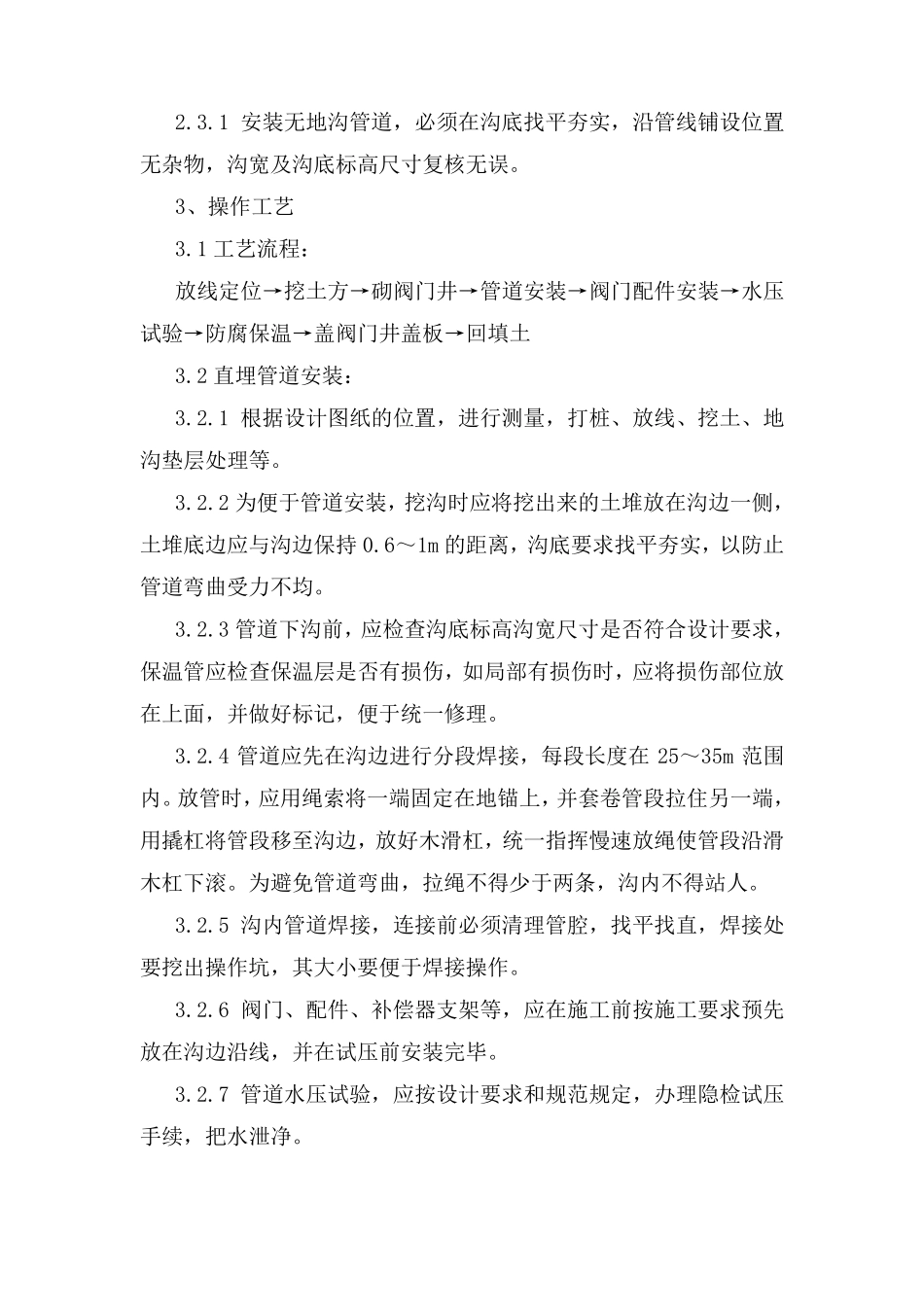

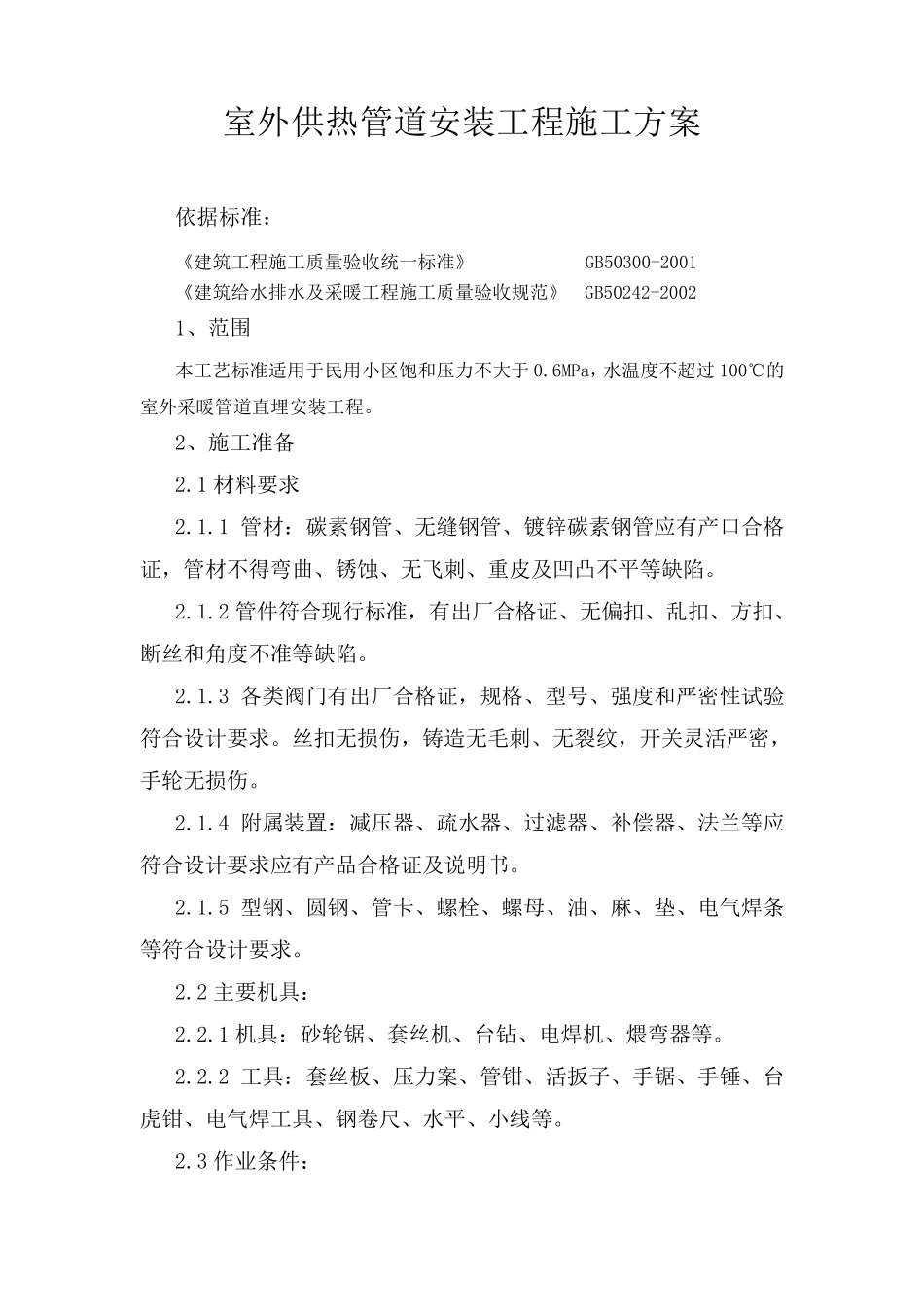

室外供热管道安装工程施工方案 依据标准: 《建筑工程施工质量验收统一标准》 GB50300-2001 《建筑给水排水及采暖工程施工质量验收规范》 GB50242-2002 1、范围 本工艺标准适用于民用小区饱和压力不大于0
6MPa,水温度不超过100℃的室外采暖管道直埋安装工程
2、施工准备 2
1 材料要求 2
1 管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产口合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷
2 管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷
3 各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求
丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤
4 附属装置:减压器、疏水器、过滤器、补偿器、法兰等应符合设计要求应有产品合格证及说明书
5 型钢、圆钢、管卡、螺栓、螺母、油、麻、垫、电气焊条等符合设计要求
2 主 要机 具 : 2
1 机 具 :砂 轮锯 、套 丝机 、台 钻 、电焊机 、煨 弯器等
2 工具 :套 丝板 、压力案、管钳 、活扳 子 、手锯 、手锤 、台虎 钳 、电气焊工具 、钢卷 尺 、水平、小线 等
3 作 业 条 件: 2
1 安装无地沟管道,必须在沟底找平夯实,沿管线铺设位置无杂物,沟宽及沟底标高尺寸复核无误
3、操作工艺 3
1 工艺流程: 放线定位→挖土方→砌阀门井→管道安装→阀门配件安装→水压试验→防腐保温→盖阀门井盖板→回填土 3
2 直埋管道安装: 3
1 根据设计图纸的位置,进行测量,打桩、放线、挖土、地沟垫层处理等
2 为便于管道安装,挖沟时应将挖出来的土堆放在沟边一侧,土堆底边应与沟边保持 0
6~1m 的距离,沟底要求找平夯实,以防止管道弯曲受力不均
