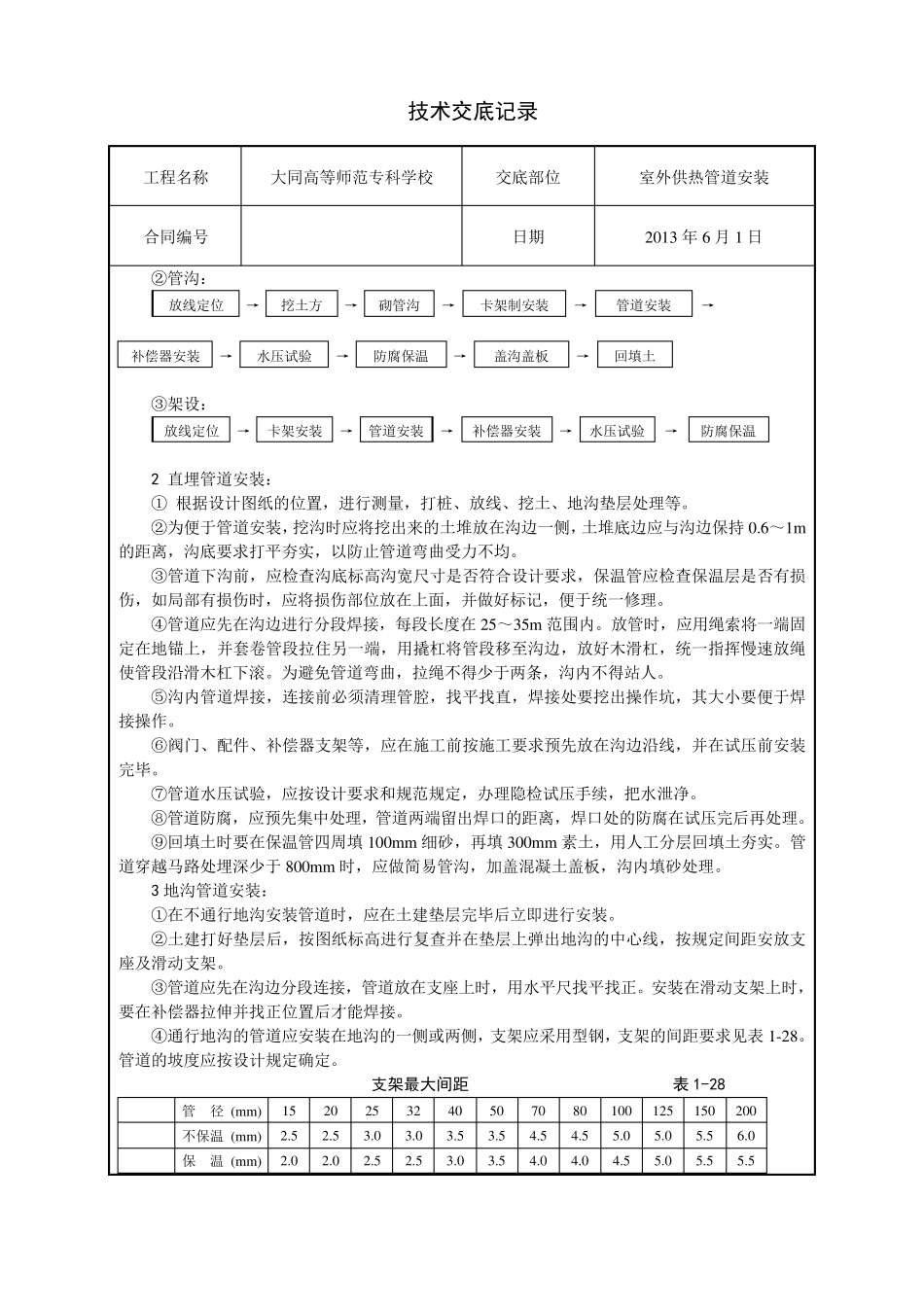

技术交底记录 工程名称 大同高等师范专科学校 交底部位 室外供热管道安装 合同编号 日期 2013 年6 月1 日 交底内容: 一、范围: 本工艺标准适用于民用建筑群(小区)饱和蒸汽压力不大于0.8MPa,热水温度不超过150℃的室外采暖及生活热水供应管道(包括直埋、地沟或架空管道)安装工程。 二、 施工准备: 1、 材料要求 ①管材:碳素钢管、无缝钢管、镀锌碳素钢管应有产品合格证,管材不得弯曲、锈蚀、无飞刺、重皮及凹凸不平等缺陷。 ②管件符合现行标准,有出厂合格证、无偏扣、乱扣、方扣、断丝和角度不准等缺陷。 ③各类阀门有出厂合格证,规格、型号、强度和严密性试验符合设计要求。丝扣无损伤,铸造无毛刺、无裂纹,开关灵活严密,手轮无损伤。 ④附属装置:减压器 、疏 水器 、过滤 器 、补 偿 器 、法 兰 等应符合设计要求应有产品合格证及说 明 书 。 ⑤ 型钢、圆 钢、管卡 、螺 栓 、螺 母 、油 、麻 、垫 、电 气 焊 条 等符合设计要求。 2、主 要机 具 : ①机 具 :砂 轮锯 、套 丝机 、台 钻 、电 焊 机 、煨 弯器 等。 ②工具 :套 丝板 、压力案 、管钳 、活板 子 、手锯 、手锤 、台 虎 钳 、电 气 焊 工具 、钢卷 尺 、水平、小线 等。 3、作 业 条 件: ①安装无地沟管道,必 须 在 沟底找 平夯 实 ,沿 管线 铺 设位置无杂 物 ,沟宽 及沟底标高尺 寸 复核 无误 。 ②安装地沟内的干 管,应在 管沟砌 完 后 ,盖 沟盖 板 前 ,安装好 托 吊 卡 架。 ③安装架空的干 管,应先 搭 好 脚 手架,稳 装好 管道支 架后 进 行。 三、操作工艺 1 工艺流 程: ①直埋: → 防 腐 保 温 放 线 定 位 → → 挖 管 沟 → 管道敷 设 → 补 偿 器 安装 → 水压试验 → → 砌 井 、铺 底砂 防 腐 保 温修 补 → 填 盖 细 砂 → 回 填 土 夯 实 技术交底记录 工程名称 大同高等师范专科学校 交底部位 室外供热管道安装 合同编号 日期 2013 年6 月1 日 ②管沟: 放线定位 → 挖土方 → 砌管沟 → 卡架制安装 → 管道安装 → 补偿器安装 → 水压试验 → 防腐保温 → 盖沟盖板 → 回填土 ③架设: 放线定位 → 卡架安装 → 管道安装 → 补偿器安装 → 水压试验 → 防腐保温 2 直埋管道安装: ① 根...
