室外排水管道施工方案 一、工程概况 本工程项目为嘉民武清电子商务物流中心一期工程,位于天津武清经济开发区,南侧为旺源道,西侧为泉秀路,北侧为其他企业基地,东侧为本项目二期用地
本次为一期工程,场地东西向总长313
1米,南北向总宽221
4米,拟建的建筑包括中转物流库1#、2#两栋库房(包括为库房服务的办公区)及动力中心一栋,配餐制食堂一栋,燃气锅炉房一栋及两栋门卫室
其中:物流库房1#面积:24281平方米;物流库房2#面积:17521平方米;动力中心面积:400平方米(含锅炉房),食堂:100平方米;主门卫室占地面积:81平方米;副门卫室占地面积:50平方米,库房采用钢结构;门卫采用砖混结构;动力中心、食堂、锅炉房采用框架结构
各单体建筑布局见总平面定位图
室外雨、污水排水管均采用双壁波纹管( HDPE),承插口连接
二、工艺流程 材料准备→测量放线→管道预制→管沟开挖→标高测量→基础处理→管道安装→井室砌筑→试验→土方回填 →交 工验收 三 、主要 施工方法 及技 术 要 求 1

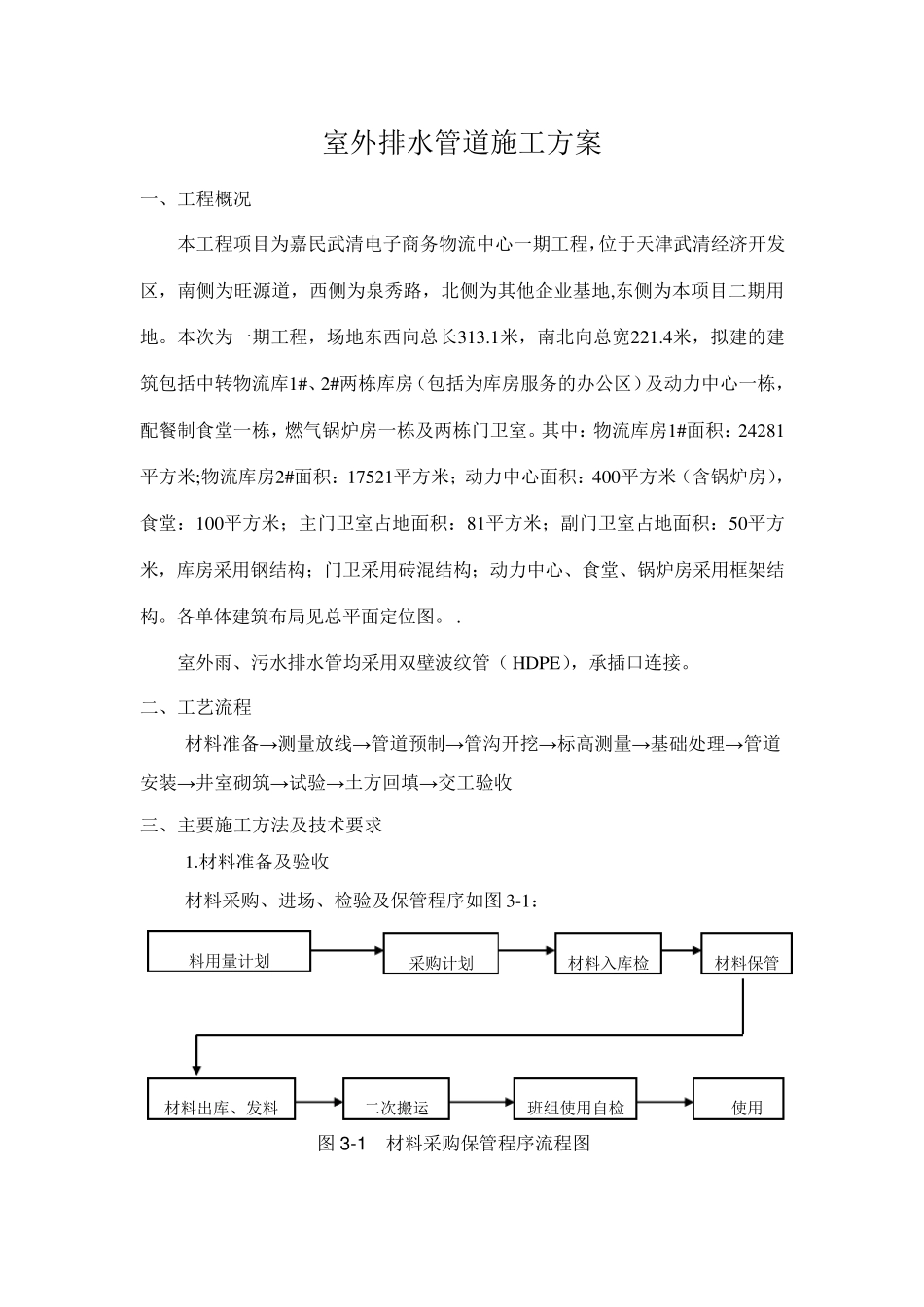

材料准备及验收 材料采购 、进 场、检 验及保 管程序 如 图 3-1: 图 3 -1 材料采购 保 管程序 流程图 料用量计 划 采购 计 划 材料入 库检材料保 管 材料出 库、发料 二次搬 运 班 组 使 用自 检 使 用 2

材料采购、保管及使用要求 1 )对进场材料进行严格检查,必须符合设计要求
2 )材料在使用前按设计要求核对其规格、材质、型号,材料必须有制造厂的合格证明书或质保书,材料在进场前提供样品交业主、监理审批
3 )材料的运输、入库、保管过程中,实施严格的控制措施,每道工序均有交接制度
4 )由于本工程涉及材料种类多,因此材料入库后要进行标识和分类、分规格准放及管理,同时采取防止变形、防止受潮霉变等措施,对材料出库验证并办理相关的领用手续

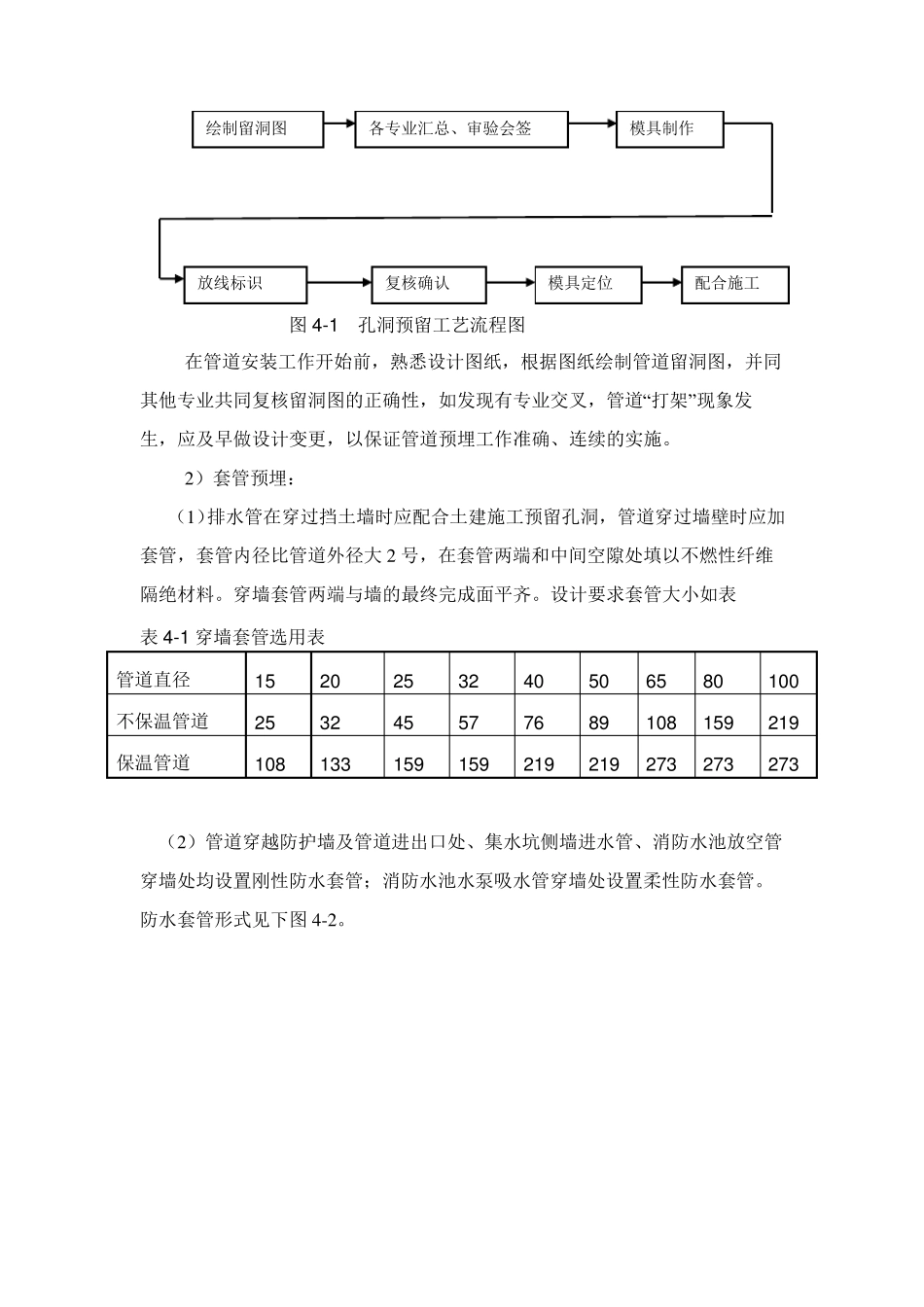

5 )材料出
