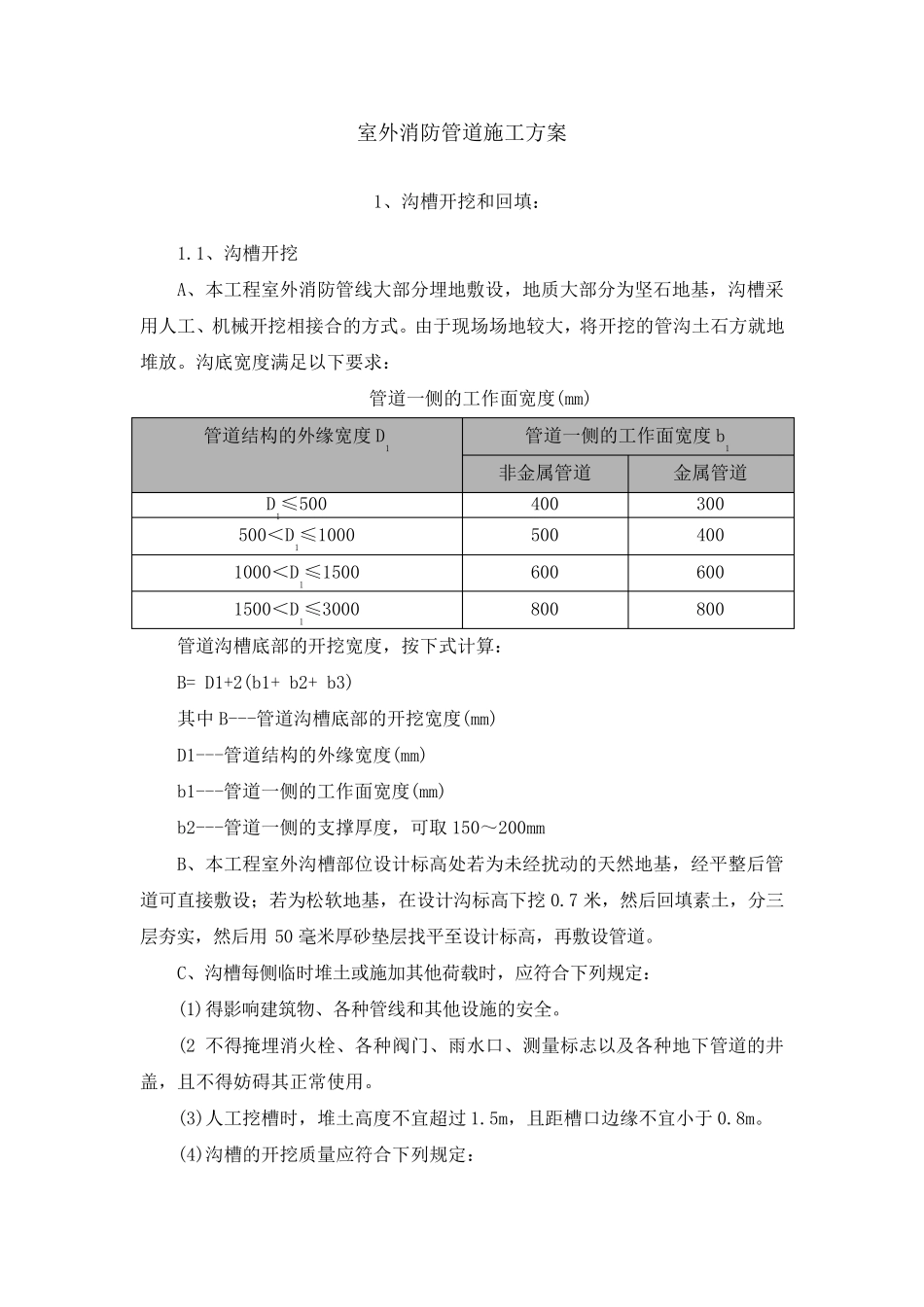

室外消防管道施工方案 1、沟槽开挖和回填: 1
1、沟槽开挖 A、本工程室外消防管线大部分埋地敷设,地质大部分为坚石地基,沟槽采用人工、机械开挖相接合的方式
由于现场场地较大,将开挖的管沟土石方就地堆放
沟底宽度满足以下要求: 管道一侧的工作面宽度(mm) 管道结构的外缘宽度D1 管道一侧的工作面宽度b1 非金属管道 金属管道 D1≤500 400 300 500<D1≤1000 500 400 1000<D1≤1500 600 600 1500<D1≤3000 800 800 管道沟槽底部的开挖宽度,按下式计算: B= D1+2(b1+ b2+ b3) 其中 B---管道沟槽底部的开挖宽度(mm) D1---管道结构的外缘宽度(mm) b1---管道一侧的工作面宽度(mm) b2---管道一侧的支撑厚度,可取 150~200mm B、本工程室外沟槽部位设计标高处若为未经扰动的天然地基,经平整后管道可直接敷设;若为松软地基,在设计沟标高下挖0
7 米,然后回填素土,分三层夯实,然后用50 毫米厚砂垫层找平至设计标高,再敷设管道
C、沟槽每侧临时堆土或施加其他荷载时,应符合下列规定: (1)得影响建筑物、各种管线和其他设施的安全
(2 不得掩埋消火栓、各种阀门、雨水口、测量标志以及各种地下管道的井盖,且不得妨碍其正 常 使 用
(3)人工挖槽时,堆土高度不宜 超 过 1
5m,且距 槽口边 缘不宜 小 于0
(4)沟槽的开挖质量应符合下列规定: (5)未经扰动天然地基或地基处理符合设计要求;槽壁平整,边坡坡度符合施工设计的规定;沟槽中心线每侧的净度不应小于管道沟槽底部开挖宽度的一半;槽底高程的允许偏差:开挖土方时应为±20mm
2、沟槽支撑 本工程沟槽深度均较浅,且地基较坚硬,所以不考虑沟槽支撑

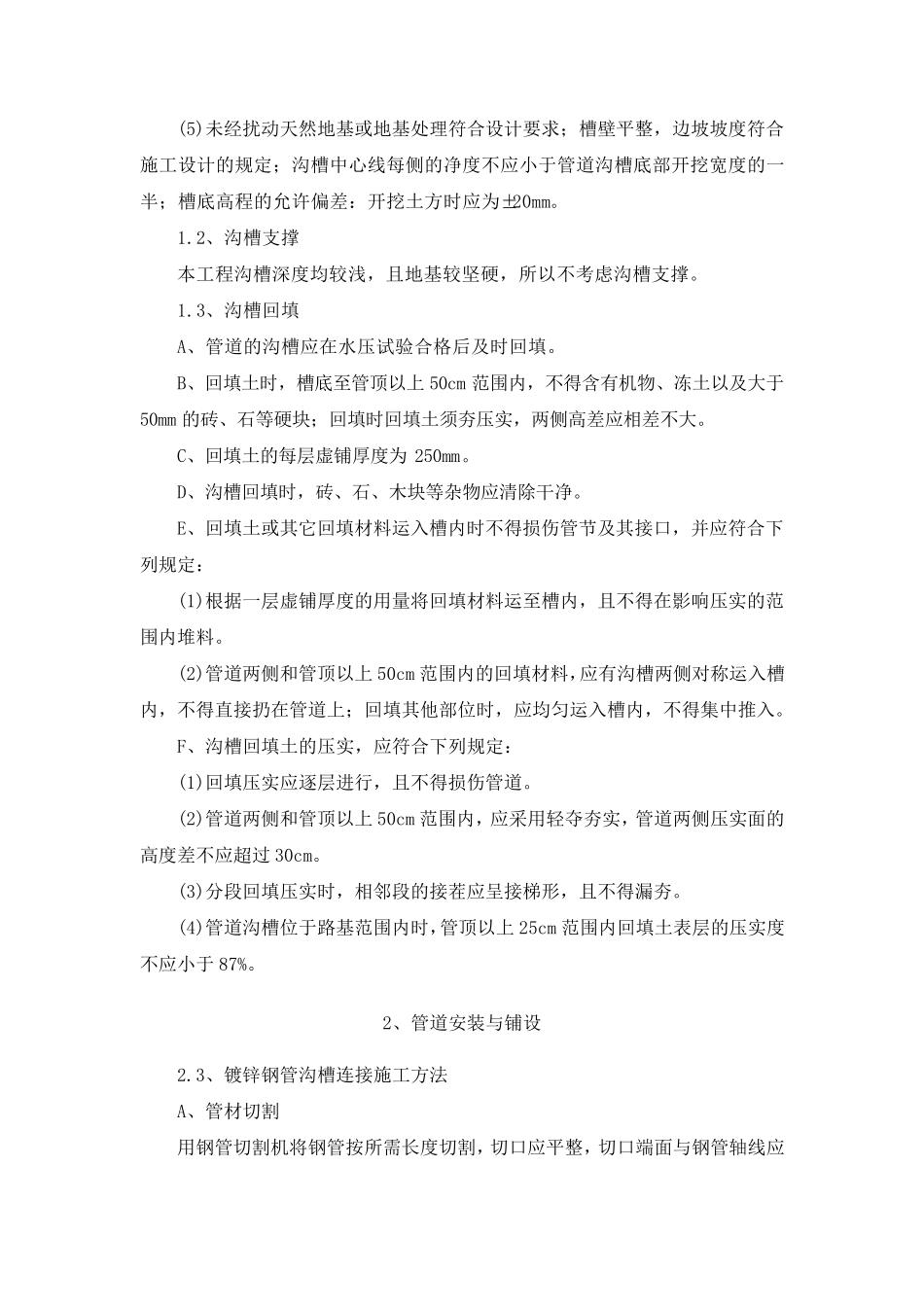

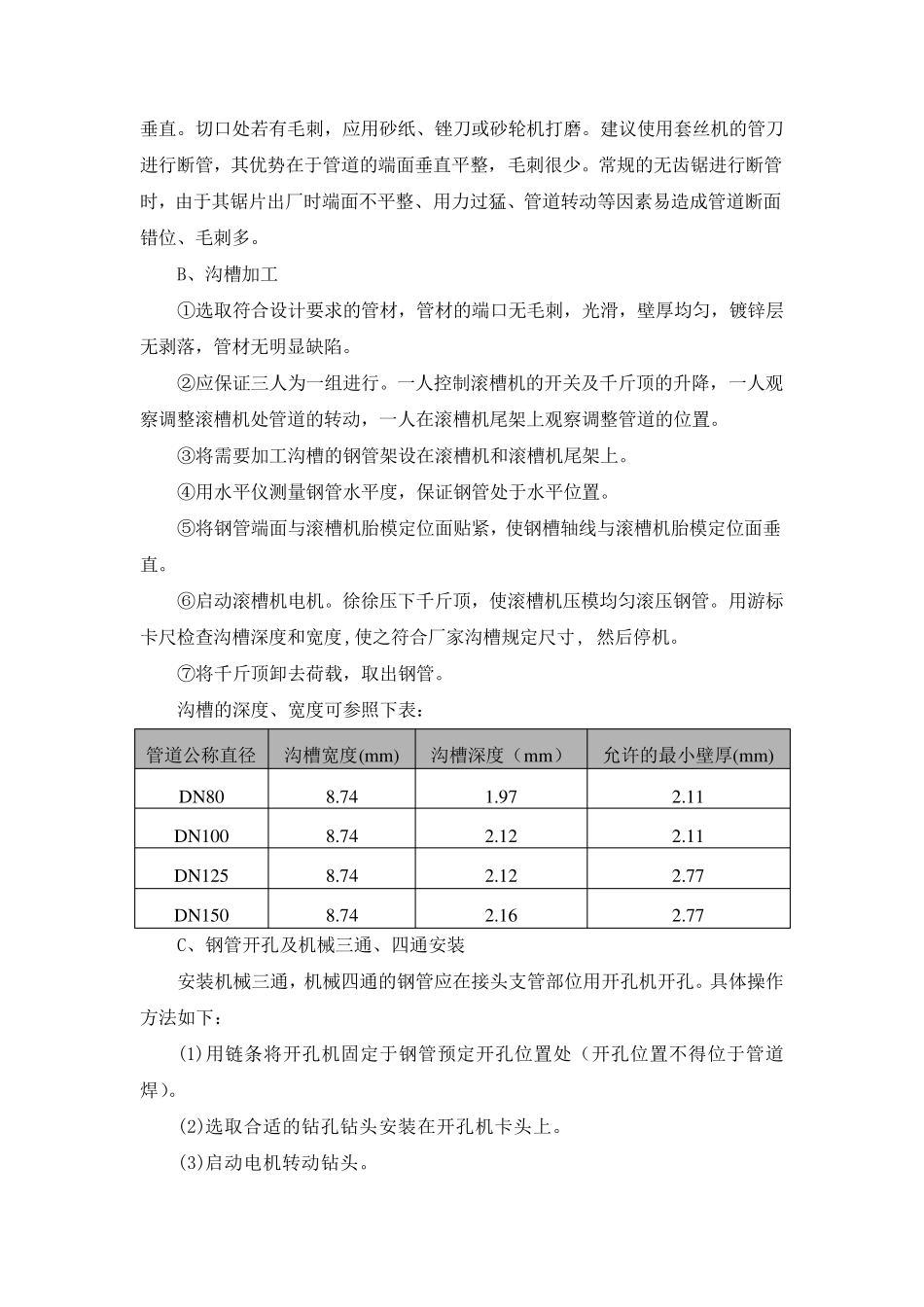

3、沟槽回填 A、管道的沟槽应在水压试验合格后及时回填
