1 室外输水管道工程竣工报告 一、 单位工程名称:3000立方尾矿淋浴液深度处理工程 二、 分部工程名称:室外输水管道工程 三、 工程概况:矿业有限公司为加强环境治理,投资兴建日处理3000立方尾矿淋浴液深度处理工程
室外输水管道工程是该工程配套的室外输水管道分部工程
其目的是将大沙地尾矿库内的积液通过一、二级泵站和输水管道输送到污水处理站 2#水池,经一系列处理后达到排放标准
输水管道采用 DN250的螺旋焊接钢管,全长约 1
途经荒坡、沟壑、公路沿线等多种复杂地形,呈驼峰状单调升降无反坡走势
设计有一、二级泵站,每个泵站设两台水泵,一备一用
管线最低点为一级泵站水泵出水口,海拔标高:1840
84、二级泵站水泵出口海拔标高:1845
81、管线最高点海拔标高:1890
23、管线终点海拔标高 1846
一级泵站至二级泵站之间,设 100立方缓冲水池一座
因管道内输送的液体含有毒有害物质,管道采用法兰连接,钢制垫片密封
为防止管道滴漏引起环境污染,全程加装 410X200X5的钢板槽用以收集可能出现的漏液及雨水

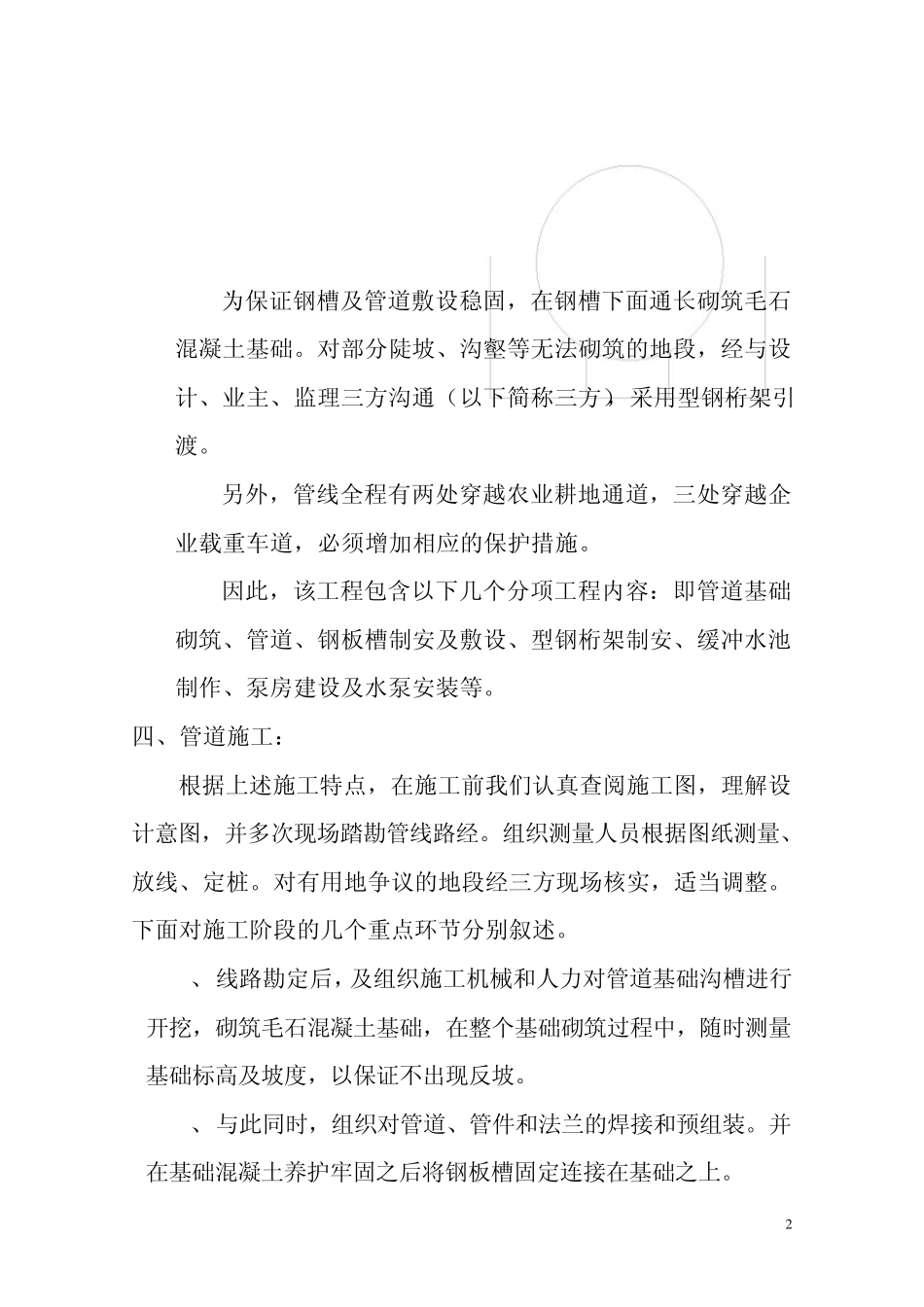

如下图所示: 2 为保证钢槽及管道敷设稳固,在钢槽下面通长砌筑毛石混凝土基础
对部分陡坡、沟壑等无法砌筑的地段,经与设计、业主、监理三方沟通(以下简称三方),采用型钢桁架引渡
另外,管线全程有两处穿越农业耕地通道,三处穿越企业载重车道,必须增加相应的保护措施
因此,该工程包含以下几个分项工程内容:即管道基础砌筑、管道、钢板槽制安及敷设、型钢桁架制安、缓冲水池制作、泵房建设及水泵安装等
四、管道施工: 根据上述施工特点,在施工前我们认真查阅施工图,理解设计意图,并多次现场踏勘管线路经
组织测量人员根据图纸测量、放线、定桩
对有用地争议的地段经三方现场核实,适当调整
下面对施工阶段的几个重点环节分别叙述
1、 线路勘定后,及组织施工机械和人力
