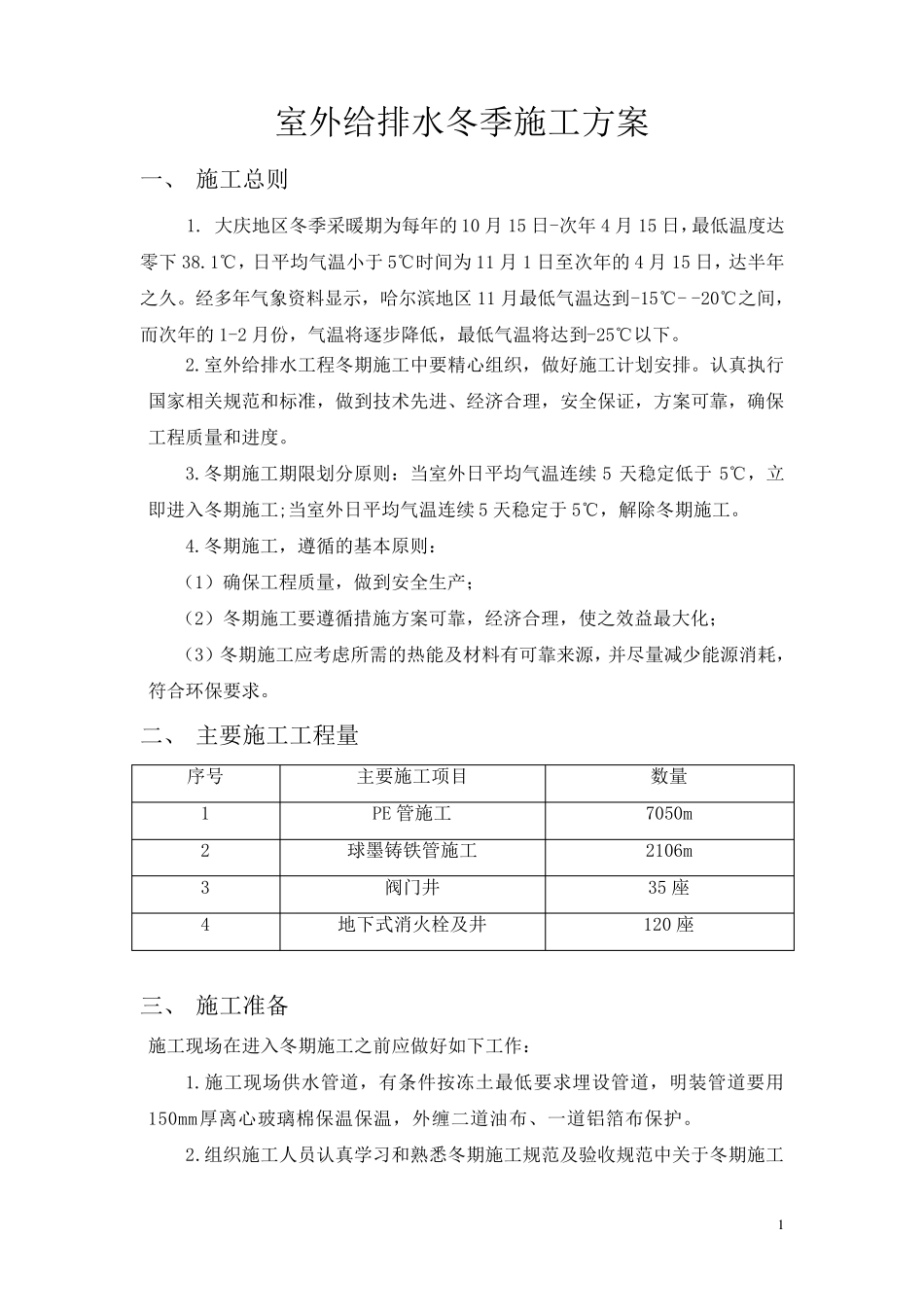

1 室外给排水冬季施工方案 一、 施工总则 1
大庆地区冬季采暖期为每年的10 月15 日-次年4 月15 日,最低温度达零下38
1℃,日平均气温小于 5℃时间为11 月1 日至次年的4 月15 日,达半年之久
经多年气象资料显示,哈尔滨地区11 月最低气温达到-15℃- -20℃之间,而次年的1-2 月份,气温将逐步降低,最低气温将达到-25℃以下
室外给排水工程冬期施工中要精心组织,做好施工计划安排
认真执行国家相关规范和标准,做到技术先进、经济合理,安全保证,方案可靠,确保工程质量和进度
冬期施工期限划分原则:当室外日平均气温连续 5 天稳定低于 5℃,立即进入冬期施工;当室外日平均气温连续 5 天稳定于 5℃,解除冬期施工
冬期施工,遵循的基本原则: (1)确保工程质量,做到安全生产; (2)冬期施工要遵循措施方案可靠,经济合理,使之效益最大化; (3)冬期施工应考虑所需的热能及材料有可靠来源,并尽量减少能源消耗,符合环保要求
二、 主要施工工程量 序 号 主要施工项 目 数 量 1 PE 管 施工 7050m 2 球 墨 铸 铁 管 施工 2106m 3 阀 门 井 35 座 4 地下式 消火 栓 及井 120 座 三 、 施工准备 施工现 场 在 进入冬期施工之前 应做好如 下工作 : 1
施工现 场 供 水管 道 ,有条 件 按 冻 土 最低要求埋 设 管 道 ,明 装 管 道 要用150mm厚 离 心玻 璃 棉 保温保温,外缠 二道 油 布 、一道 铝 箔 布 保护
组织施工人 员 认真学 习 和熟 悉 冬期施工规范及验 收 规范中关于冬期施工 2 内容,结合冬期施工方案进行技术交底,使冬期施工方案落实到人
安排专人进行气象预报收集和测温工作,发现异常情况立即通报;并加强施工现场各处气温、混凝土、砂浆等的测温、记录
