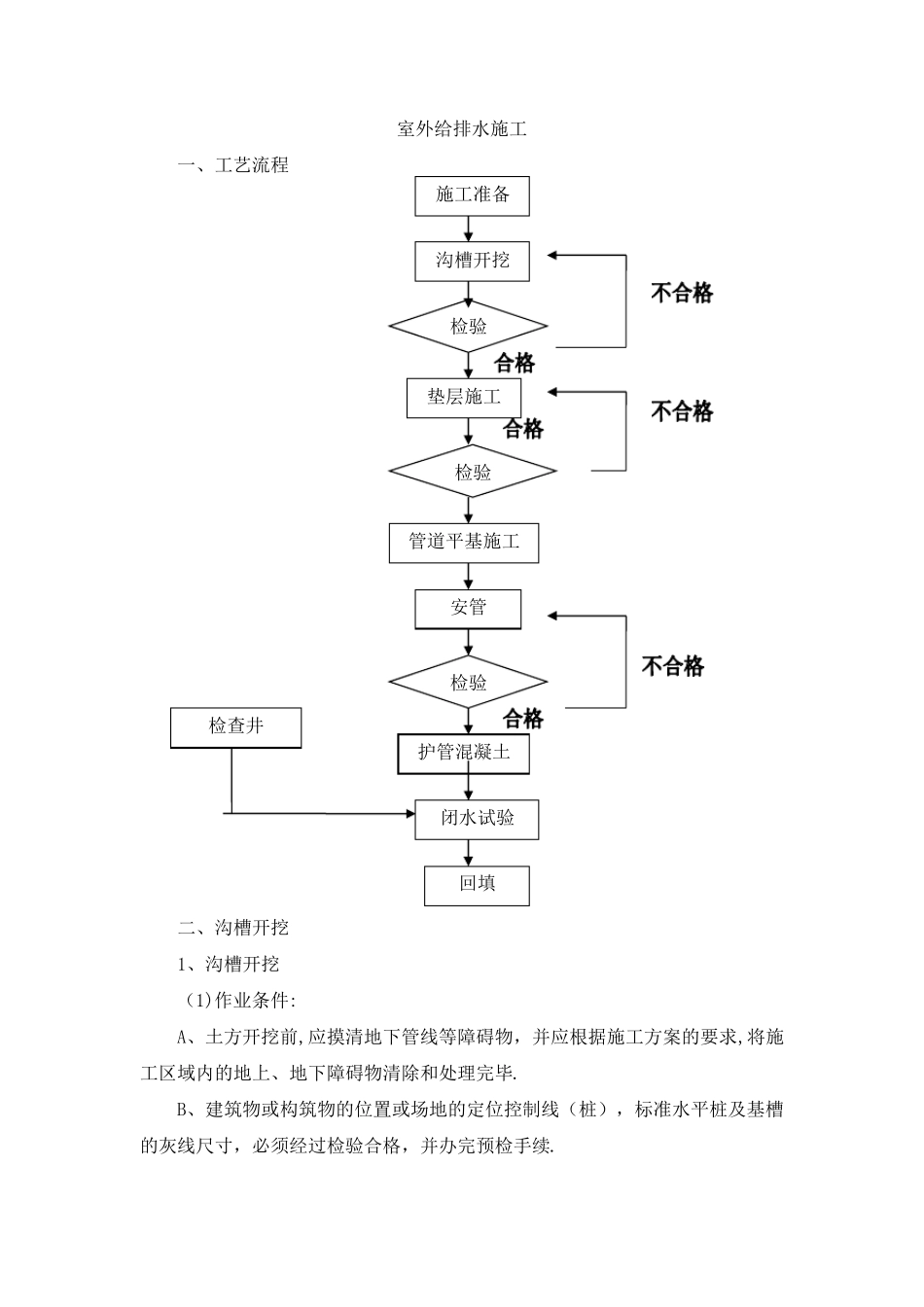

室外给排水施工 一、工艺流程 二、沟槽开挖 1、沟槽开挖 (1)作业条件: A、土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕
B、建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续
施工准备 沟槽开挖 检验 垫层施工 检验 管道平基施工 安管 检验 护管混凝土 闭水试验 回填 检查井 C、场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟

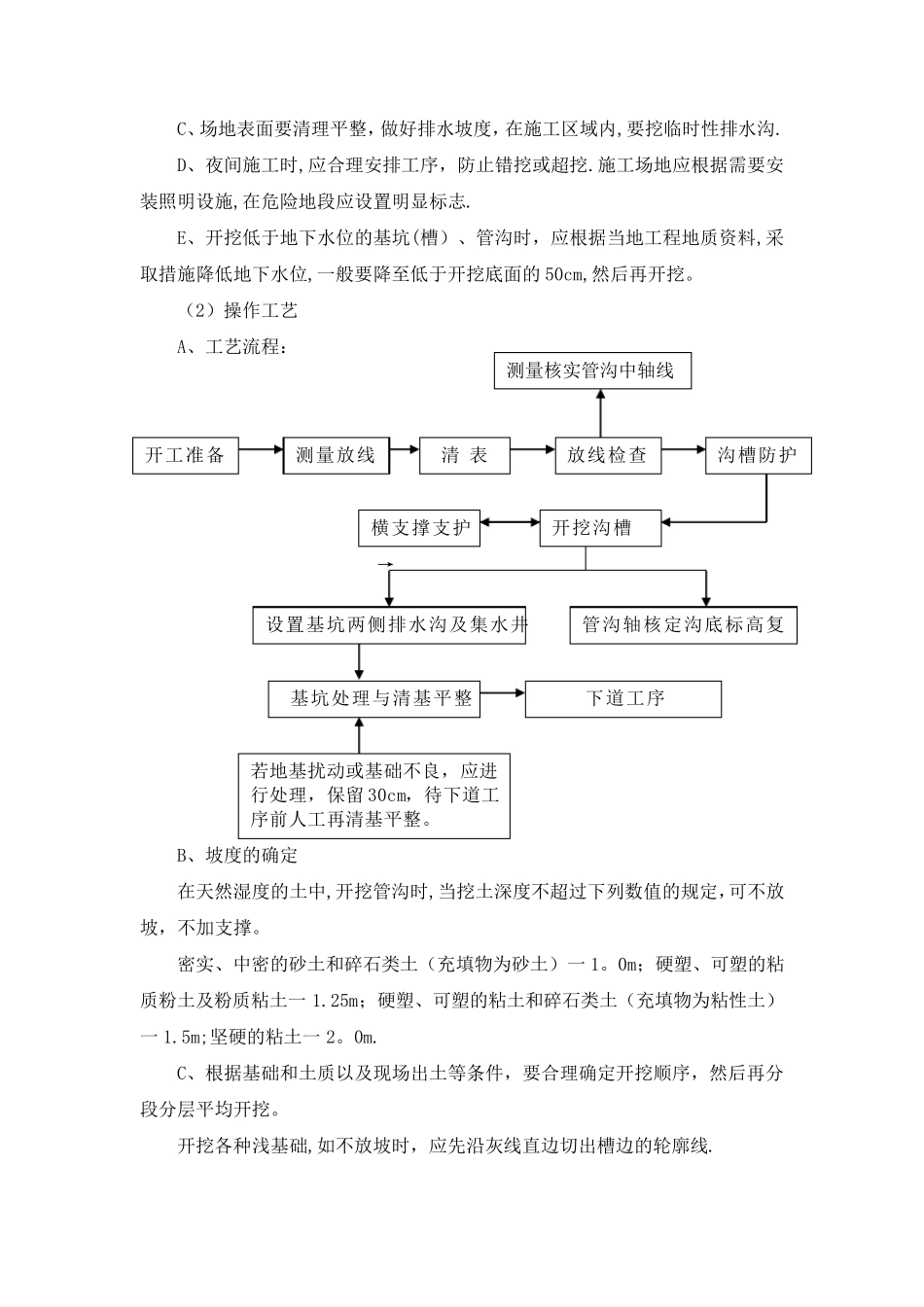

D、夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
E、开挖低于地下水位的基坑(槽)、管沟时,应根据当地工程地质资料,采取措施降低地下水位,一般要降至低于开挖底面的50cm,然后再开挖
(2)操作工艺 A、工艺流程: → B、坡度的确定 在天然湿度的土中,开挖管沟时,当挖土深度不超过下列数值的规定,可不放坡,不加支撑
密实、中密的砂土和碎石类土(充填物为砂土)一1
0m;硬塑、可塑的粘质粉土及粉质粘土一1
25m;硬塑、可塑的粘土和碎石类土(充填物为粘性土)一1
5m;坚硬的粘土一2
C、根据基础和土质以及现场出土等条件,要合理确定开挖顺序,然后再分段分层平均开挖
开挖各种浅基础,如不放坡时,应先沿灰线直边切出槽边的轮廓线
测量核实管沟中轴线 管沟轴核定沟底标高复开工准备 测量放线 清 表 放线检查 沟槽防护 开挖沟槽 设置基坑两侧 排水沟及集 水井 横 支撑支护 下道 工序 基坑处 理与 清基平整 若 地基扰 动 或基础不良 ,应进行 处 理,保 留 30cm,待 下道 工序前 人 工再清基平整

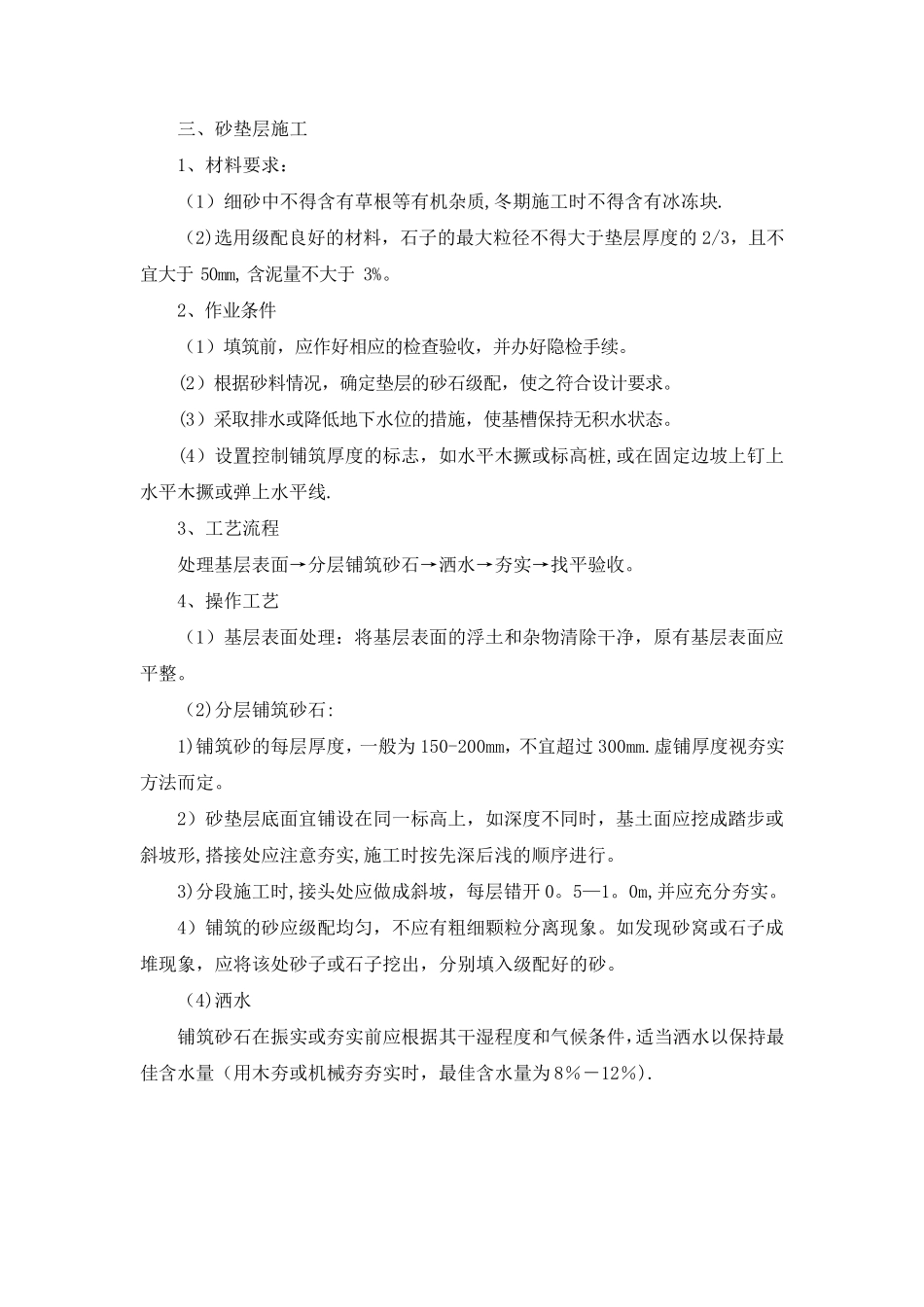

三 、 砂 垫 层 施 工 1、 材 料 要 求 : ( 1) 细 砂 中 不 得 含 有 草 根 等 有 机 杂 质 ,冬 期 施 工
