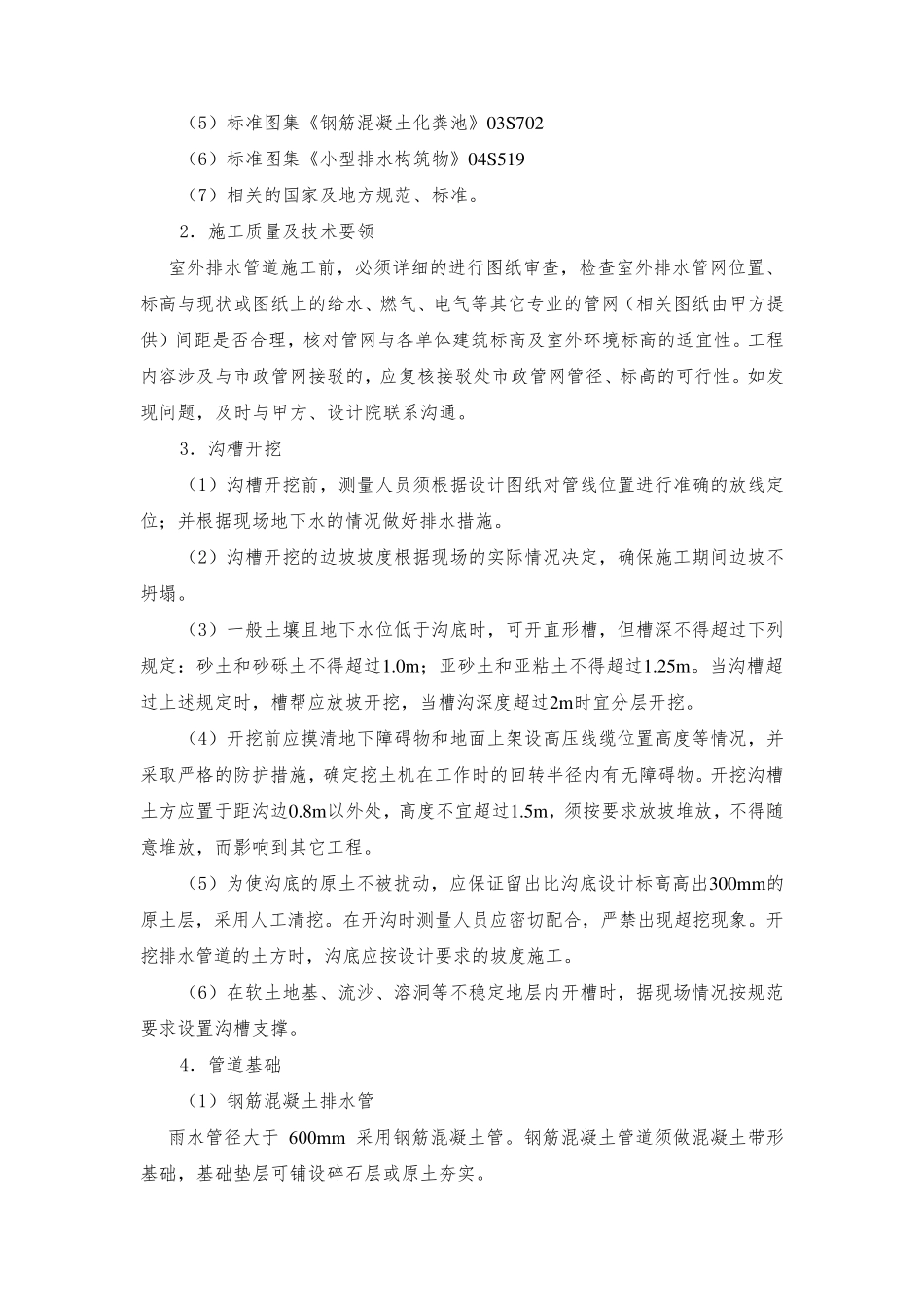

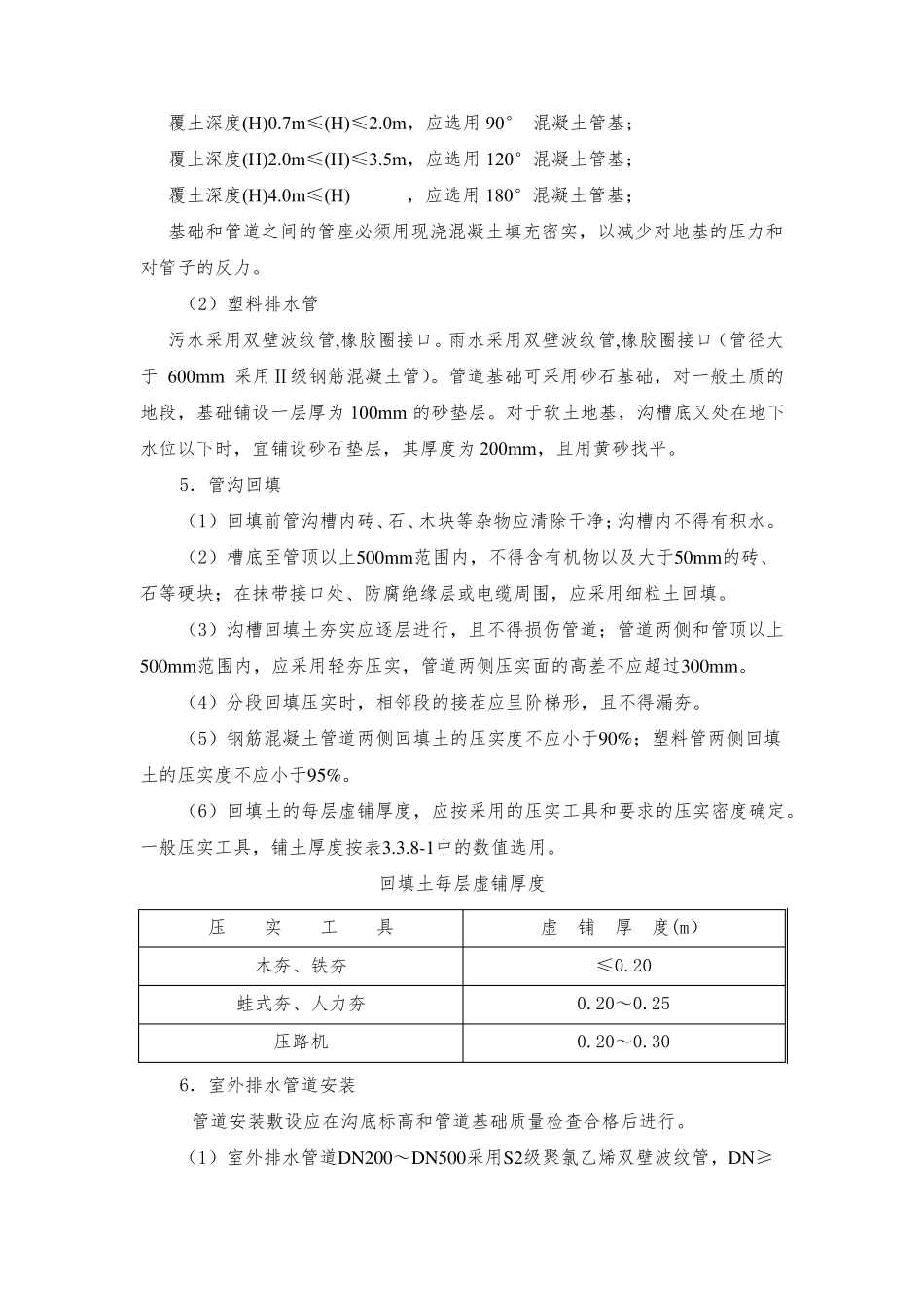

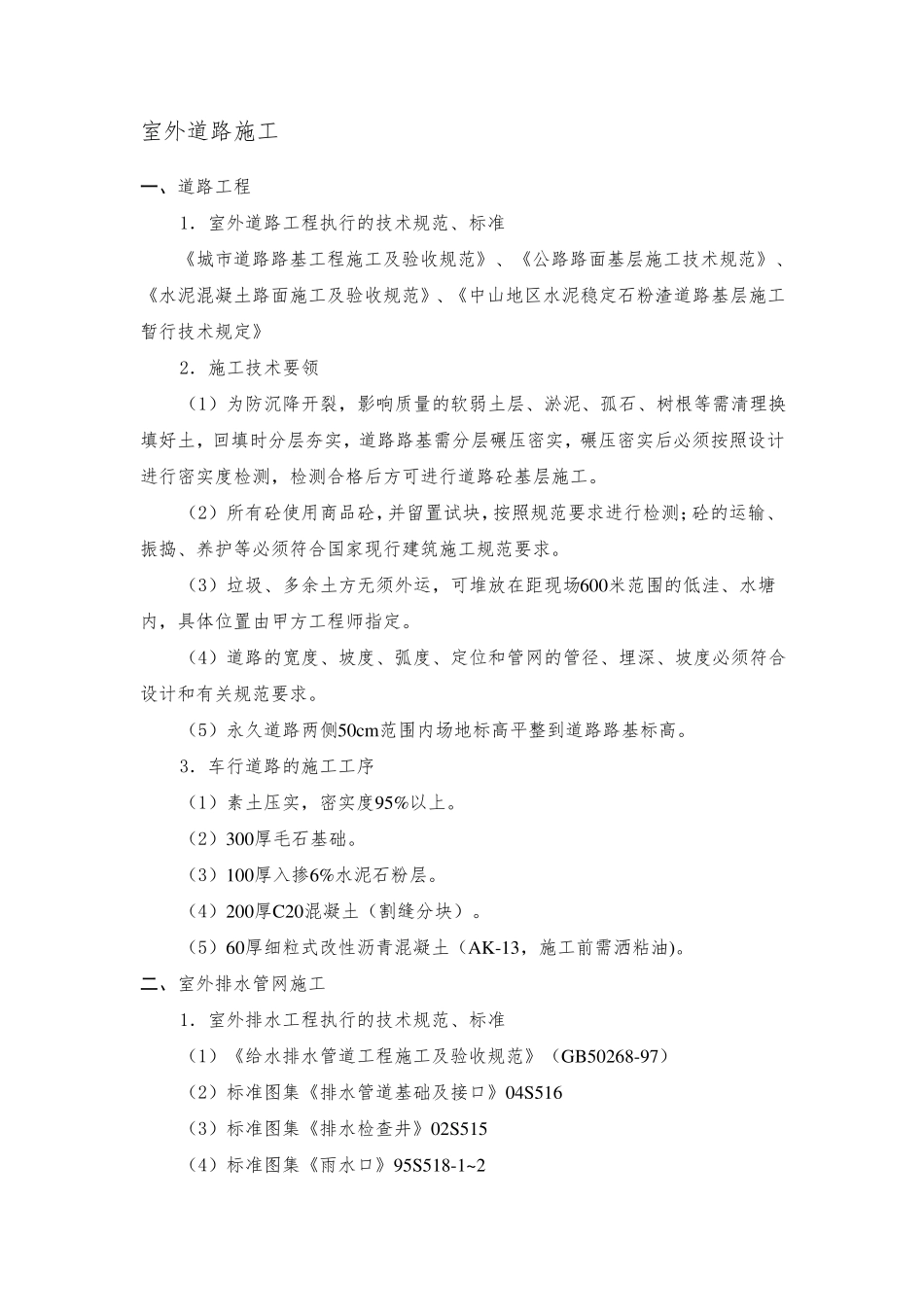

室外道路施工 一、道路工程 1.室外道路工程执行的技术规范、标准 《城市道路路基工程施工及验收规范》、《公路路面基层施工技术规范》、《水泥混凝土路面施工及验收规范》、《中山地区水泥稳定石粉渣道路基层施工暂行技术规定》 2.施工技术要领 (1)为防沉降开裂,影响质量的软弱土层、淤泥、孤石、树根等需清理换填好土,回填时分层夯实,道路路基需分层碾压密实,碾压密实后必须按照设计进行密实度检测,检测合格后方可进行道路砼基层施工。 (2)所有砼使用商品砼,并留置试块,按照规范要求进行检测;砼的运输、振捣、养护等必须符合国家现行建筑施工规范要求。 (3)垃圾、多余土方无须外运,可堆放在距现场600米范围的低洼、水塘内,具体位置由甲方工程师指定。 (4)道路的宽度、坡度、弧度、定位和管网的管径、埋深、坡度必须符合设计和有关规范要求。 (5)永久道路两侧50cm范围内场地标高平整到道路路基标高。 3.车行道路的施工工序 (1)素土压实,密实度95%以上。 (2)300厚毛石基础。 (3)100厚入掺6%水泥石粉层。 (4)200厚C20混凝土(割缝分块)。 (5)60厚细粒式改性沥青混凝土(AK-13,施工前需洒粘油)。 二、室外排水管网施工 1.室外排水工程执行的技术规范、标准 (1)《给水排水管道工程施工及验收规范》(GB50268-97) (2)标准图集《排水管道基础及接口》04S516 (3)标准图集《排水检查井》02S515 (4)标准图集《雨水口》95S518-1~2 (5)标准图集《钢筋混凝土化粪池》03S702 (6)标准图集《小型排水构筑物》04S519 (7)相关的国家及地方规范、标准。 2.施工质量及技术要领 室外排水管道施工前,必须详细的进行图纸审查,检查室外排水管网位置、标高与现状或图纸上的给水、燃气、电气等其它专业的管网(相关图纸由甲方提供)间距是否合理,核对管网与各单体建筑标高及室外环境标高的适宜性。工程内容涉及与市政管网接驳的,应复核接驳处市政管网管径、标高的可行性。如发现问题,及时与甲方、设计院联系沟通。 3.沟槽开挖 (1)沟槽开挖前,测量人员须根据设计图纸对管线位置进行准确的放线定位;并根据现场地下水的情况做好排水措施。 (2)沟槽开挖的边坡坡度根据现场的实际情况决定,确保施工期间边坡不坍塌。 (3)一般土壤且地下水位低于沟底时,可开直形槽,但槽深不得超过下列规定:砂土和砂砾土不得超过1.0m ;亚砂土和亚粘土不得超过1.25m 。当沟槽超过上述规定时...
