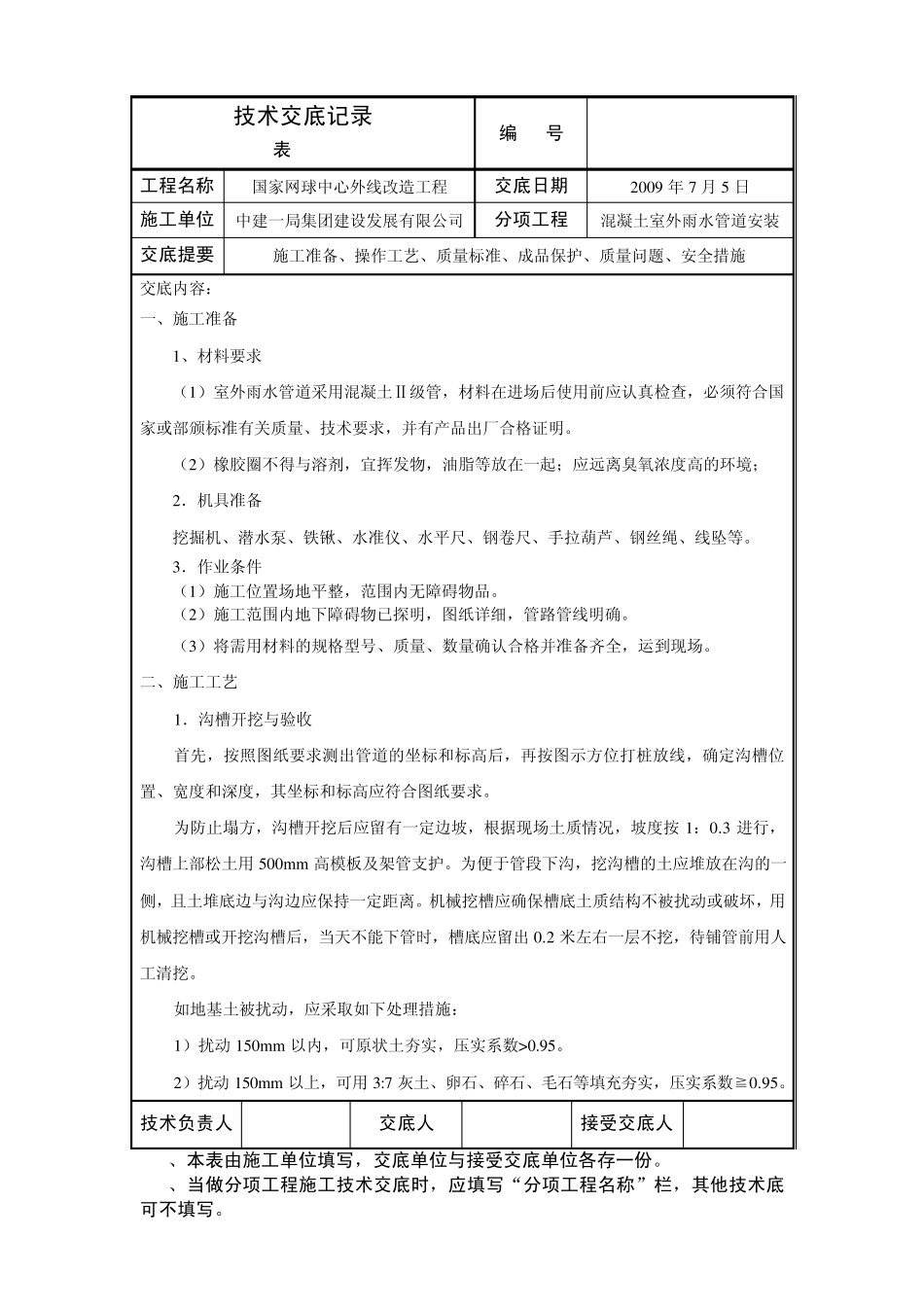

技术交底记录 表C2-1 编 号 工程名称 国家网球中心外线改造工程 交底日期 2009 年7 月5 日 施工单位 中建一局集团建设发展有限公司 分项工程 混凝土室外雨水管道安装 交底提要 施工准备、操作工艺、质量标准、成品保护、质量问题、安全措施 交底内容: 一、施工准备 1、材料要求 (1)室外雨水管道采用混凝土Ⅱ级管,材料在进场后使用前应认真检查,必须符合国家或部颁标准有关质量、技术要求,并有产品出厂合格证明。 (2)橡胶圈不得与溶剂,宜挥发物,油脂等放在一起;应远离臭氧浓度高的环境; 2.机具准备 挖掘机、潜水泵、铁锹、水准仪、水平尺、钢卷尺、手拉葫芦、钢丝绳、线坠等。 3.作业条件 (1)施工位置场地平整,范围内无障碍物品。 (2)施工范围内地下障碍物已探明,图纸详细,管路管线明确。 (3)将需用材料的规格型号、质量、数量确认合格并准备齐全,运到现场。 二、施工工艺 1.沟槽开挖与验收 首先,按照图纸要求测出管道的坐标和标高后,再按图示方位打桩放线,确定沟槽位置、宽度和深度,其坐标和标高应符合图纸要求。 为防止塌方,沟槽开挖后应留有一定边坡,根据现场土质情况,坡度按 1:0.3 进行,沟槽上部松土用500m m 高模板及架管支护。为便于管段下沟,挖沟槽的土应堆放在沟的一侧,且土堆底边与沟边应保持一定距离。机械挖槽应确保槽底土质结构不被扰动或破坏,用机械挖槽或开挖沟槽后,当天不能下管时,槽底应留出 0.2 米左右一层不挖,待铺管前用人工清挖。 如地基土被扰动,应采取如下处理措施: 1)扰动 150m m 以内,可原状土夯实,压实系数>0.95。 2)扰动 150m m 以上,可用3:7 灰土、卵石、碎石、毛石等填充夯实,压实系数≧0.95。 技术负责人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术底可不填写。 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术底可不填写。 工程名称 国家网球中心外线改造工程 交底日期 施工单位 中建一局集团建设发展有限公司 分项工程 混凝土室外雨水管道安装 交底提要 施工准备、操作工艺、质量标准、成品保护、质量问题、安全措施 交底内容: 2、管基础施工: 管道基础采用C15、120°混凝土垫层基础,每节管道中间部位...
