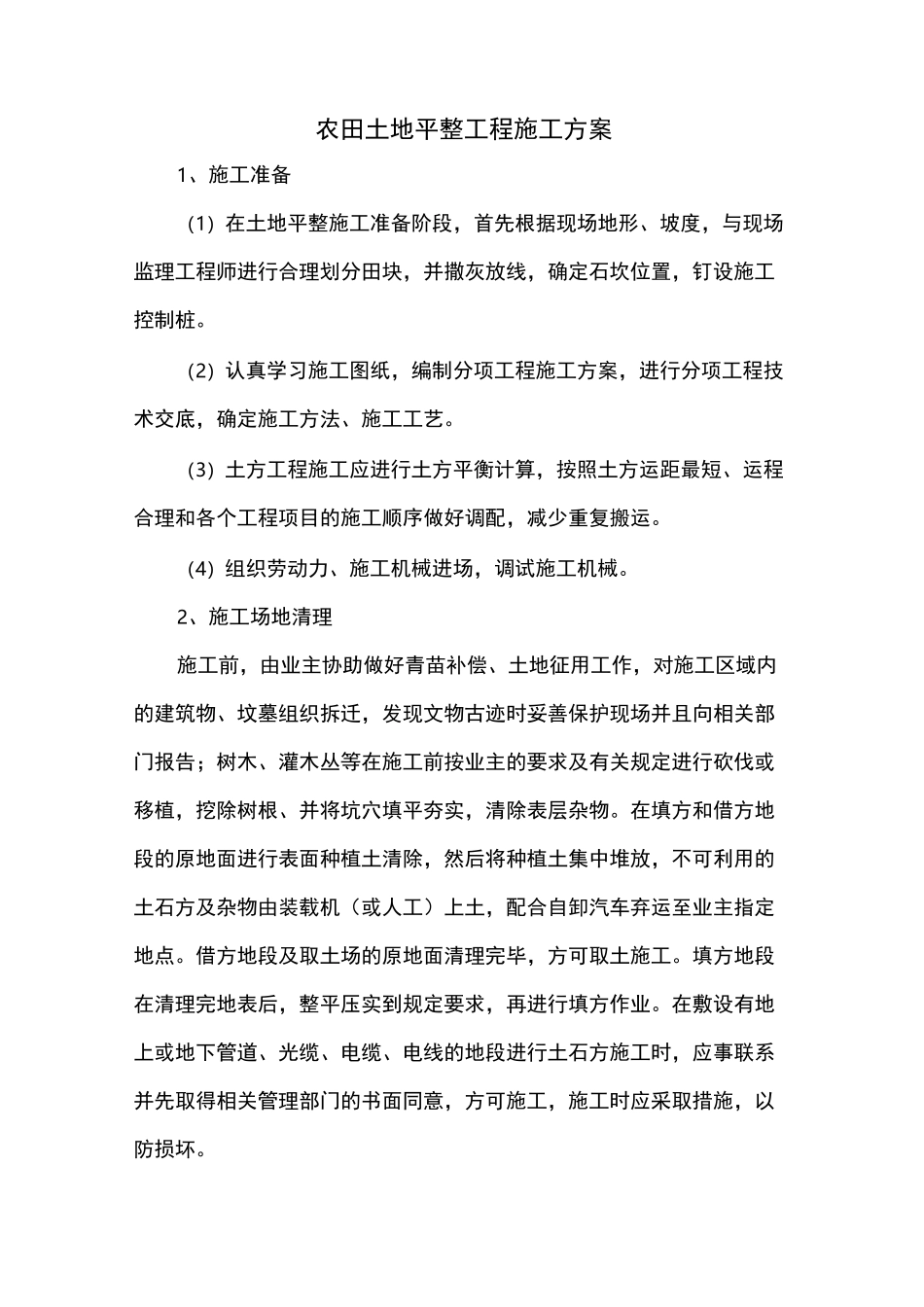

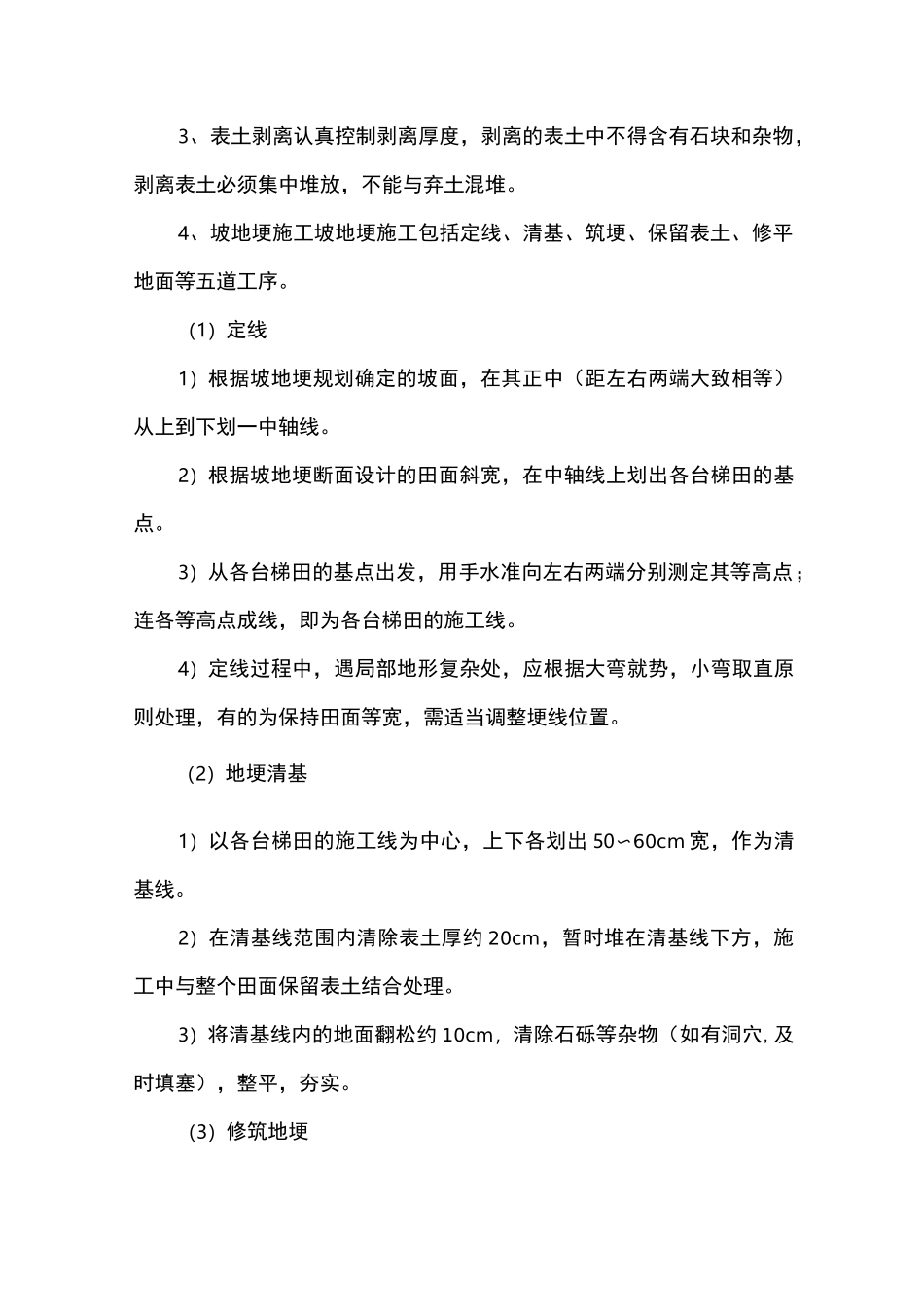

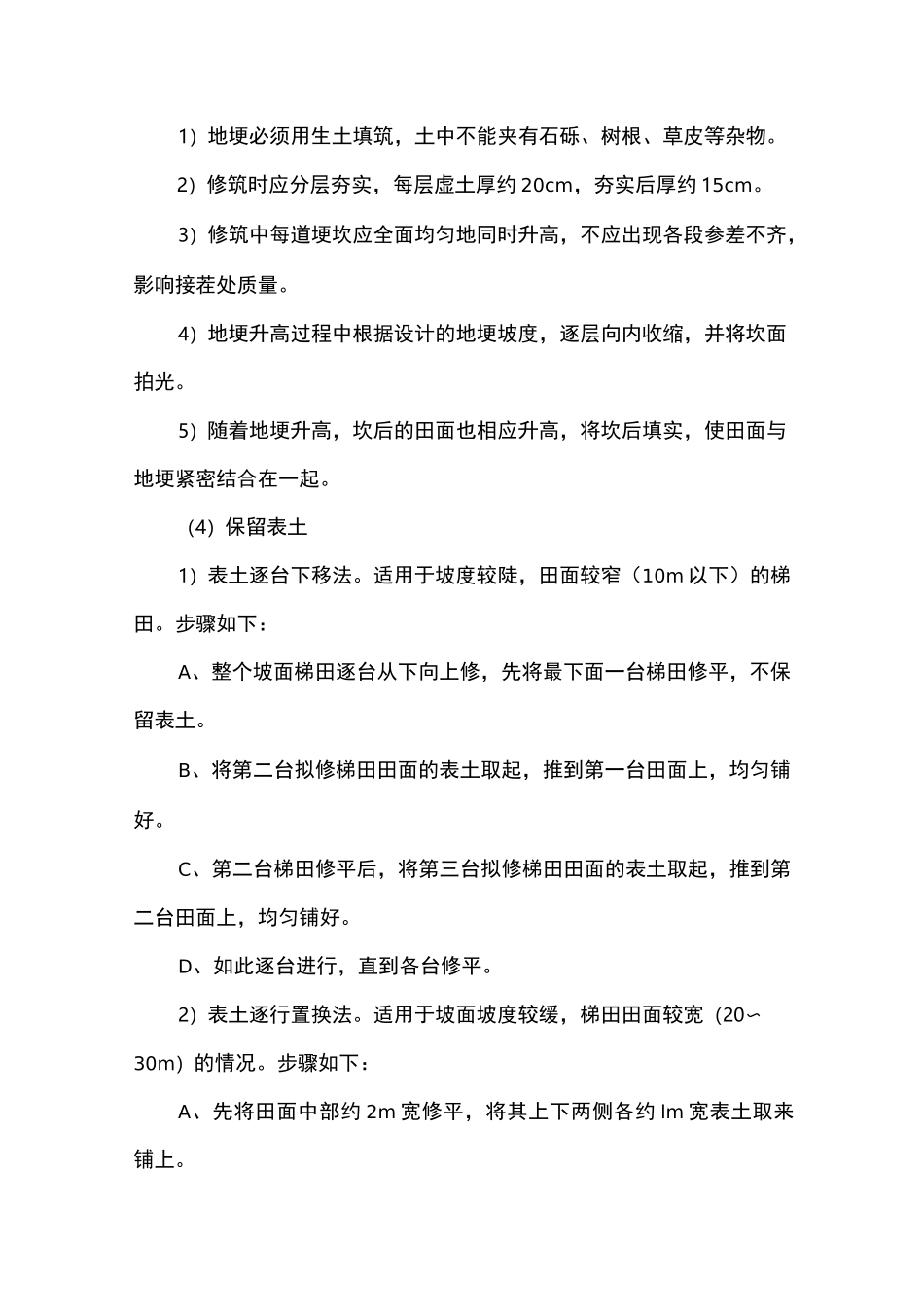

农田土地平整工程施工方案1、施工准备(1)在土地平整施工准备阶段,首先根据现场地形、坡度,与现场监理工程师进行合理划分田块,并撒灰放线,确定石坎位置,钉设施工控制桩。(2)认真学习施工图纸,编制分项工程施工方案,进行分项工程技术交底,确定施工方法、施工工艺。(3)土方工程施工应进行土方平衡计算,按照土方运距最短、运程合理和各个工程项目的施工顺序做好调配,减少重复搬运。(4)组织劳动力、施工机械进场,调试施工机械。2、施工场地清理施工前,由业主协助做好青苗补偿、土地征用工作,对施工区域内的建筑物、坟墓组织拆迁,发现文物古迹时妥善保护现场并且向相关部门报告;树木、灌木丛等在施工前按业主的要求及有关规定进行砍伐或移植,挖除树根、并将坑穴填平夯实,清除表层杂物。在填方和借方地段的原地面进行表面种植土清除,然后将种植土集中堆放,不可利用的土石方及杂物由装载机(或人工)上土,配合自卸汽车弃运至业主指定地点。借方地段及取土场的原地面清理完毕,方可取土施工。填方地段在清理完地表后,整平压实到规定要求,再进行填方作业。在敷设有地上或地下管道、光缆、电缆、电线的地段进行土石方施工时,应事联系并先取得相关管理部门的书面同意,方可施工,施工时应采取措施,以防损坏。3、表土剥离认真控制剥离厚度,剥离的表土中不得含有石块和杂物,剥离表土必须集中堆放,不能与弃土混堆。4、坡地埂施工坡地埂施工包括定线、清基、筑埂、保留表土、修平地面等五道工序。(1)定线1)根据坡地埂规划确定的坡面,在其正中(距左右两端大致相等)从上到下划一中轴线。2)根据坡地埂断面设计的田面斜宽,在中轴线上划出各台梯田的基点。3)从各台梯田的基点出发,用手水准向左右两端分别测定其等高点;连各等高点成线,即为各台梯田的施工线。4)定线过程中,遇局部地形复杂处,应根据大弯就势,小弯取直原则处理,有的为保持田面等宽,需适当调整埂线位置。(2)地埂清基1)以各台梯田的施工线为中心,上下各划出 50〜60cm 宽,作为清基线。2)在清基线范围内清除表土厚约 20cm,暂时堆在清基线下方,施工中与整个田面保留表土结合处理。3)将清基线内的地面翻松约 10cm,清除石砾等杂物(如有洞穴,及时填塞),整平,夯实。(3)修筑地埂1)地埂必须用生土填筑,土中不能夹有石砾、树根、草皮等杂物。2)修筑时应分层夯实,每层虚土厚约 20cm,夯实后厚约 15cm。3)修筑中每道埂坎应全面均匀地同...
