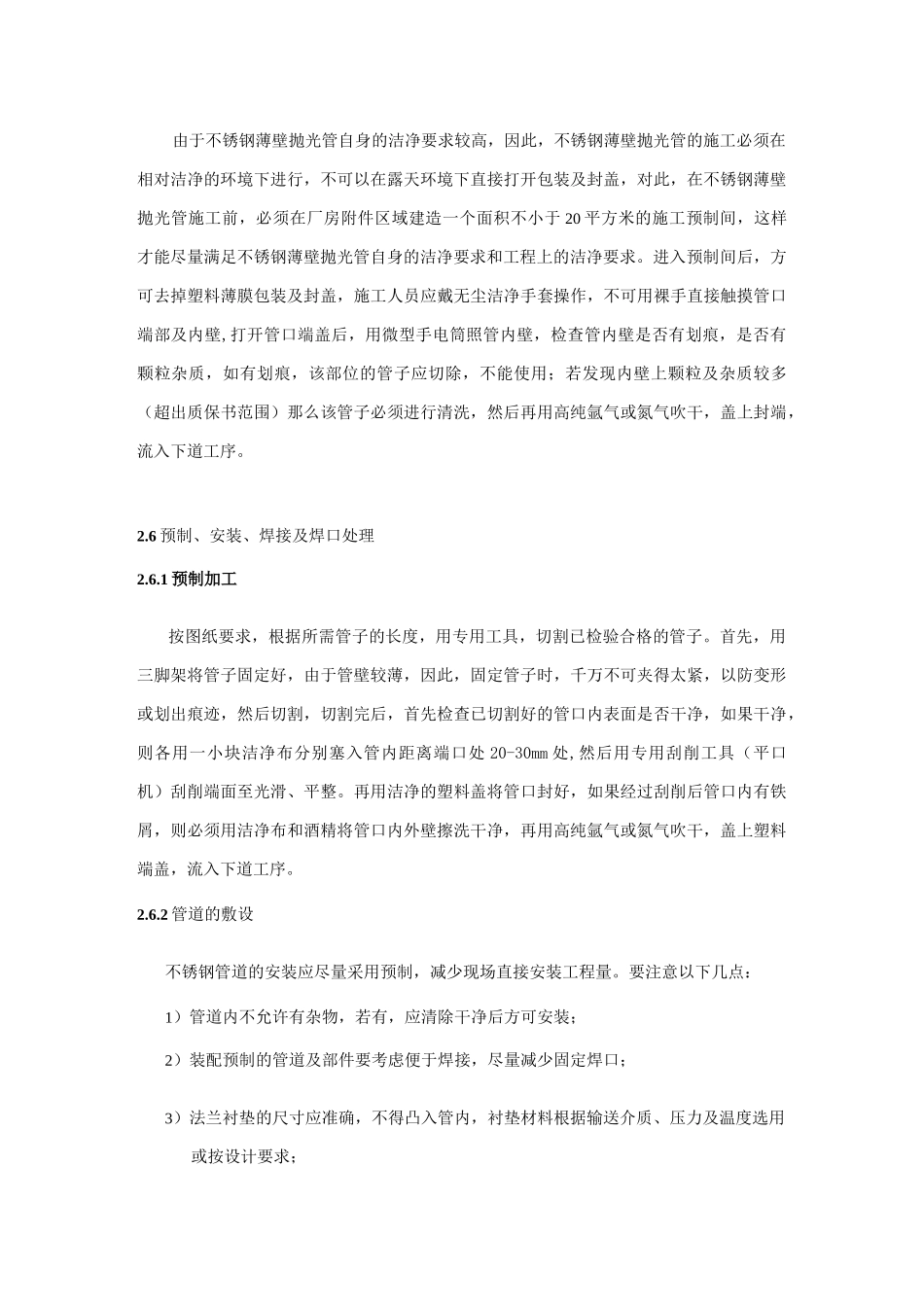

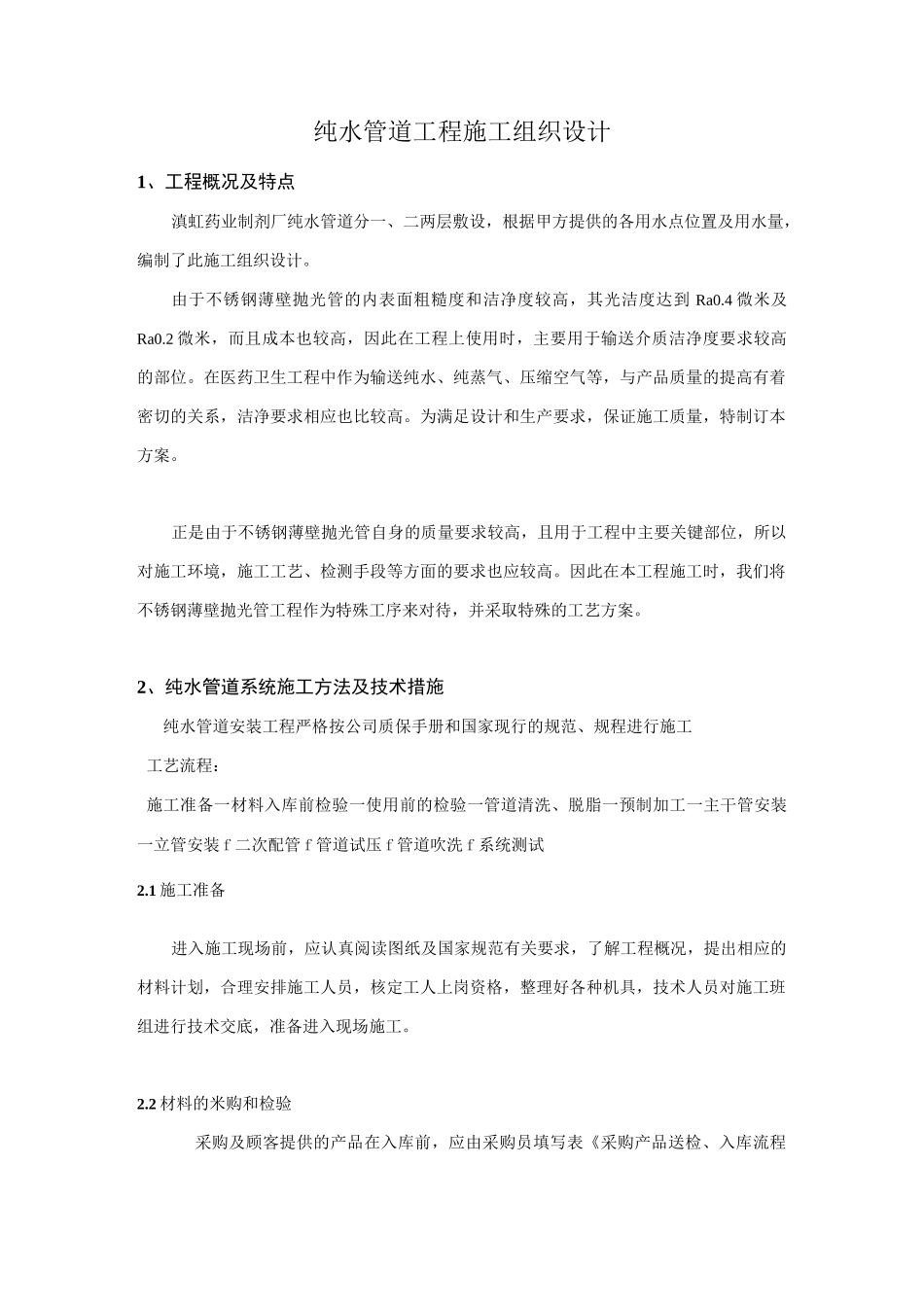

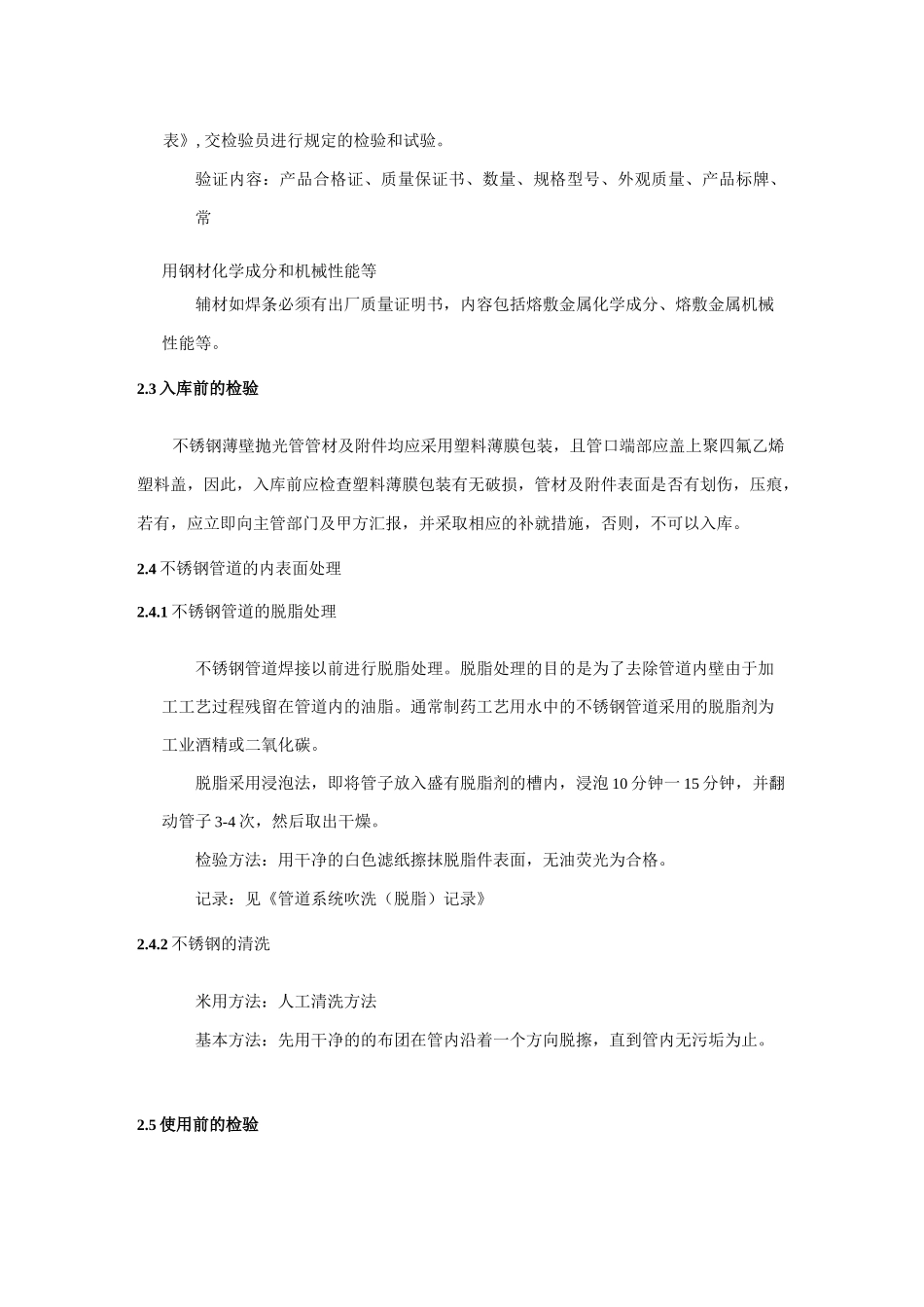

纯水管道工程施工组织设计1、工程概况及特点滇虹药业制剂厂纯水管道分一、二两层敷设,根据甲方提供的各用水点位置及用水量,编制了此施工组织设计。由于不锈钢薄壁抛光管的内表面粗糙度和洁净度较高,其光洁度达到 Ra0.4 微米及Ra0.2 微米,而且成本也较高,因此在工程上使用时,主要用于输送介质洁净度要求较高的部位。在医药卫生工程中作为输送纯水、纯蒸气、压缩空气等,与产品质量的提高有着密切的关系,洁净要求相应也比较高。为满足设计和生产要求,保证施工质量,特制订本方案。正是由于不锈钢薄壁抛光管自身的质量要求较高,且用于工程中主要关键部位,所以对施工环境,施工工艺、检测手段等方面的要求也应较高。因此在本工程施工时,我们将不锈钢薄壁抛光管工程作为特殊工序来对待,并采取特殊的工艺方案。2、纯水管道系统施工方法及技术措施纯水管道安装工程严格按公司质保手册和国家现行的规范、规程进行施工工艺流程:施工准备一材料入库前检验一使用前的检验一管道清洗、脱脂一预制加工一主干管安装一立管安装 f 二次配管 f 管道试压 f 管道吹洗 f 系统测试2.1 施工准备进入施工现场前,应认真阅读图纸及国家规范有关要求,了解工程概况,提出相应的材料计划,合理安排施工人员,核定工人上岗资格,整理好各种机具,技术人员对施工班组进行技术交底,准备进入现场施工。2.2 材料的米购和检验采购及顾客提供的产品在入库前,应由采购员填写表《采购产品送检、入库流程表》,交检验员进行规定的检验和试验。验证内容:产品合格证、质量保证书、数量、规格型号、外观质量、产品标牌、常用钢材化学成分和机械性能等辅材如焊条必须有出厂质量证明书,内容包括熔敷金属化学成分、熔敷金属机械性能等。2.3 入库前的检验不锈钢薄壁抛光管管材及附件均应采用塑料薄膜包装,且管口端部应盖上聚四氟乙烯塑料盖,因此,入库前应检查塑料薄膜包装有无破损,管材及附件表面是否有划伤,压痕,若有,应立即向主管部门及甲方汇报,并采取相应的补就措施,否则,不可以入库。2.4 不锈钢管道的内表面处理2.4.1 不锈钢管道的脱脂处理不锈钢管道焊接以前进行脱脂处理。脱脂处理的目的是为了去除管道内壁由于加工工艺过程残留在管道内的油脂。通常制药工艺用水中的不锈钢管道采用的脱脂剂为工业酒精或二氧化碳。脱脂采用浸泡法,即将管子放入盛有脱脂剂的槽内,浸泡 10 分钟一 15 分钟,并翻动管子 3-4 次,然后取出干燥。检验方法:...
