污水处理池施工方案一、编制依据1、混凝土结构工程施工质量验收规范GB50204-20022、给水排水构筑物施工及验收规范GBJ141-903、建筑施工手册4、施工工艺标准5、污水池施工组织设计二、工程概况污水处理厂,位于厂区
二沉池位于厂区东侧,为两个对称的直径40m的圆形构筑物
基础挖深为1
2m,池底有6道径向引发缝
池壁水平施工缝留设在底板顶以上600mm处,采用300×3的镀锌钢板止水带
池底及池壁纵向伸缩缝采用350×10mm钢板氯丁橡胶止水带加聚苯乙烯硬质泡沫板加聚硫密封膏40厚
混凝土强度等级C30,抗渗标号S6,水泥采用普通硅酸盐水泥,强度等级不低于32
5,在满足抗渗要求的同时满足强度要求,水灰比不大于0
水泥用量(含掺合料)控制在320~360kg/m3
垫层为C15
三、施工部署和机械选择结合工程实际情况,二沉池施工以座为单位,根据后浇带划分施工段,分区组织流水
二沉池为两个40m直径的圆形构筑物,南北对称施工时交叉施工,先施工南侧后施工北侧
施工顺序如下:挖土→底板垫层→底板钢筋→止水带→底板模板→砼→池壁钢筋→止水带→池壁模板→砼→养护→拆模→走道板施工→闭水试验→回填土施工机械详见厂区施工组织设计
人员准备及组织(1)、管理人员及职责建立以项目经理为首的质量保证体系

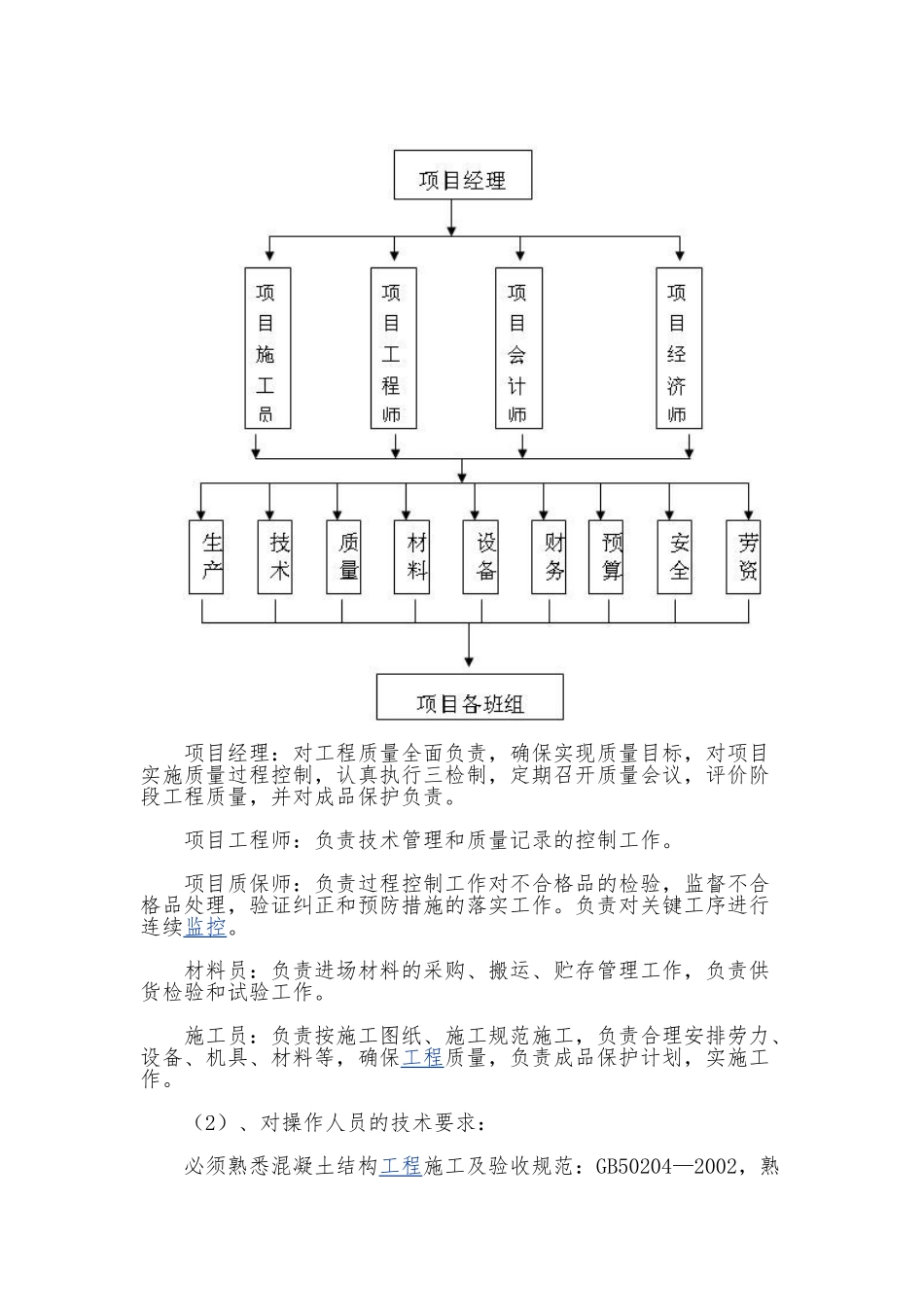

项目经理部机构框图:项目经理:对工程质量全面负责,确保实现质量目标,对项目实施质量过程控制,认真执行三检制,定期召开质量会议,评价阶段工程质量,并对成品保护负责
项目工程师:负责技术管理和质量记录的控制工作
项目质保师:负责过程控制工作对不合格品的检验,监督不合格品处理,验证纠正和预防措施的落实工作
负责对关键工序进行连续监控
材料员:负责进场材料的采购、搬运、贮存管理工作,负责供货检验和试验工作

施工员:负责按施工图纸、施工规范施工,负责合理安排劳力、设备、机具、材
