导流洞灌浆施工方案

导流洞灌浆施工方案_第1页
1/12
导流洞灌浆施工方案_第2页
2/12
导流洞灌浆施工方案_第3页
3/12

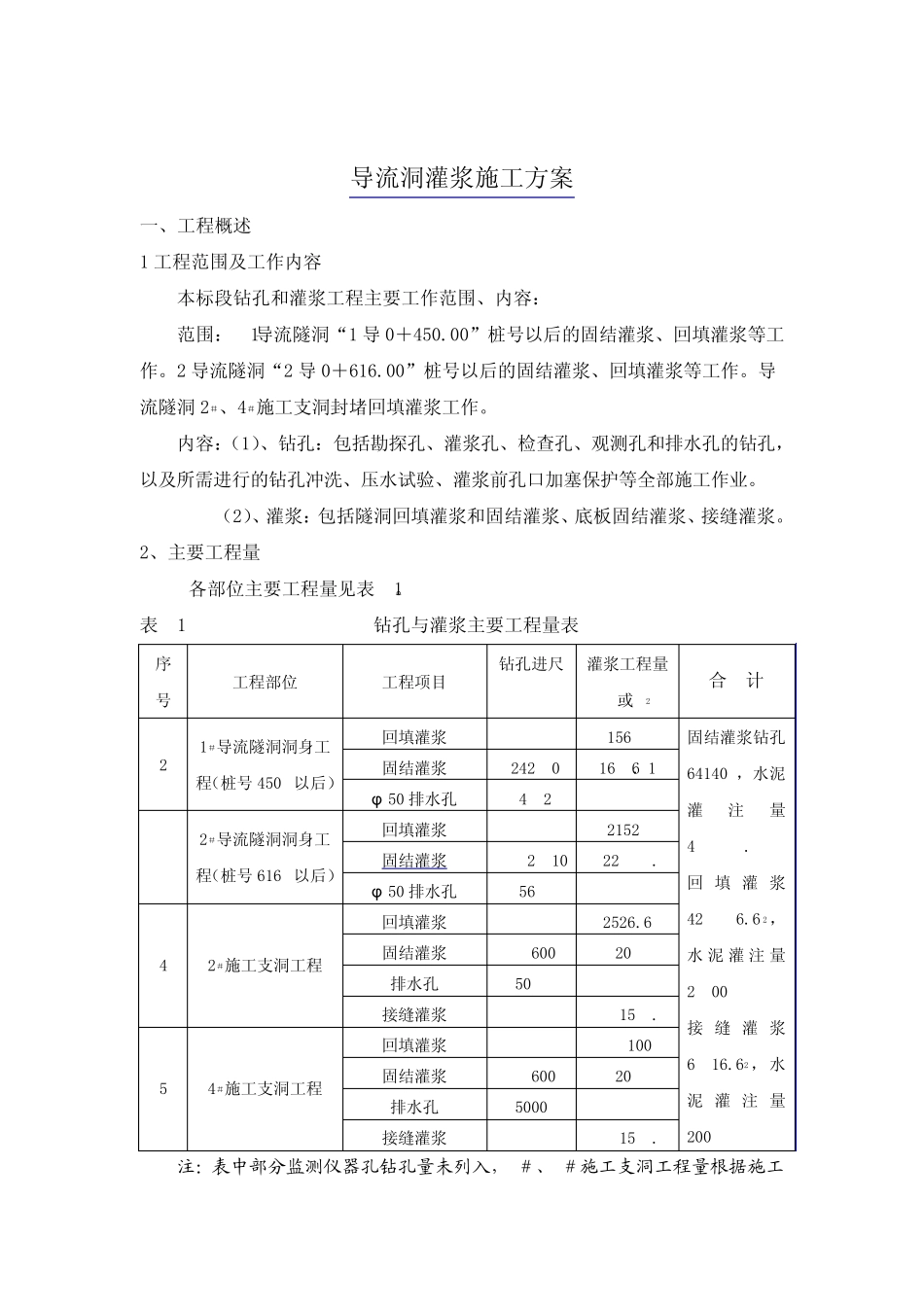

导流洞灌浆施工方案 一、工程概述 1 工程范围及工作内容 本标段钻孔和灌浆工程主要工作范围、内容: 范围: 1#导流隧洞“1#导0+450.00”桩号以后的固结灌浆、回填灌浆等工作。2#导流隧洞“2#导0+616.00”桩号以后的固结灌浆、回填灌浆等工作。导流隧洞2#、4#施工支洞封堵回填灌浆工作。 内容:(1)、钻孔:包括勘探孔、灌浆孔、检查孔、观测孔和排水孔的钻孔,以及所需进行的钻孔冲洗、压水试验、灌浆前孔口加塞保护等全部施工作业。 (2)、灌浆:包括隧洞回填灌浆和固结灌浆、底板固结灌浆、接缝灌浆。 2、主要工程量 各部位主要工程量见表-1。 表-1 钻孔与灌浆主要工程量表 序号 工程部位 工程项目 钻孔进尺(m) 灌浆工程量 (t或 m2) 合 计 2 1#导流隧洞洞身工程(桩号 450m以后) 回填灌浆 15637 固结灌浆钻孔64140m,水泥灌注量4399.8t 回 填 灌浆42786.6 m2,水 泥 灌注 量2300t 接 缝 灌浆6316.6m2,水泥 灌注 量200t 固结灌浆 24230 1696.1 φ 50 排水孔 432 3 2#导流隧洞洞身工程(桩号 616m以后) 回填灌浆 21523 固结灌浆 32710 2289.7 φ 50 排水孔 567 4 2#施工支洞工程 回填灌浆 2526.6 固结灌浆 3600 207 排水孔 5099 接缝灌浆 3158.3 5 4#施工支洞工程 回填灌浆 3100 固结灌浆 3600 207 排水孔 5000 接缝灌浆 3158.3 注:表中部分监测仪器孔钻孔量未列入,2#、4#施工支洞工程量根据施工 详图再作调整。 二、施工布置 1、 施工区域的划分 根据本工程的特点,为满足施工进度要求,将施工区域钻孔灌浆施工进行区域划分。拟定施工区分为 6 个区域: (1)1#导流隧洞前段钻孔灌浆及排水孔(含堵头段); (2)1#导流隧洞出口段钻孔灌浆及排水孔; (3)2#导流隧洞前段钻孔灌浆及排水孔(含堵头段); (4)2#导流隧洞出口段钻孔灌浆及排水孔; (5)2#施工支洞堵头回填、固结、接缝灌浆及排水孔。 (6)4#施工支洞堵头回填、固结、接缝灌浆及排水孔。 2、 施工道路 根据施工现场混凝土支护及衬砌进展情况,沿用 2#、4#施工支洞已形成的施工道路进入主洞。 3 、风、水、电的布置 风:使用开挖时的供风管道,用 DN50 管接入钻孔工作面。 水:使用施工总布置中的供水系统,用 DN50 钢管接至各施工现场。 电:采用开挖、混凝土浇筑所形成的系统。从各变压器的低压端接至工作面。洞内动力线与照明线分开布置。 4...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

导流洞灌浆施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
