工程概况 1 -1
该工程为某小区绿化工程,位于某地,占地面积1 4 0 0 0 平方米
1 -2 .施工条件本工程施工用地场内各种杂物未清除完毕,水电已接入现场,不具备“三通一平”条件,与其他施工单位交叉施工较多,需要边清理边施工,并于其他施工单位协调施工
1 -3 .质量目标本工程的质量目标为确保优良,争创精品工程
施工部署 2 -1 .施工阶段的划分本工程的施工作业量大,工期紧,按期保质完成必须精心统筹,合理安排,立体交叉,流水作业
本工程拟划分土建工程、水电安装工程、苗木种植、园林小品、道路铺设及附属工程
2 -2 .施工工期 计划开工日期:年月日 计划竣工日期:年月日 总日历工期:天 施工准备工作 3 -1 .技术准备 3 -1 -1 安排技术人员熟悉图纸,进行图纸会审
3 -1 -2 根据图纸工程量及工期要求,编排进度计划,编排施工组织设计

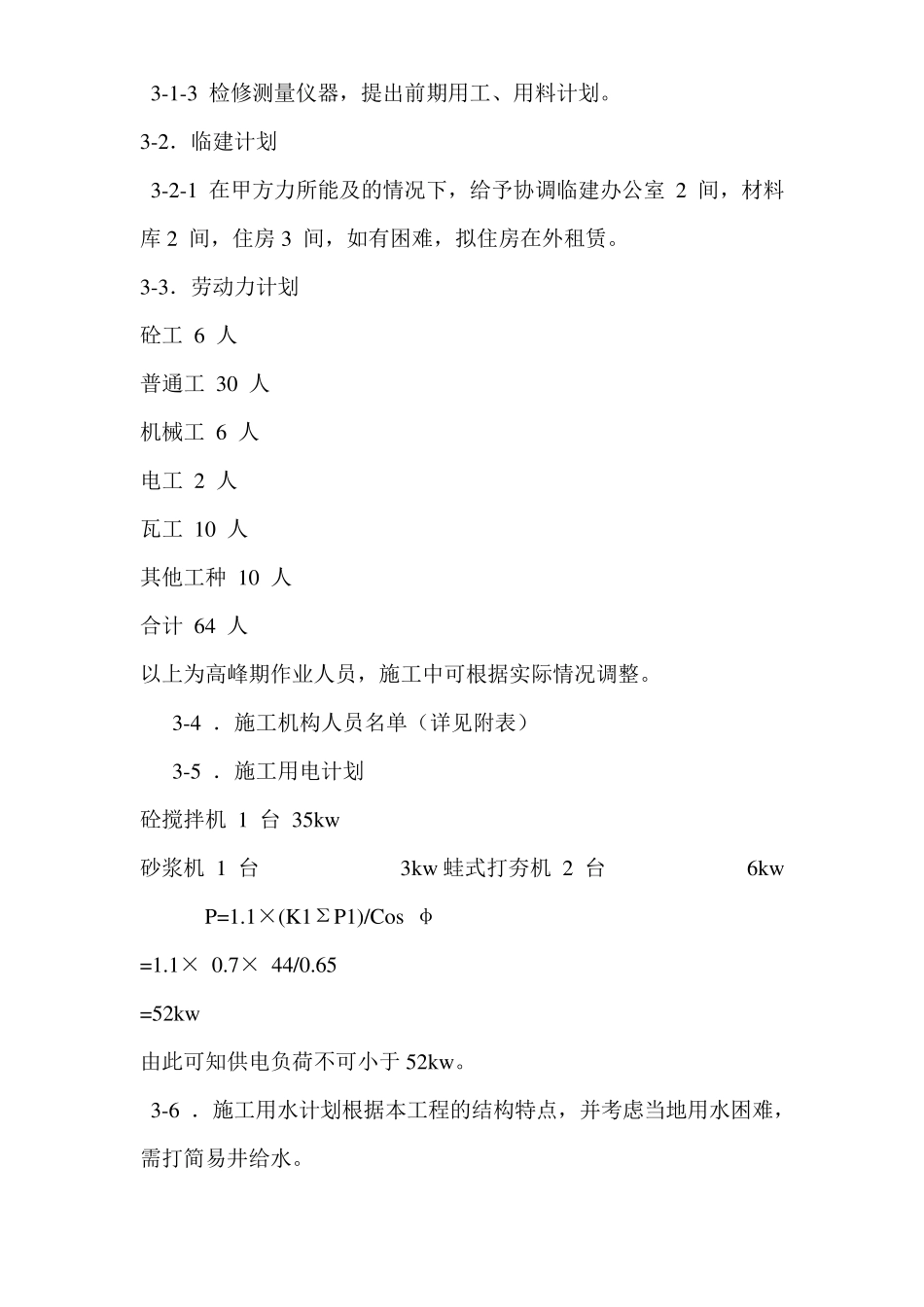

3-1-3 检修测量仪器,提出前期用工、用料计划
3-2.临建计划 3-2-1 在甲方力所能及的情况下,给予协调临建办公室2 间,材料库2 间,住房3 间,如有困难,拟住房在外租赁
3-3.劳动力计划 砼工 6 人 普通工 30 人 机械工 6 人 电工 2 人 瓦工 10 人 其他工种 10 人 合计 64 人 以上为高峰期作业人员,施工中可根据实际情况调整
3-4 .施工机构人员名单(详见附表) 3-5 .施工用电计划 砼搅拌机 1 台 35kw 砂浆机 1 台 3kw 蛙式打夯机 2 台 6kw P=1
1×(K1ΣP1)/Cos φ =1
7× 44/0
65 =52kw 由此可知供电负荷不可小于 52kw
3-6 .施工用水计划根据本工程的结构特点,并考虑当地用水困难,需打简易井给水

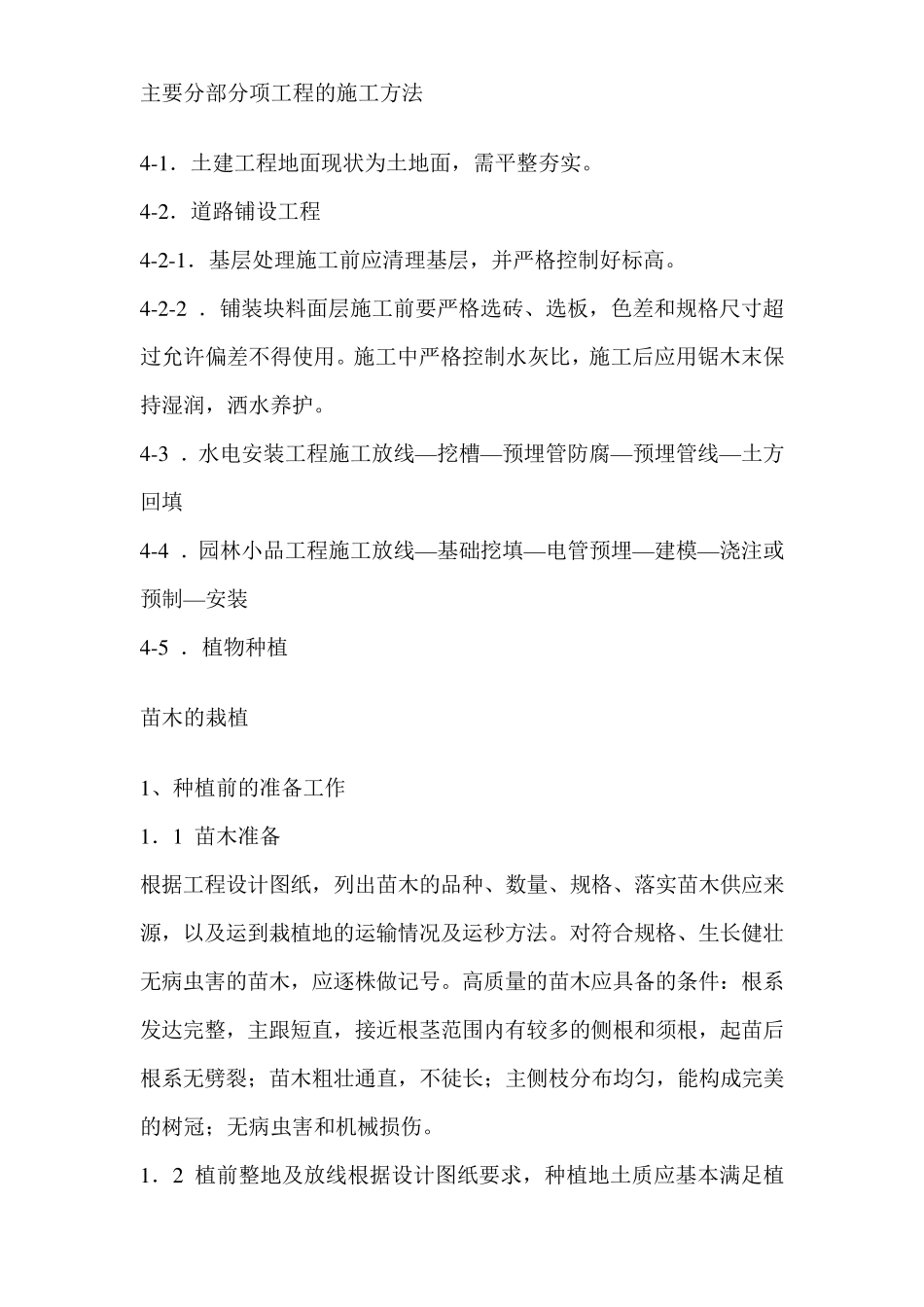

主要分部分项工程的施工方法 4 -1 .土建工程地面现状为土地面,需平整夯实
4 -2 .道路
