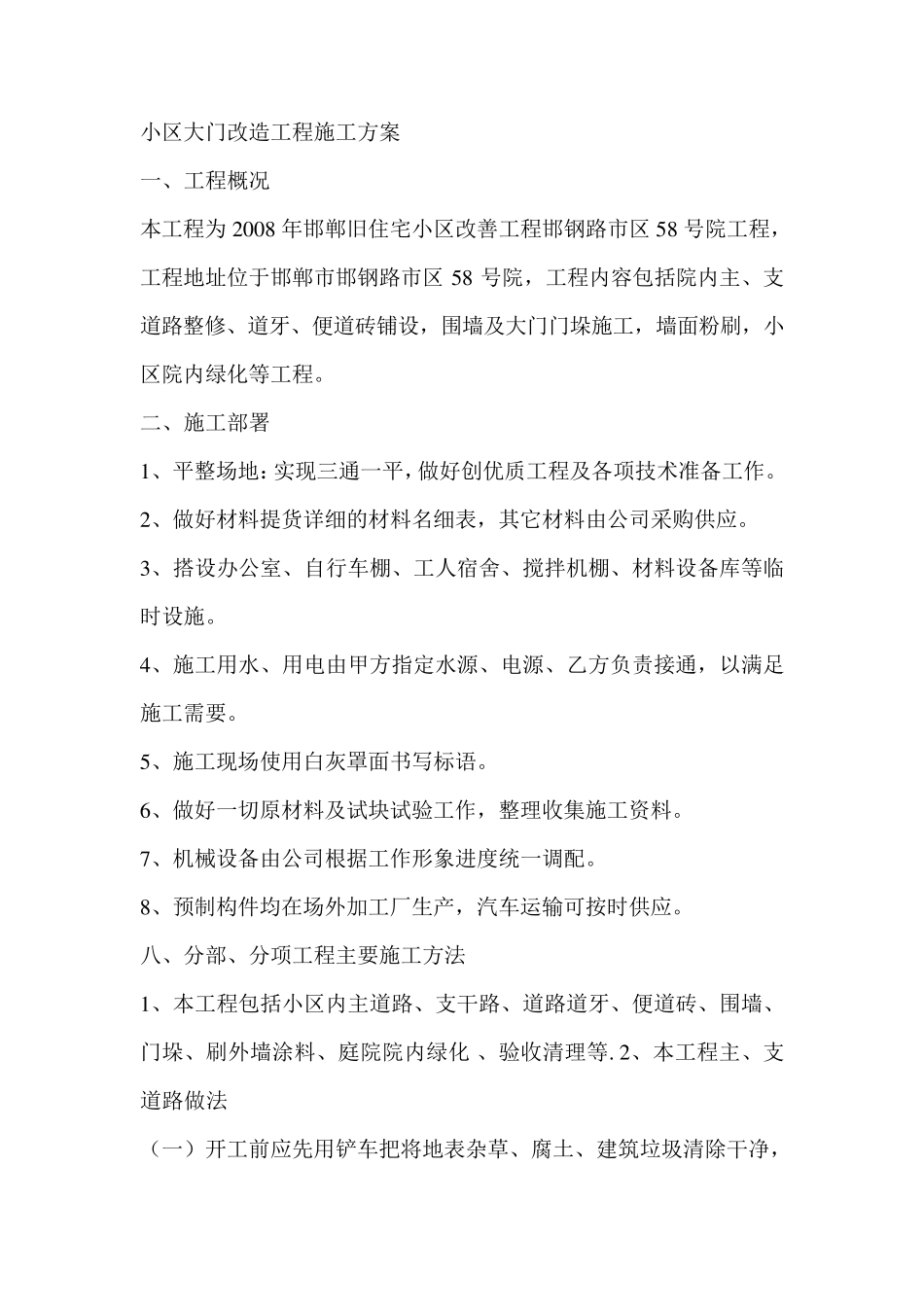

小区大门改造工程施工方案一、工程概况 本工程为 2 0 0 8 年邯郸旧住宅小区改善工程邯钢路市区5 8 号院工程,工程地址位于邯郸市邯钢路市区5 8 号院,工程内容包括院内主、支道路整修、道牙、便道砖铺设,围墙及大门门垛施工,墙面粉刷,小区院内绿化等工程
二、施工部署 1 、平整场地:实现三通一平,做好创优质工程及各项技术准备工作
2 、做好材料提货详细的材料名细表,其它材料由公司采购供应
3 、搭设办公室、自行车棚、工人宿舍、搅拌机棚、材料设备库等临时设施
4 、施工用水、用电由甲方指定水源、电源、乙方负责接通,以满足施工需要
5 、施工现场使用白灰罩面书写标语
6 、做好一切原材料及试块试验工作,整理收集施工资料
7 、机械设备由公司根据工作形象进度统一调配
8 、预制构件均在场外加工厂生产,汽车运输可按时供应
八、分部、分项工程主要施工方法 1 、本工程包括小区内主道路、支干路、道路道牙、便道砖、围墙、门垛、刷外墙涂料、庭院院内绿化 、验收清理等

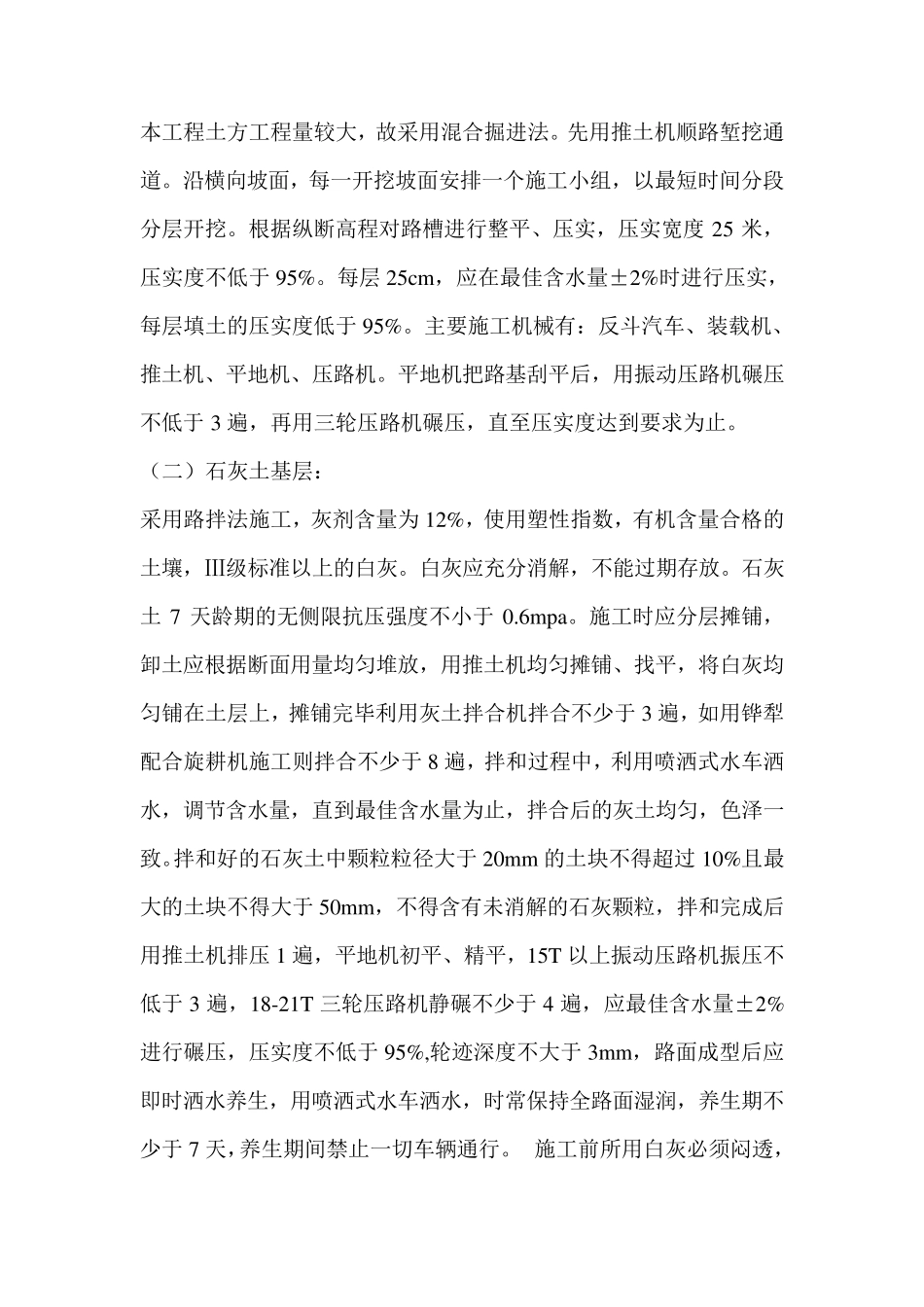

2 、本工程主、支道路做法 (一)开工前应先用铲车把将地表杂草、腐土、建筑垃圾清除干净,本工程土方工程量较大,故采用混合掘进法
先用推土机顺路堑挖通道
沿横向坡面,每一开挖坡面安排一个施工小组,以最短时间分段分层开挖
根据纵断高程对路槽进行整平、压实,压实宽度25 米,压实度不低于95%
每层25cm,应在最佳含水量±2%时进行压实,每层填土的压实度低于95%
主要施工机械有:反斗汽车、装载机、推土机、平地机、压路机
平地机把路基刮平后,用振动压路机碾压不低于3 遍,再用三轮压路机碾压,直至压实度达到要求为止
(二)石灰土基层: 采用路拌法施工,灰剂含量为 12%,使用塑性指数,有机含量合格的土壤,Ⅲ级标准以上的白灰
白灰应充分消解,不能过期存放

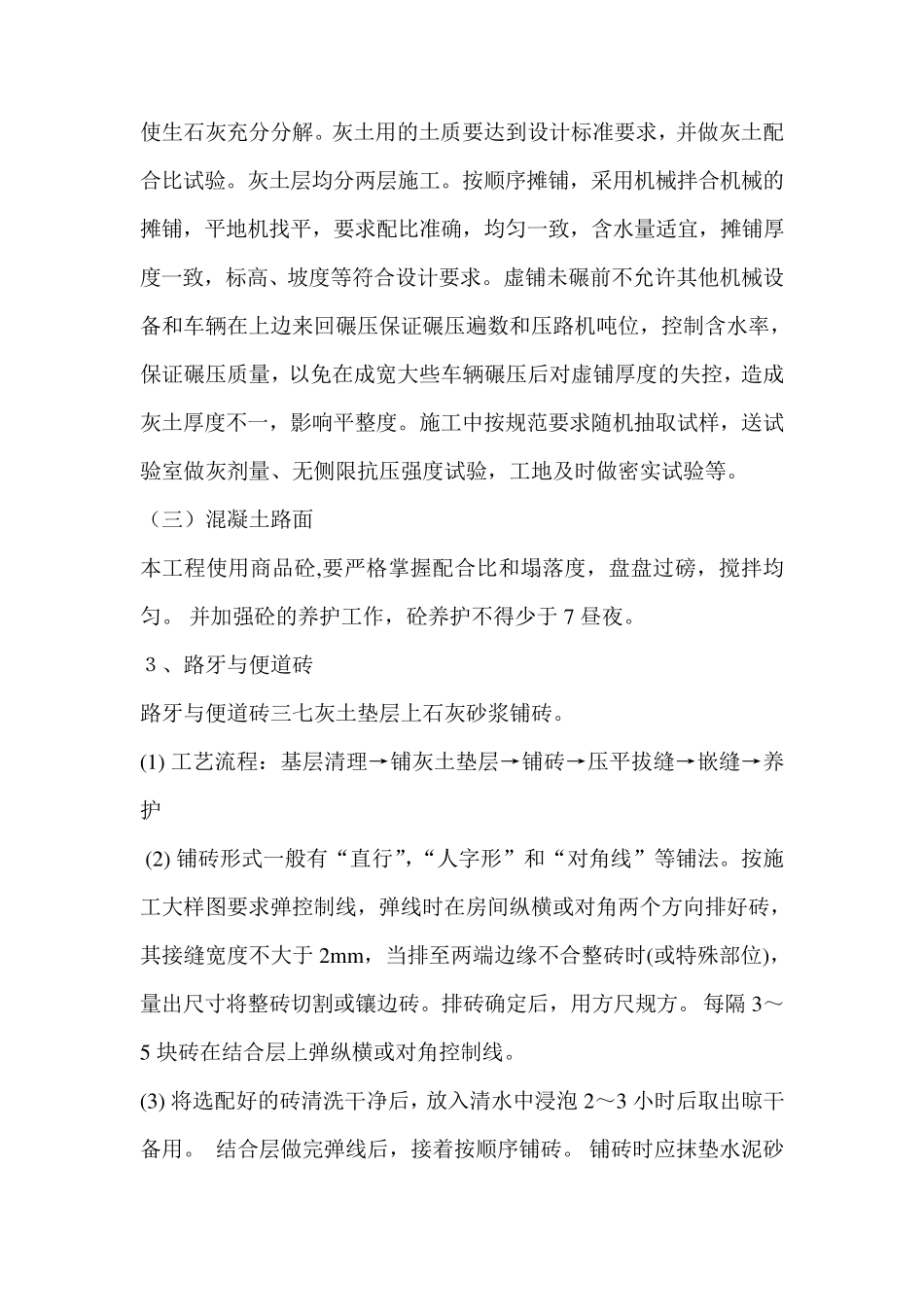

石灰土7 天龄期的无侧限抗压强度不小于0
