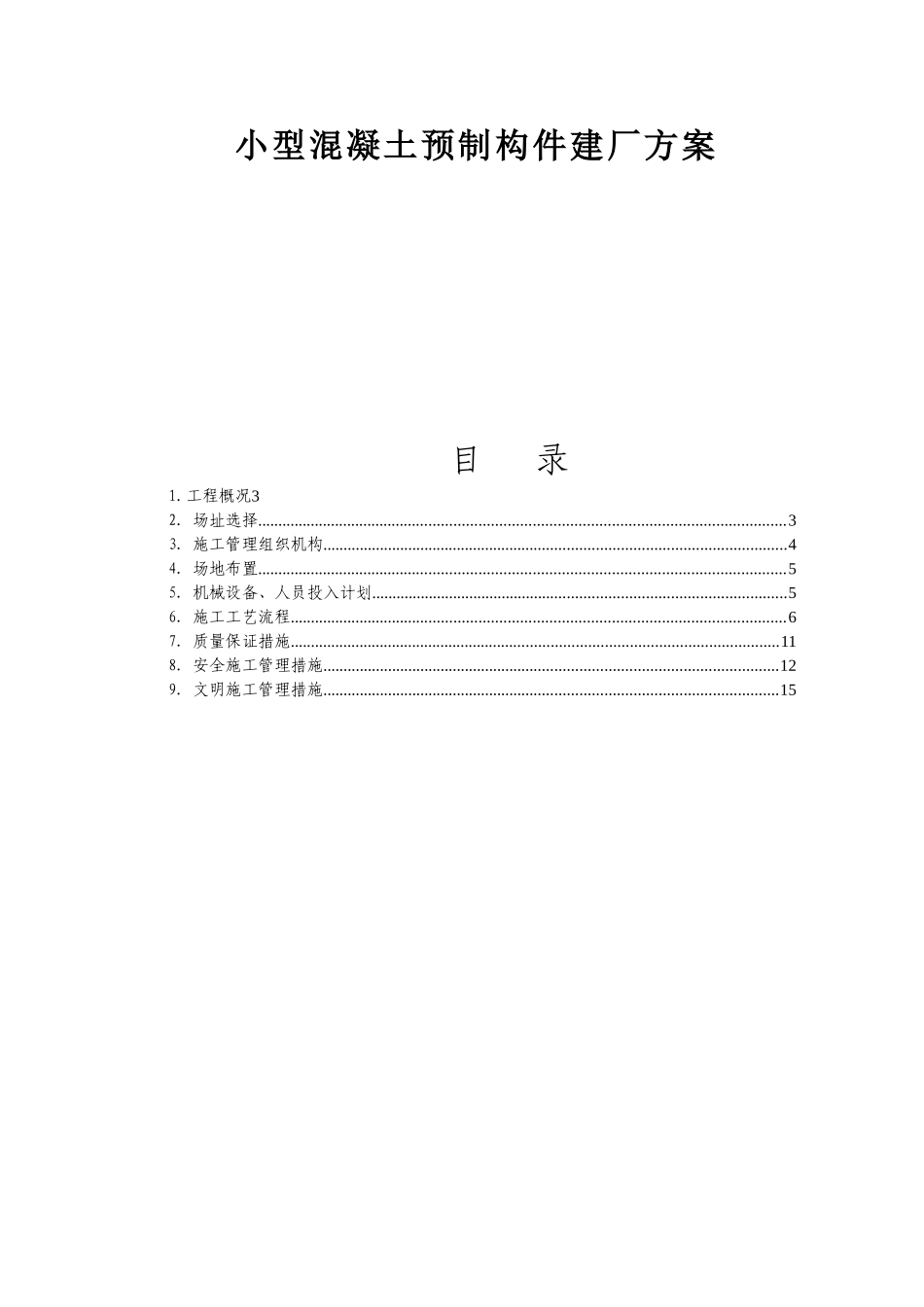

小型混凝土预制构件建厂方案目录1.工程概况32.场址选择................................................................................................................................33.施工管理组织机构.................................................................................................................44.场地布置................................................................................................................................55.机械设备、人员投入计划.....................................................................................................56.施工工艺流程........................................................................................................................67.质量保证措施.......................................................................................................................118.安全施工管理措施...............................................................................................................129.文明施工管理措施...............................................................................................................15小型混凝土预制构件建厂方案1.工程概况1.1工程名称小型混凝土预制构件厂。1.2工程地点新建拌和站。1.3建场目的:施工管段路线总长19.4km,管段内大桥1座、小桥6座、涵洞33座、通道5个、以及路基工程。为满足路基、桥梁电缆沟槽、盖板、桥梁遮板等小型混凝土预制构件的集中预制施工生产需要,根据我部预制构件的工程数量拟规划建设一个小型预制构件场对管段内所有小型混凝土预制构件进行集中预制。1.4、主要工程量(1)C30混凝土导流坝预制块:36.7万块。(2)C25混凝土预制方格骨架护坡中预制块:20.78万块。(3)C25混凝土预制浅碟形边沟:1.6041万块。(4)C25混凝土预制急流槽:7138块。1.5、计划工期计划工期为:2015年7月20日至2011年8月20日。2.场址选择由于小型预制构件体积小,数量繁多,受预制模具数量和施工场地的制约一次性混凝土需求量有限,但其施工周转较为频繁。建场时必须综合考虑混凝土来源、原材料及成品存放、交通情况等方面的因素,根据上述条件我部拟在五工区驻地,建设混凝土预制构件场。该预制场可自行搅拌混凝土,并在厂区内和周边空地进行成品存放,占地面积约4850m2。3.施工管理组织机构根据生产需要和标准化配备原则,本预制场施工管理机构主要由进行施工管理,预制场设3个职能岗位和5个作业班组。3.1各岗位职能分工项目副经理:根据预制构件分布情况,负责整体施工任务下达、施工计划控制、和预制构件成品调配协调工作。工区经理:负责预制场生产过程中的物质、人员管理协调工作。工区总工:负责预制构件施工过程中的技术指导、物资原材料、成品等质量监控工作。拌和站站长:负责混凝土原材料准备、混凝土供应、协调调配工作。架子队队长:全面负责预制场的日常管理工作。技术主管:负责现场技术指导、施工质量过程监控、内业资料整理工作。试验室:负责预制构件进场原材料、混凝土及预制构件成品质量检测控制、相关试验资料整理工作。4.场地布置根据预制构件的种类、数量,预制场主要分为13个功能区,分别为生活区、混凝土拌合区、钢筋存放区、钢筋加工区、钢筋成品堆放区、C30导流坝预制块浇筑区、C30导流坝预制块成品堆放养护区、C25预制方格骨架护坡预制块浇筑区、C25预制方格骨架护坡预制块成品养护堆放区、C25预制浅碟形边沟浇筑区、C25预制浅碟形边沟养护堆放区、C25混凝土预制急流槽浇筑区、C25混凝土预制急流槽养护区。场区生活设施充分利用拌和站现有设施,预制场内新建约130m2的工人临时住房,对拌和站原有砂石料仓进行改造,作为构件生产车间。现有施工用水、电满足生产要求。预制场总体平面布置图详见附图5.机械设备、人员投入计划5.1拌合设备:本预制场混凝土拌合设备、原材料存放均利用6#拌和站现有设施。拌合站现有设施功能完...
