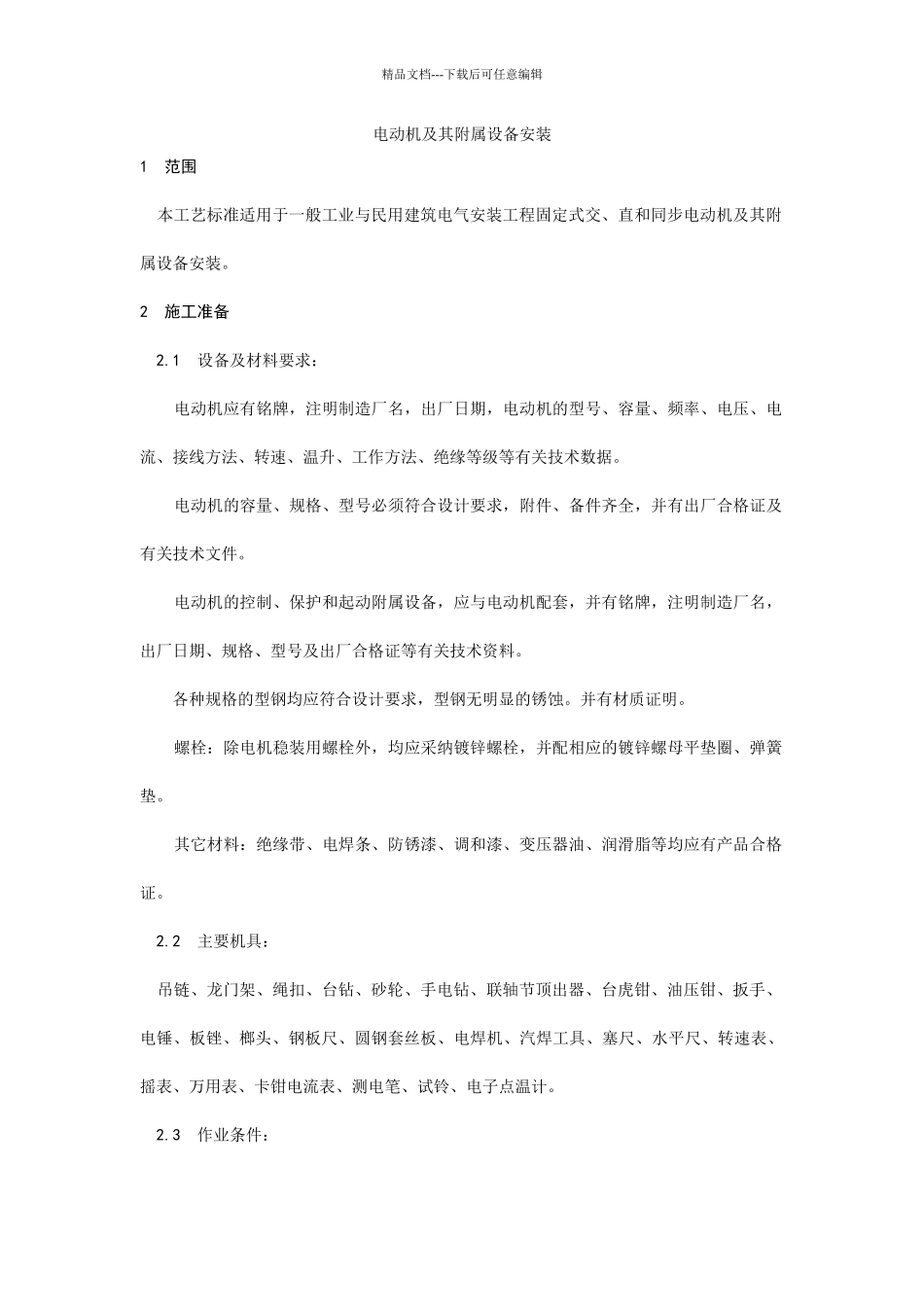

精品文档---下载后可任意编辑电动机及其附属设备安装1 范围 本工艺标准适用于一般工业与民用建筑电气安装工程固定式交、直和同步电动机及其附属设备安装
2 施工准备 2
1 设备及材料要求: 电动机应有铭牌,注明制造厂名,出厂日期,电动机的型号、容量、频率、电压、电流、接线方法、转速、温升、工作方法、绝缘等级等有关技术数据
电动机的容量、规格、型号必须符合设计要求,附件、备件齐全,并有出厂合格证及有关技术文件
电动机的控制、保护和起动附属设备,应与电动机配套,并有铭牌,注明制造厂名,出厂日期、规格、型号及出厂合格证等有关技术资料
各种规格的型钢均应符合设计要求,型钢无明显的锈蚀
并有材质证明
螺栓:除电机稳装用螺栓外,均应采纳镀锌螺栓,并配相应的镀锌螺母平垫圈、弹簧垫
其它材料:绝缘带、电焊条、防锈漆、调和漆、变压器油、润滑脂等均应有产品合格证
2 主要机具: 吊链、龙门架、绳扣、台钻、砂轮、手电钻、联轴节顶出器、台虎钳、油压钳、扳手、电锤、板锉、榔头、钢板尺、圆钢套丝板、电焊机、汽焊工具、塞尺、水平尺、转速表、摇表、万用表、卡钳电流表、测电笔、试铃、电子点温计

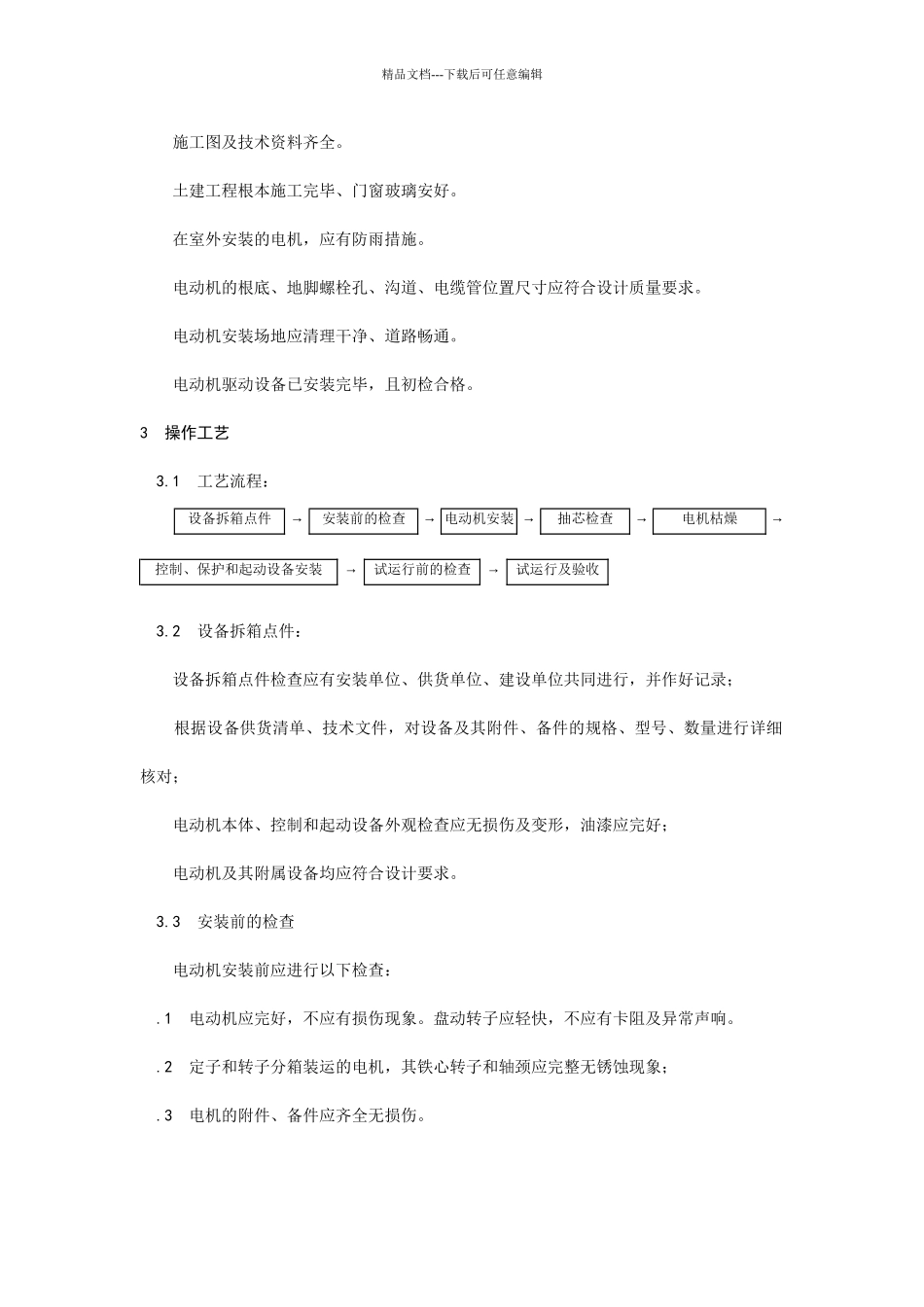

3 作业条件:精品文档---下载后可任意编辑 施工图及技术资料齐全
土建工程根本施工完毕、门窗玻璃安好
在室外安装的电机,应有防雨措施
电动机的根底、地脚螺栓孔、沟道、电缆管位置尺寸应符合设计质量要求
电动机安装场地应清理干净、道路畅通
电动机驱动设备已安装完毕,且初检合格
3 操作工艺 3
1 工艺流程:设备拆箱点件→安装前的检查→ 电动机安装 →抽芯检查→电机枯燥→控制、保护和起动设备安装→试运行前的检查→试运行及验收 3

2 设备拆箱点件: 设备拆箱点件检查应有安装单位、供货单位、建设单位共同进行,并作好记录; 根据设备供货清单、技术文件,对设备及其附件、备件的规格、型号、数量进
