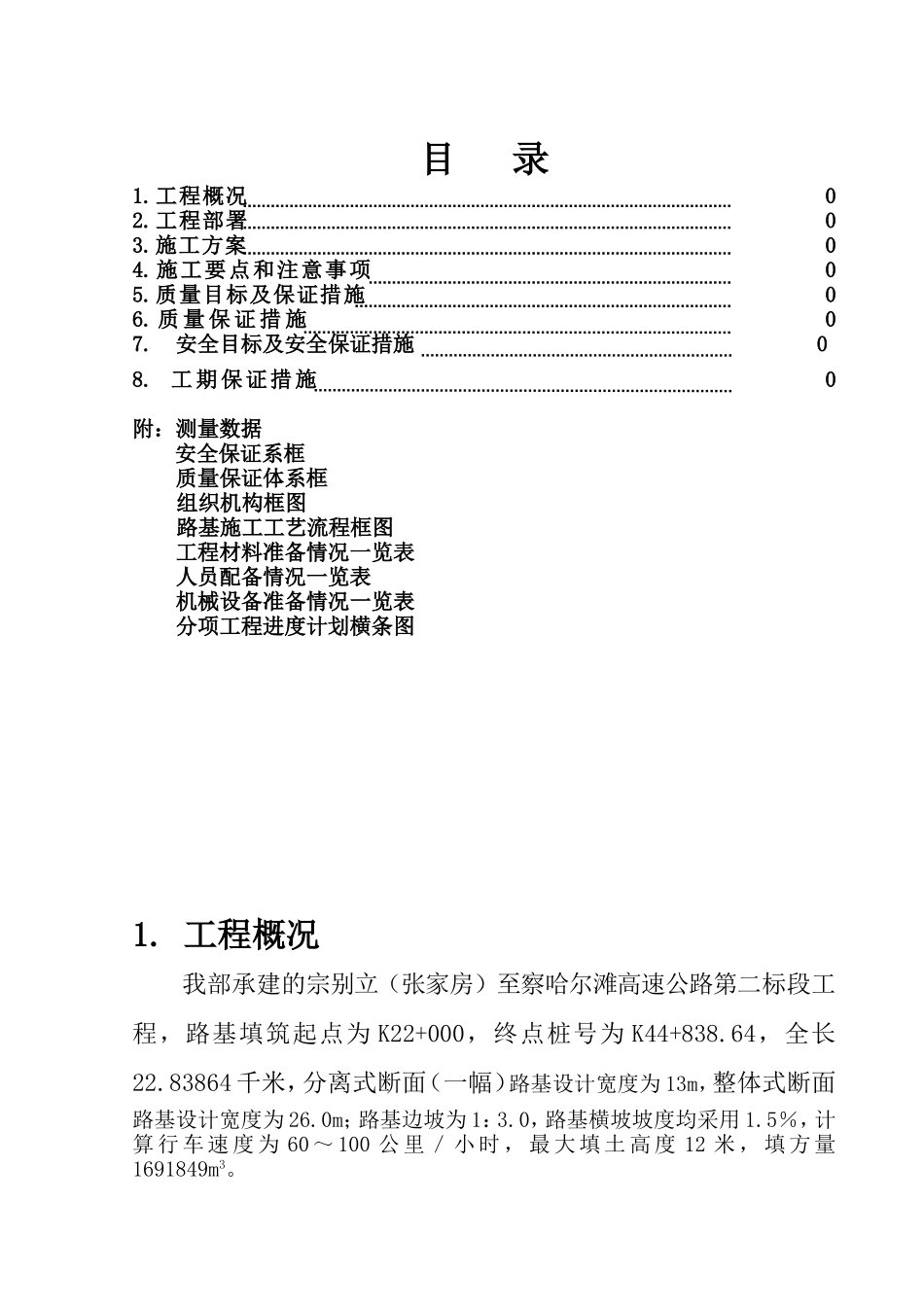

工程概况02
工程部署03
施工方案04
施工要点和注意事项05
质量目标及保证措施06
质量保证措施07
安全目标及安全保证措施08
工期保证措施0附:测量数据安全保证系框质量保证体系框组织机构框图路基施工工艺流程框图工程材料准备情况一览表人员配备情况一览表机械设备准备情况一览表分项工程进度计划横条图1
工程概况我部承建的宗别立(张家房)至察哈尔滩高速公路第二标段工程,路基填筑起点为K22+000,终点桩号为K44+838
64,全长22
83864千米,分离式断面(一幅)路基设计宽度为13m,整体式断面路基设计宽度为26
0m;路基边坡为1:3
0,路基横坡坡度均采用1
5%,计算行车速度为60~100公里/小时,最大填土高度12米,填方量1691849m3

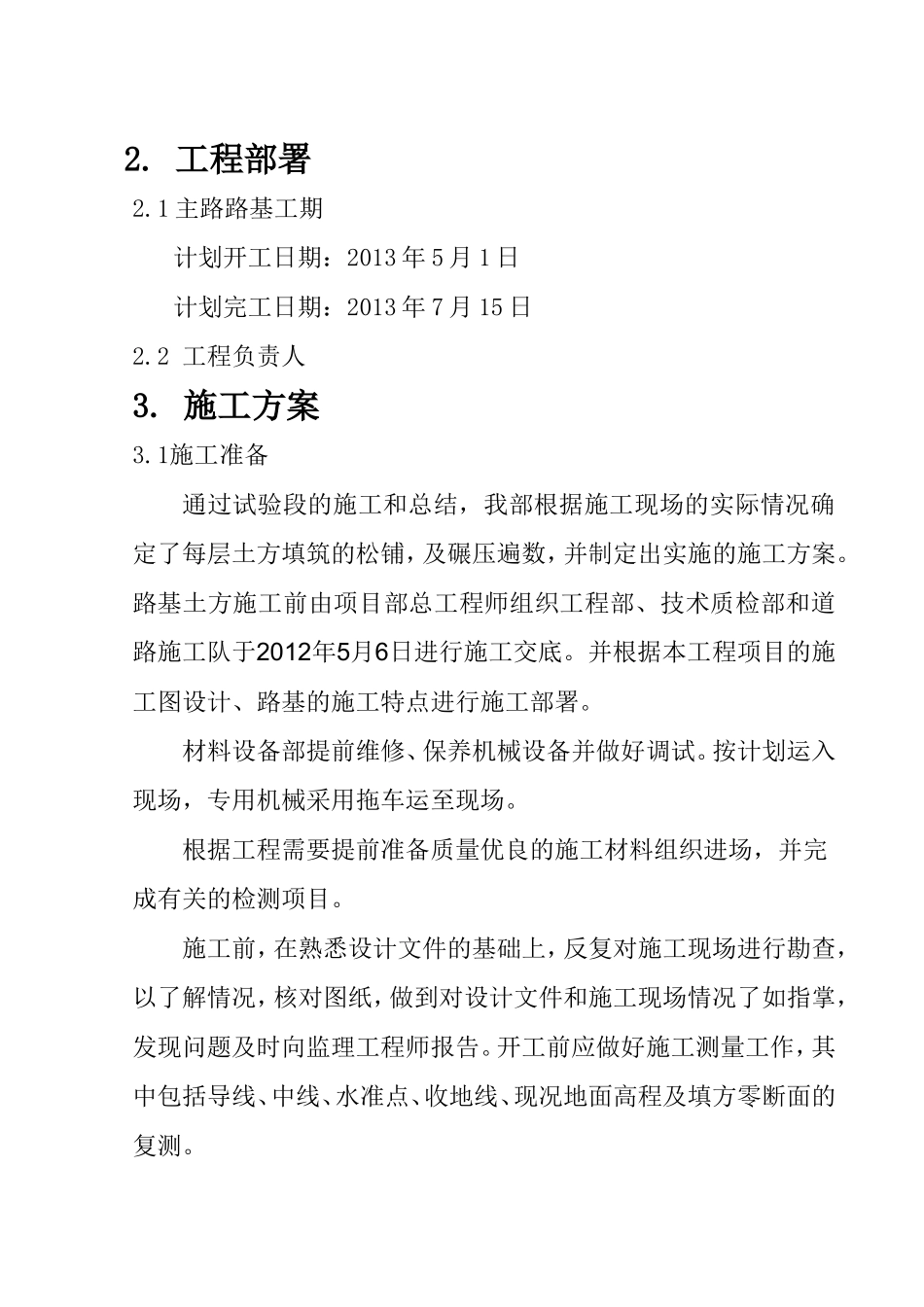

1主路路基工期计划开工日期:2013年5月1日计划完工日期:2013年7月15日2
2工程负责人3
1施工准备通过试验段的施工和总结,我部根据施工现场的实际情况确定了每层土方填筑的松铺,及碾压遍数,并制定出实施的施工方案
路基土方施工前由项目部总工程师组织工程部、技术质检部和道路施工队于2012年5月6日进行施工交底
并根据本工程项目的施工图设计、路基的施工特点进行施工部署
材料设备部提前维修、保养机械设备并做好调试
按计划运入现场,专用机械采用拖车运至现场
根据工程需要提前准备质量优良的施工材料组织进场,并完成有关的检测项目
施工前,在熟悉设计文件的基础上,反复对施工现场进行勘查,以了解情况,核对图纸,做到对设计文件和施工现场情况了如指掌,发现问题及时向监理工程师报告
开工前应做好施工测量工作,其中包括导线、中线、水准点、收地线、现况地面高程及填方零断面的复测

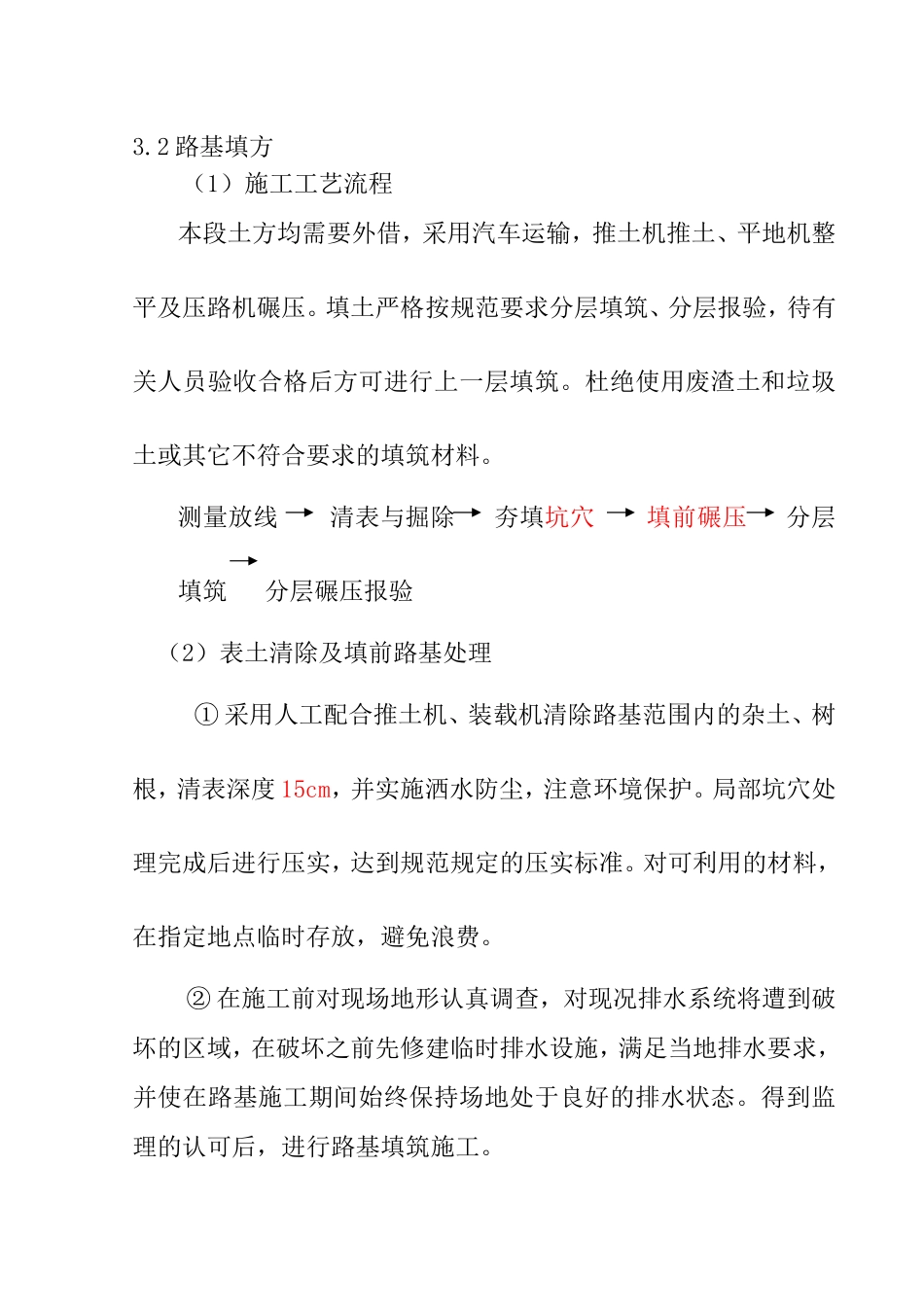

2路基填方(1)施工工艺流程本段土方均需要外借,采用汽车运输,推土机推土、平地机整平及压路机碾压
填土严格按规范要
