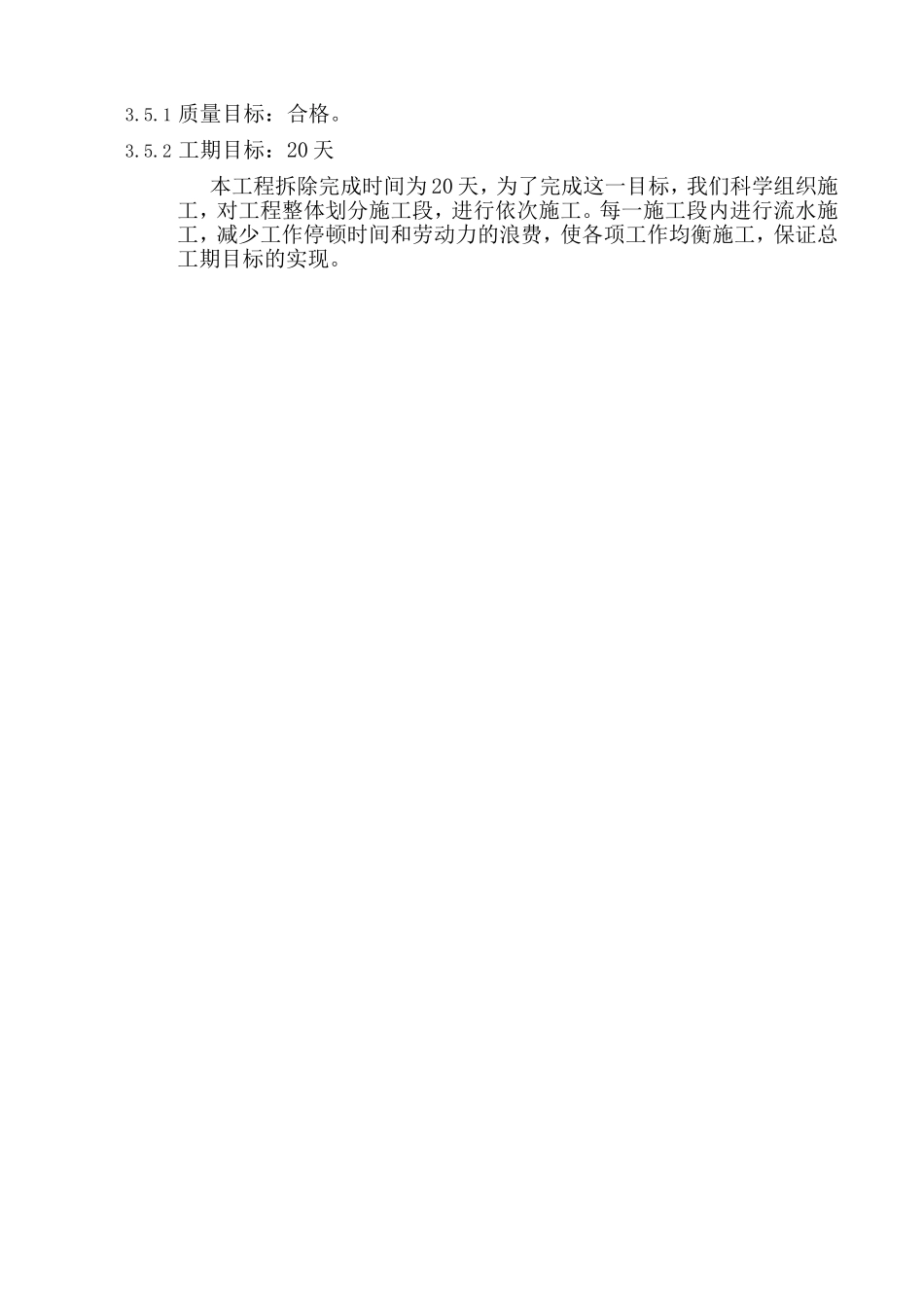

装修拆除施工方案第1章编制依据1.1现行国家规范及行业标准1.2业主提供资料本楼层原始建筑结构设计说明及图纸。1.3现场实际情况结合图纸对现场实际情况考察。第2章工程概况2.1工程名称:2016年中西大区办公室装修拆除施工。序号名称编号1《中华人民共和国安全生产法》2《中华人民共和国环境保护法》3《中华人民共和国消防法》4《建设工程安全生产管理条例》5《城市建筑垃圾管理规定》6《建筑机械使用安全技术规程》JGJ33-20127《建筑拆除工程安全技术规范》JGJ147-20048《施工现场临时用电安全技术规范》JGJ46-20052.2工程地点:河南分公司于郑州市金水东路21号永和国际广场2.3拆除内容及面积天花吊顶、墙面、地砖地面拆除,包括墙体拆除、室内灯具、门、门套、石膏板等,总拆除面积约1400平米,具体拆除内容为:1、拆除轻钢龙骨石膏板吊顶2、拆除矿棉板吊顶3、拆除灯具及强弱点线路4、拆除石膏板隔断5、拆除玻璃隔断6、拆除木门、钢质门、防盗门、地簧门7、拆除通道地板砖8、拆除卫生间墙面面砖、小便器、洗手池9、拆除部分加气块砖砌体2.4拆除工期计划施工时间:2016年07月23日至2016年08月11日,共20日历天。第3章工程特点及难点3.1本工程是拆除工程,施工面积较大、空间高、拆除难度较大,施工人员较多,因此安全、消防工作是本工程中非常重要的工作,为此,我公司将建立起一套行之有效的安全管理体系及措施,确保施工人员及工作人员的安全,确保安全开展拆除工作,在工期内顺利完成拆除工作,为室内装修天花、墙柱面、地面及各专业施工的顺利开展奠定基础。3.2拆除工作势必造成相对较大的噪声和振动,然而在楼内有办公区,为了减少嘈音对楼内的正常工作与休息,我公司将严格执行拆除时间上的要求。3.3本次拆除工作要在规定的时间内完成,这就要求我们采用合理的施工安排,拆除流程以及拆除方法,保证在规定时间内将室内的全部拆除项目顺利完成。3.4本工程拆除项目多,因此要做好拆除准备工作,严格按照拆除流程施工。第4章施工部署3.5质量、工期、环保及文明施工管理目标3.5.1质量目标:合格。3.5.2工期目标:20天本工程拆除完成时间为20天,为了完成这一目标,我们科学组织施工,对工程整体划分施工段,进行依次施工。每一施工段内进行流水施工,减少工作停顿时间和劳动力的浪费,使各项工作均衡施工,保证总工期目标的实现。3.5.3环保目标:符合国家、建设部、成都市建委各项法律、法规的规定,并达到ISO14001国际环保认证的要求。3.5.4文明施工目标:强化现场文明、场容管理,达到安全文明施工要求。3.5.5安全、消防目标:确保无重大工伤事故,杜绝死亡事故,杜绝消防事故。3.6组织准备项目针对本工程的特点和要求,公司将组建拆除项目组,由项目负责人、施工队长、安全员、各班组施工人员组成。项目组每天召开碰头会,具体解决施工过程中存在的问题、设备、劳动力及技术质量、安全、文明施工等有关问题。确保工程按业主要求,优质、高速、如期完成。3.7技术准备3.7.1熟悉被拆建筑物(构筑物)的竣工图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,必须强调是竣工图,因在施工过程中可能有变更。详细核对建筑施工图纸与结构施工图纸,结合现场实际情况,确认拆除部位;对影响结构安全的承重结构原则上不能进行拆除,如确需拆除,需由原设计单位书面确认。拆除施工进度计划表序号项目名称7月8月23242526272829303112345671灯具拆除2矿棉板吊顶拆除3石膏板吊顶拆除4石膏板隔断拆除5玻璃隔断拆除6门拆除7砖砌体拆除8卫生间拆除9走道地砖拆除10垃圾清运3.7.2编制详细的技术交底,对施工员进行安全技术交底,加强安全意识。对工人做好安全教育,组织工人学习安全操作规程。3.7.3根据“施工现场使用低压电照明”的安全规定。拆除前,对楼内采取布设施工现场低压照明线路的措施,确保安全施工。3.7.4拆除前积极联系业主,摸清现场的强弱电、给排水等机电专业设备的布设情况,需要保护的合理加以保护。检查建筑内各类管线情况,确认全部切断后方可施工。3.7.5在墙面及吊顶拆除前,应对满堂红脚手架进行检查,施工部位满铺脚手板,脚手架验收合格,在未办理完验收合格手续...
