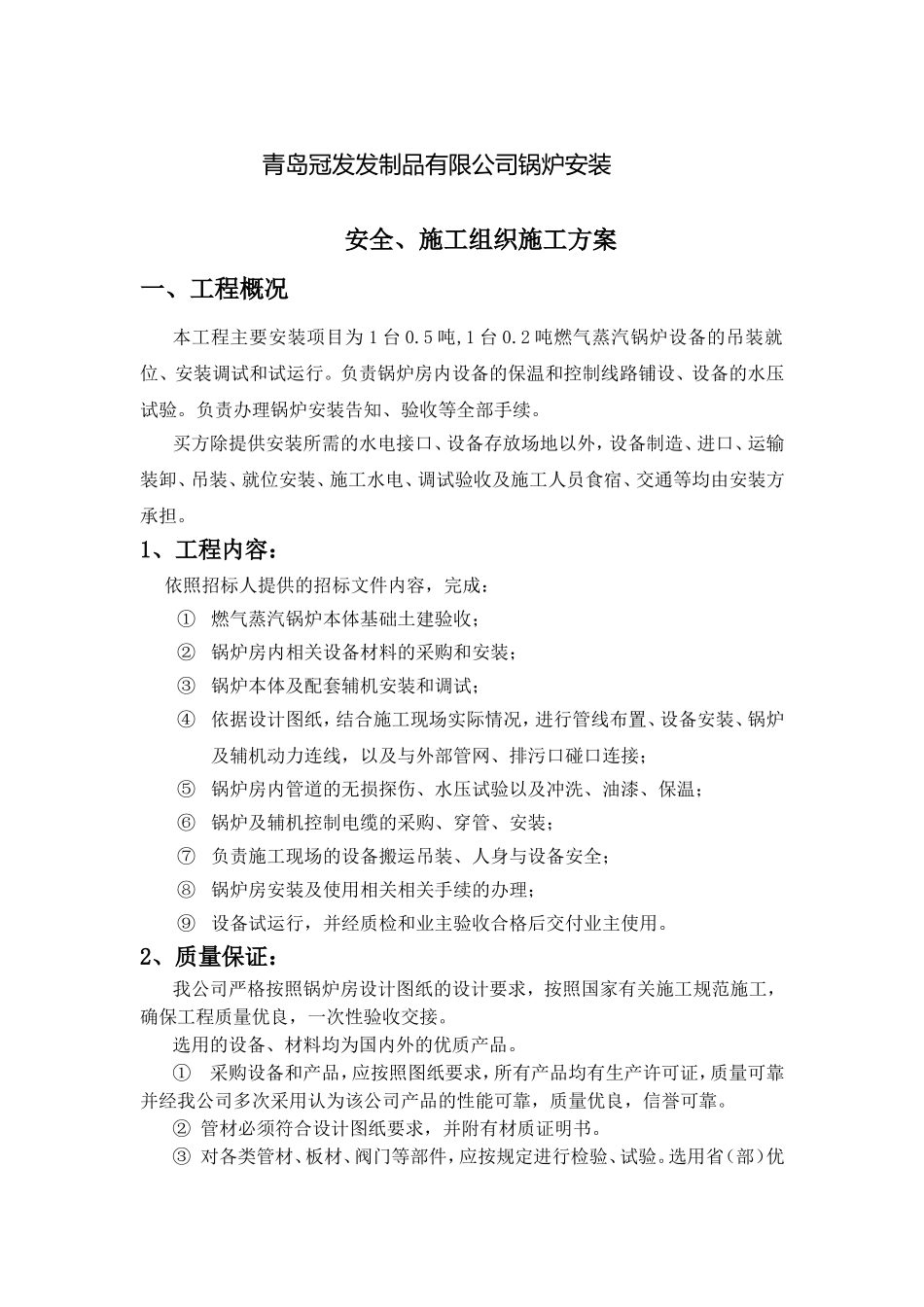

青岛冠发发制品有限公司锅炉安装安全、施工组织施工方案一、工程概况本工程主要安装项目为1台0
5吨,1台0
2吨燃气蒸汽锅炉设备的吊装就位、安装调试和试运行
负责锅炉房内设备的保温和控制线路铺设、设备的水压试验
负责办理锅炉安装告知、验收等全部手续
买方除提供安装所需的水电接口、设备存放场地以外,设备制造、进口、运输装卸、吊装、就位安装、施工水电、调试验收及施工人员食宿、交通等均由安装方承担
1、工程内容:依照招标人提供的招标文件内容,完成:①燃气蒸汽锅炉本体基础土建验收;②锅炉房内相关设备材料的采购和安装;③锅炉本体及配套辅机安装和调试;④依据设计图纸,结合施工现场实际情况,进行管线布置、设备安装、锅炉及辅机动力连线,以及与外部管网、排污口碰口连接;⑤锅炉房内管道的无损探伤、水压试验以及冲洗、油漆、保温;⑥锅炉及辅机控制电缆的采购、穿管、安装;⑦负责施工现场的设备搬运吊装、人身与设备安全;⑧锅炉房安装及使用相关相关手续的办理;⑨设备试运行,并经质检和业主验收合格后交付业主使用
2、质量保证:我公司严格按照锅炉房设计图纸的设计要求,按照国家有关施工规范施工,确保工程质量优良,一次性验收交接
选用的设备、材料均为国内外的优质产品
①采购设备和产品,应按照图纸要求,所有产品均有生产许可证,质量可靠并经我公司多次采用认为该公司产品的性能可靠,质量优良,信誉可靠
②管材必须符合设计图纸要求,并附有材质证明书
③对各类管材、板材、阀门等部件,应按规定进行检验、试验

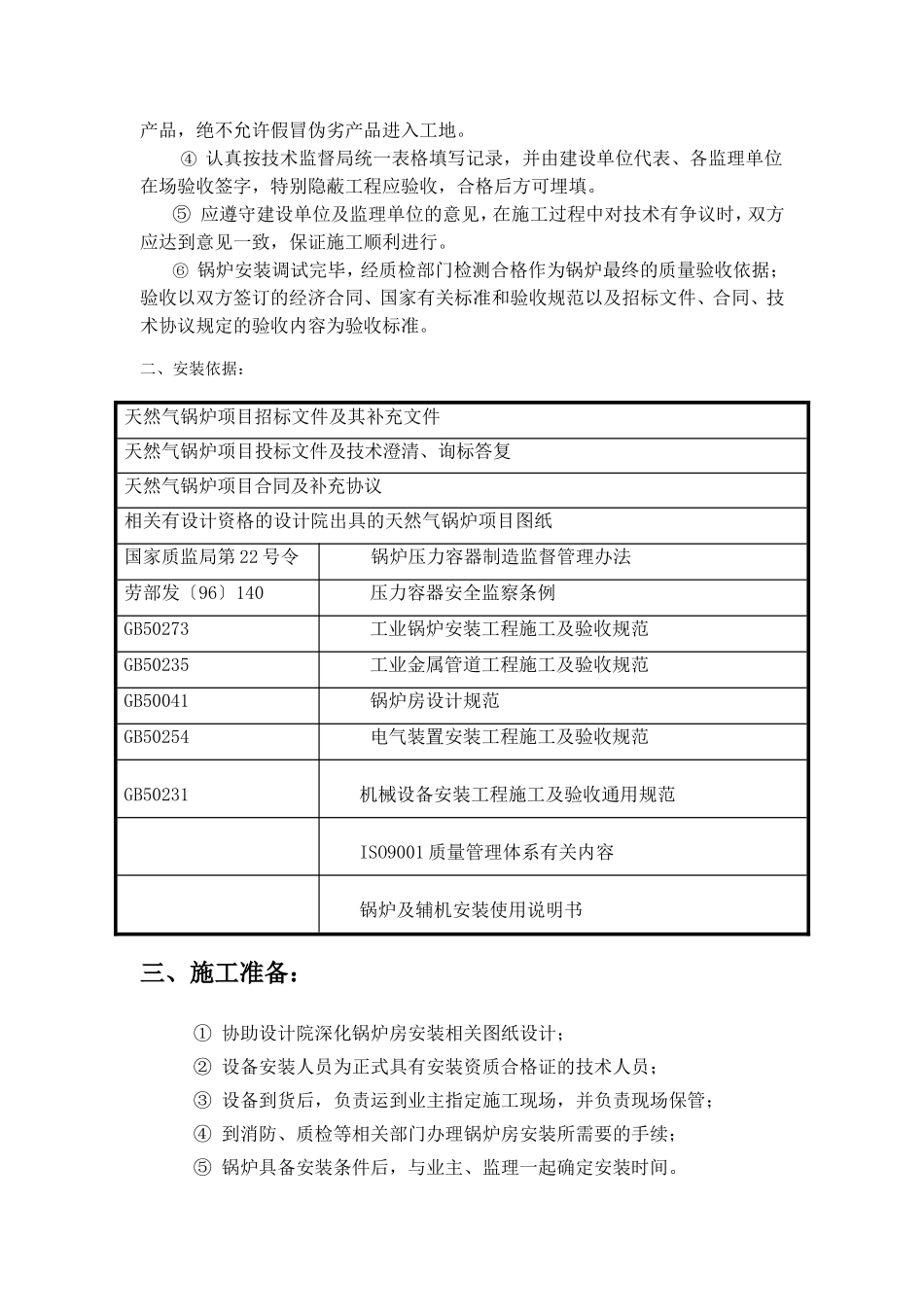

选用省(部)优产品,绝不允许假冒伪劣产品进入工地
④认真按技术监督局统一表格填写记录,并由建设单位代表、各监理单位在场验收签字,特别隐蔽工程应验收,合格后方可埋填
⑤应遵守建设单位及监理单位的意见,在施工过程中对技术有争议时,双方应达到意见一致,保证施工顺利进行
⑥锅炉安装调试完毕,经质检部门检测合格作为锅炉最终的质量验收依
