关于对武汉项目部经济活动分析中相关数据资料复核情况的报告审计部于年月日至武汉项目部,按照预先制订的计划、程序,对本项目自开工至今期间的经济活动相关数据进行了收集、整理,并进行了必要的复核,现将情况汇报如下:一、帮助项目计算并核对已完成工作量的预算产值本次项目经济活动分析时间区段确定为年月日至年月日,对应施工部位为工程设计施工图除地下室地坪、地下室顶板上部建筑构造、一层装修外的其他全部内容(包含图纸加层及变更),经确认至截止日已完成的分项为钢筋混凝土主体结构、二次围护结构、外墙保温板、室内粉刷、涂料、卫生间及厨房的墙地顶面装饰、公共部位的装饰、脚手架、地下室的外墙防水工程和屋面工程
按合同相关约定计算已完成预算产值为7328

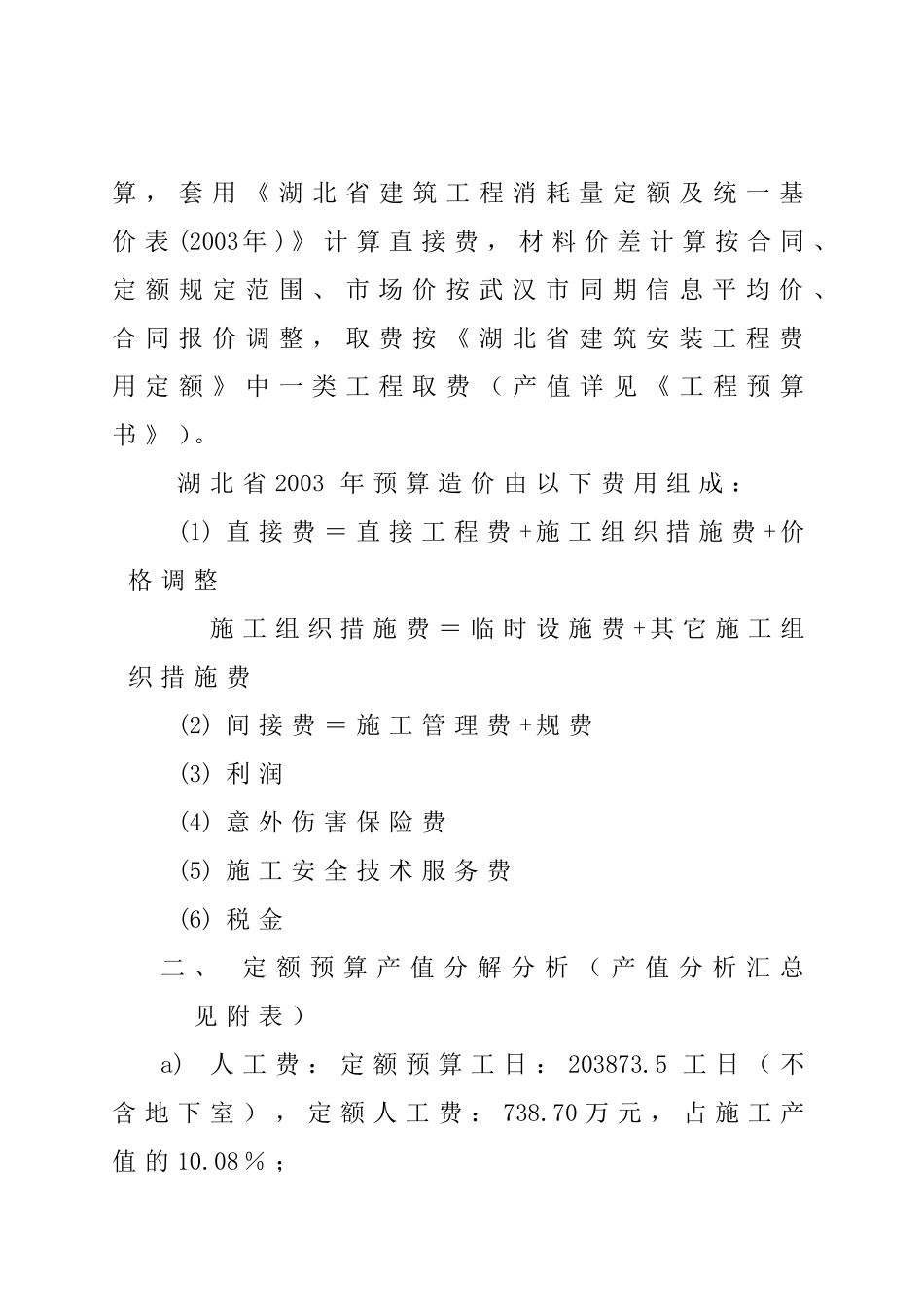

77万元;产值工程量根据施工图纸、图纸会审纪要、设计变更、工程洽商等计算,套用《湖北省建筑工程消耗量定额及统一基价表(2003年)》计算直接费,材料价差计算按合同、定额规定范围、市场价按武汉市同期信息平均价、合同报价调整,取费按《湖北省建筑安装工程费用定额》中一类工程取费(产值详见《工程预算书》)

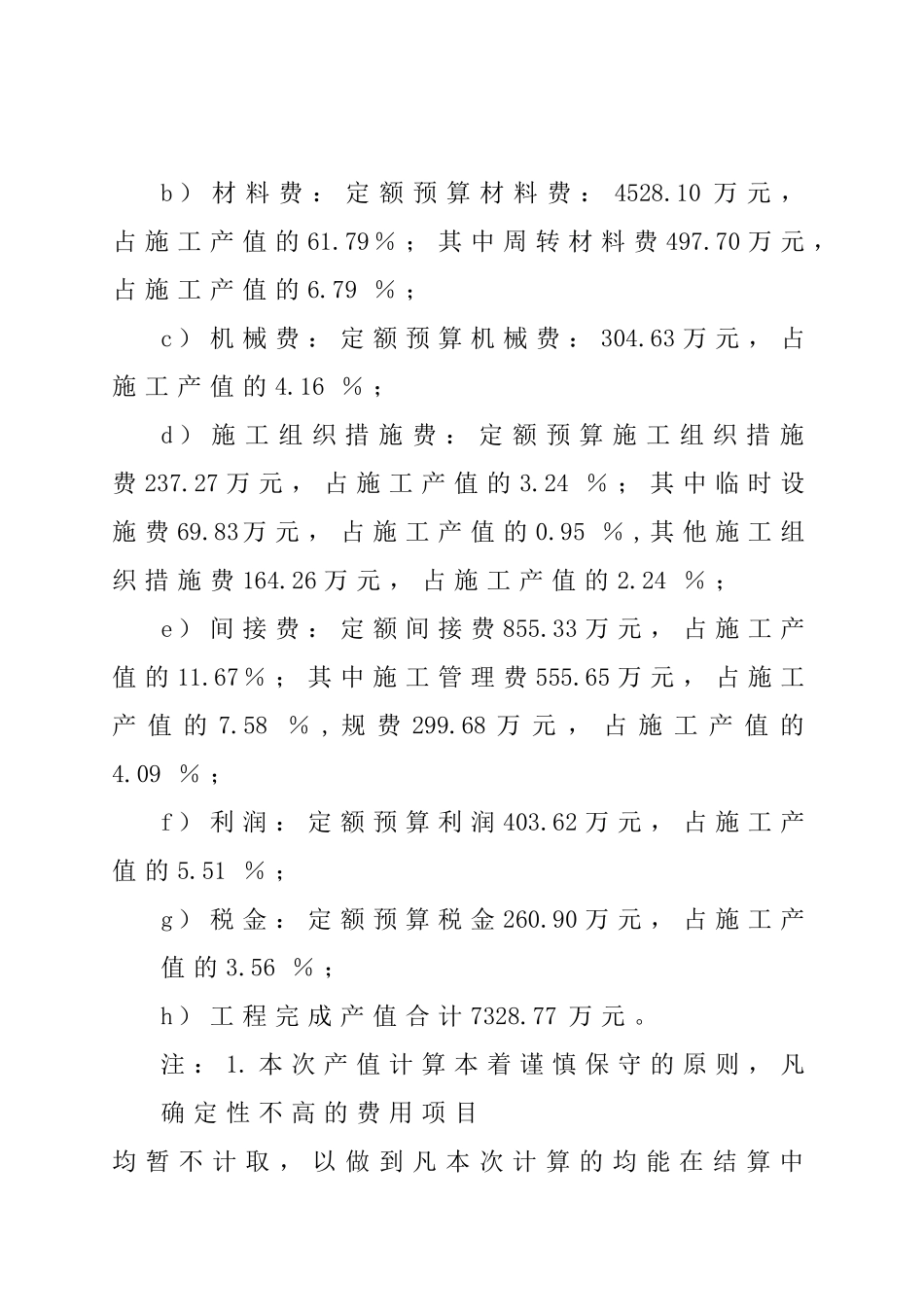

湖北省2003年预算造价由以下费用组成:(1)直接费=直接工程费+施工组织措施费+价格调整施工组织措施费=临时设施费+其它施工组织措施费(2)间接费=施工管理费+规费(3)利润(4)意外伤害保险费(5)施工安全技术服务费(6)税金二、定额预算产值分解分析(产值分析汇总见附表)a)人工费:定额预算工日:203873
5工日(不含地下室),定额人工费:738
70万元,占施工产值的10
08%;b)材料费:定额预算材料费:4528
10万元,占施工产值的61
79%;其中周转材料费497
70万元,占施工产值的6
79%;c)机械费:定额预算机械费:304
63万元,占施工产值的4
16%;d)施工组织措施费:定额预算施工组织措施费237
27万元,占施工产值的3
