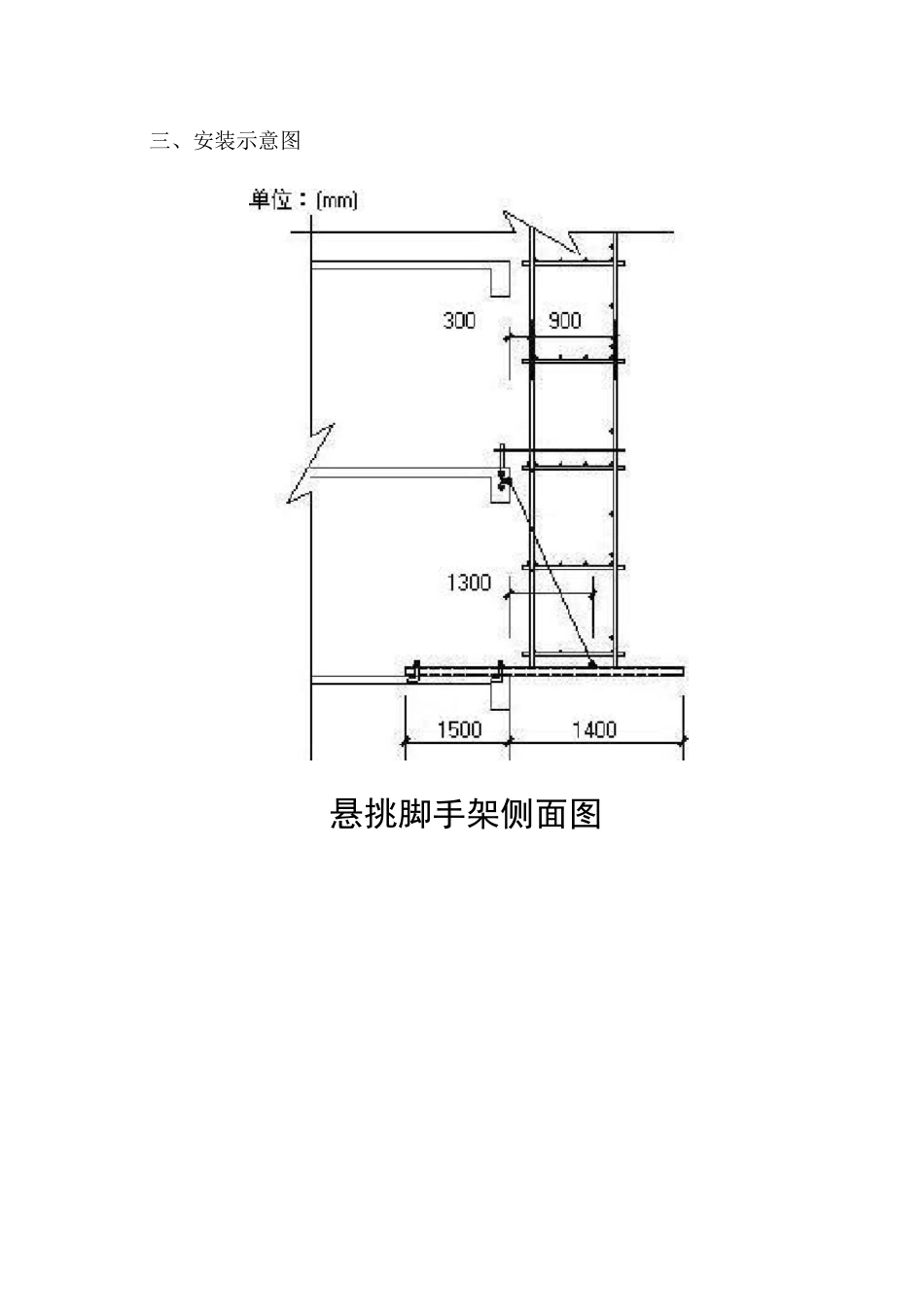

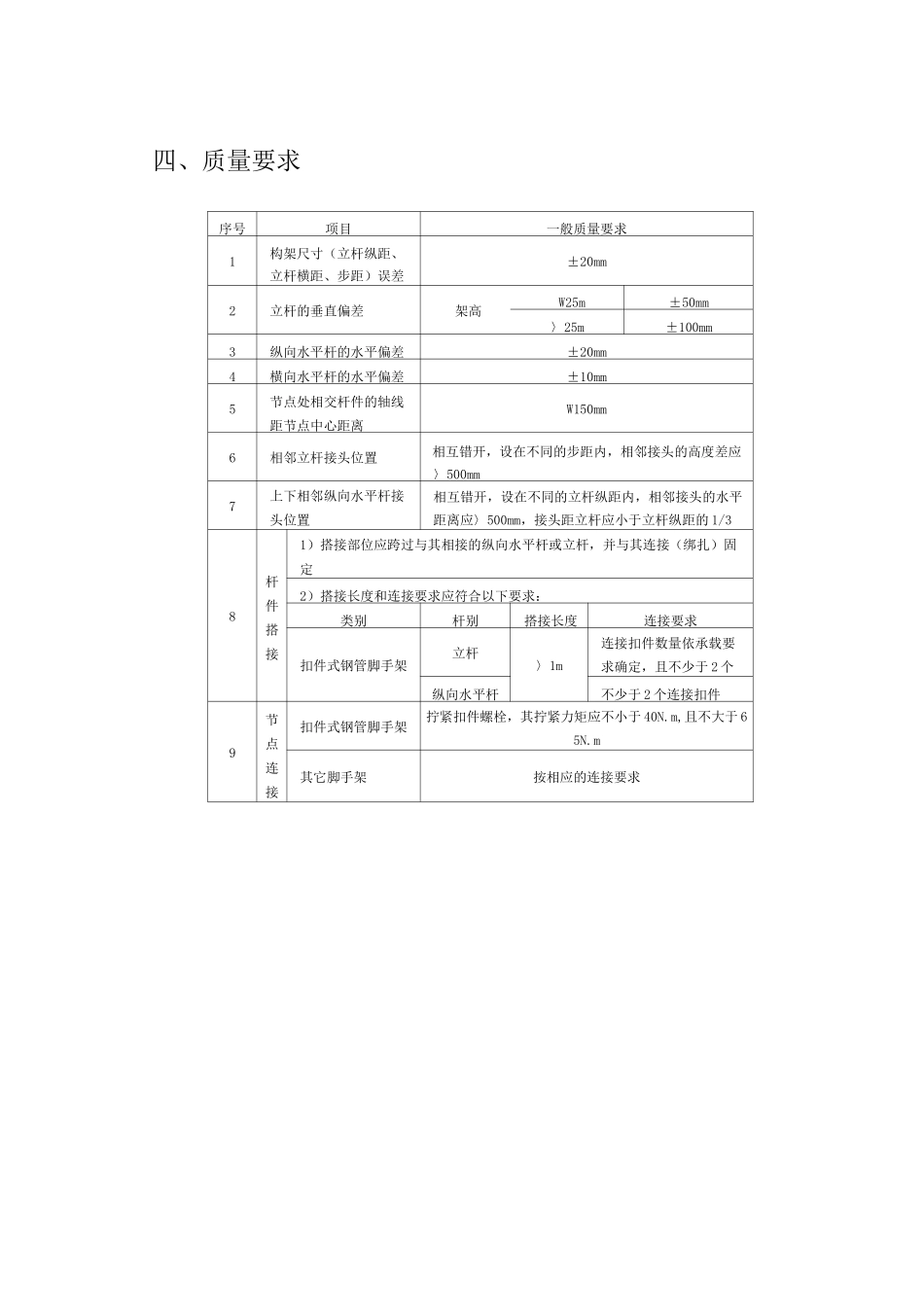

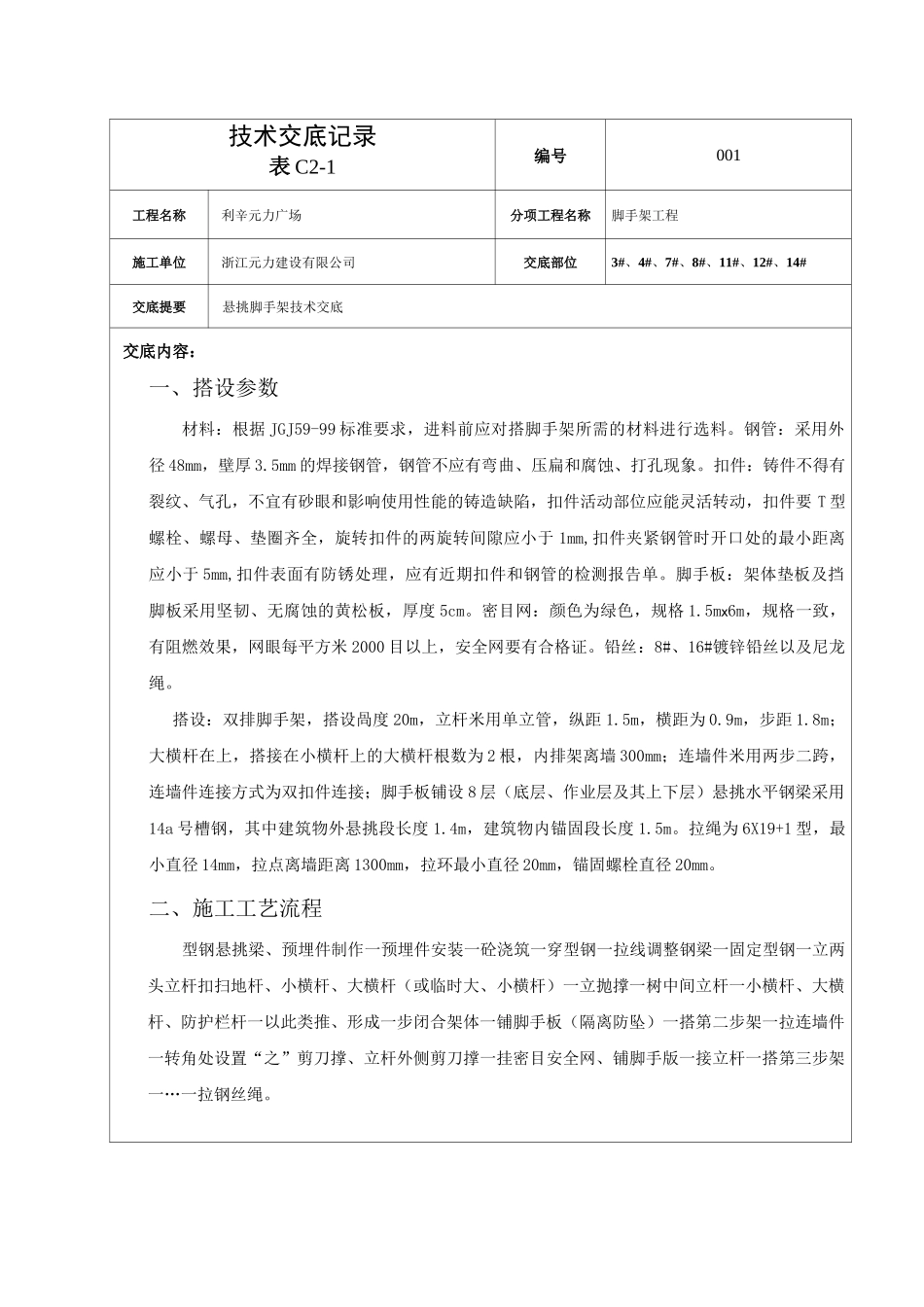

技术交底记录表 C2-1编号001工程名称利辛元力广场分项工程名称脚手架工程施工单位浙江元力建设有限公司交底部位3#、4#、7#、8#、11#、12#、14#交底提要悬挑脚手架技术交底交底内容:一、搭设参数材料:根据 JGJ59-99 标准要求,进料前应对搭脚手架所需的材料进行选料。钢管:采用外径 48mm,壁厚 3.5mm 的焊接钢管,钢管不应有弯曲、压扁和腐蚀、打孔现象。扣件:铸件不得有裂纹、气孔,不宜有砂眼和影响使用性能的铸造缺陷,扣件活动部位应能灵活转动,扣件要 T 型螺栓、螺母、垫圈齐全,旋转扣件的两旋转间隙应小于 1mm,扣件夹紧钢管时开口处的最小距离应小于 5mm,扣件表面有防锈处理,应有近期扣件和钢管的检测报告单。脚手板:架体垫板及挡脚板采用坚韧、无腐蚀的黄松板,厚度 5cm。密目网:颜色为绿色,规格 1.5mx6m,规格一致,有阻燃效果,网眼每平方米 2000 目以上,安全网要有合格证。铅丝:8#、16#镀锌铅丝以及尼龙绳。搭设:双排脚手架,搭设咼度 20m,立杆米用单立管,纵距 1.5m,横距为 0.9m,步距 1.8m;大横杆在上,搭接在小横杆上的大横杆根数为 2 根,内排架离墙 300mm;连墙件米用两步二跨,连墙件连接方式为双扣件连接;脚手板铺设 8 层(底层、作业层及其上下层)悬挑水平钢梁采用14a 号槽钢,其中建筑物外悬挑段长度 1.4m,建筑物内锚固段长度 1.5m。拉绳为 6X19+1 型,最小直径 14mm,拉点离墙距离 1300mm,拉环最小直径 20mm,锚固螺栓直径 20mm。二、施工工艺流程型钢悬挑梁、预埋件制作一预埋件安装一砼浇筑一穿型钢一拉线调整钢梁一固定型钢一立两头立杆扣扫地杆、小横杆、大横杆(或临时大、小横杆)一立抛撑一树中间立杆一小横杆、大横杆、防护栏杆一以此类推、形成一步闭合架体一铺脚手板(隔离防坠)一搭第二步架一拉连墙件一转角处设置“之”剪刀撑、立杆外侧剪刀撑一挂密目安全网、铺脚手版一接立杆一搭第三步架一…一拉钢丝绳。三、安装示意图悬挑脚手架侧面图四、质量要求序号项目一般质量要求1构架尺寸(立杆纵距、立杆横距、步距)误差±20mm2立杆的垂直偏差架高W25m±50mm〉25m±100mm3纵向水平杆的水平偏差±20mm4横向水平杆的水平偏差±10mm5节点处相交杆件的轴线距节点中心距离W150mm6相邻立杆接头位置相互错开,设在不同的步距内,相邻接头的高度差应〉500mm7上下相邻纵向水平杆接头位置相互错开,设在不同的立杆纵距内,相邻接头的水平距离应〉500mm,接头距立杆应小于...
