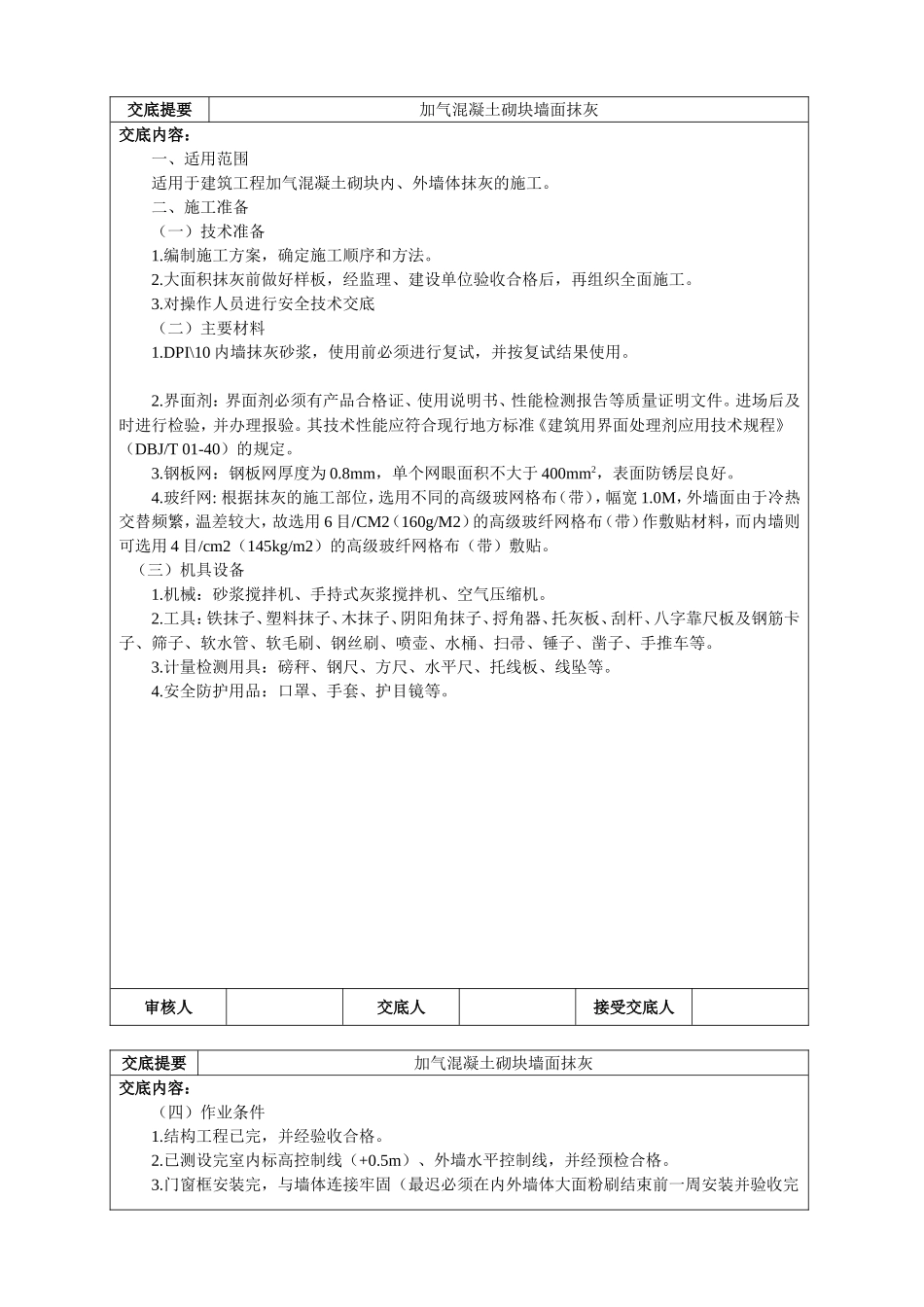

交底提要加气混凝土砌块墙面抹灰交底内容:一、适用范围适用于建筑工程加气混凝土砌块内、外墙体抹灰的施工
二、施工准备(一)技术准备1
编制施工方案,确定施工顺序和方法
大面积抹灰前做好样板,经监理、建设单位验收合格后,再组织全面施工
对操作人员进行安全技术交底(二)主要材料1
DPI\10内墙抹灰砂浆,使用前必须进行复试,并按复试结果使用
界面剂:界面剂必须有产品合格证、使用说明书、性能检测报告等质量证明文件
进场后及时进行检验,并办理报验
其技术性能应符合现行地方标准《建筑用界面处理剂应用技术规程》(DBJ/T01-40)的规定
钢板网:钢板网厚度为0
8mm,单个网眼面积不大于400mm2,表面防锈层良好
玻纤网:根据抹灰的施工部位,选用不同的高级玻网格布(带),幅宽1
0M,外墙面由于冷热交替频繁,温差较大,故选用6目/CM2(160g/M2)的高级玻纤网格布(带)作敷贴材料,而内墙则可选用4目/cm2(145kg/m2)的高级玻纤网格布(带)敷贴
(三)机具设备1
机械:砂浆搅拌机、手持式灰浆搅拌机、空气压缩机
工具:铁抹子、塑料抹子、木抹子、阴阳角抹子、捋角器、托灰板、刮杆、八字靠尺板及钢筋卡子、筛子、软水管、软毛刷、钢丝刷、喷壶、水桶、扫帚、锤子、凿子、手推车等
计量检测用具:磅秤、钢尺、方尺、水平尺、托线板、线坠等
安全防护用品:口罩、手套、护目镜等
审核人交底人接受交底人交底提要加气混凝土砌块墙面抹灰交底内容:(四)作业条件1
结构工程已完,并经验收合格
已测设完室内标高控制线(+0
5m)、外墙水平控制线,并经预检合格
门窗框安装完,与墙体连接牢固(最迟必须在内外墙体大面粉刷结束前一周安装并验收完毕)
门窗与墙体之间的缝隙不得用水泥砂浆填塞,应采用弹性材料填嵌饱满,表面应用密封胶密封,嵌填具体材料按产品说明书要求的材料
