预制拱形骨架护坡施工方案一、编制依据《XXXXXXXXXXXXXXXXXXXXXXX路基施工图》(图号:XXXXXXXXX)《XXXXXXXXXXXXXXXXXXXXXXXXX路基设计大样图集》《高速铁路路基工程施工技术指南》铁建设【2010】241号《高速铁路路基工程施工质量验收标准》TB10751-2010(根据实际情况修改)二、工程概况及主要工程量叙述XXXXXXXXX
三、设计要求(1)路堑边坡膨胀岩土等不易透水的底层,主、拱骨架背面设0
2m厚碎石垫层
8m,主骨架肋厚0
8m;拱骨架宽0
5m,厚度0
(2)骨架护坡采用C25混凝土现场浇筑,骨架起、终点侧边,底部及顶部设镶边,镶边宽0
5m,采用C25混凝土浇筑,厚0
(3)在主骨架上沿坡面设置直径0
1m的PVC管泄水孔,每个拱斜长范围不少于2个,其向外排水坡不少于4%,其尾部采用无纺布包裹2层
(4)每隔3个骨架在主骨架处设伸缩缝一条,长度应贯穿上下镶边,缝宽0
02m,缝内填塞沥青麻筋,塞入深度不小于0
(6)骨架砌筑前按设计形式、尺寸挂线放样,开挖沟槽,沟槽尺寸根据骨架尺寸而定

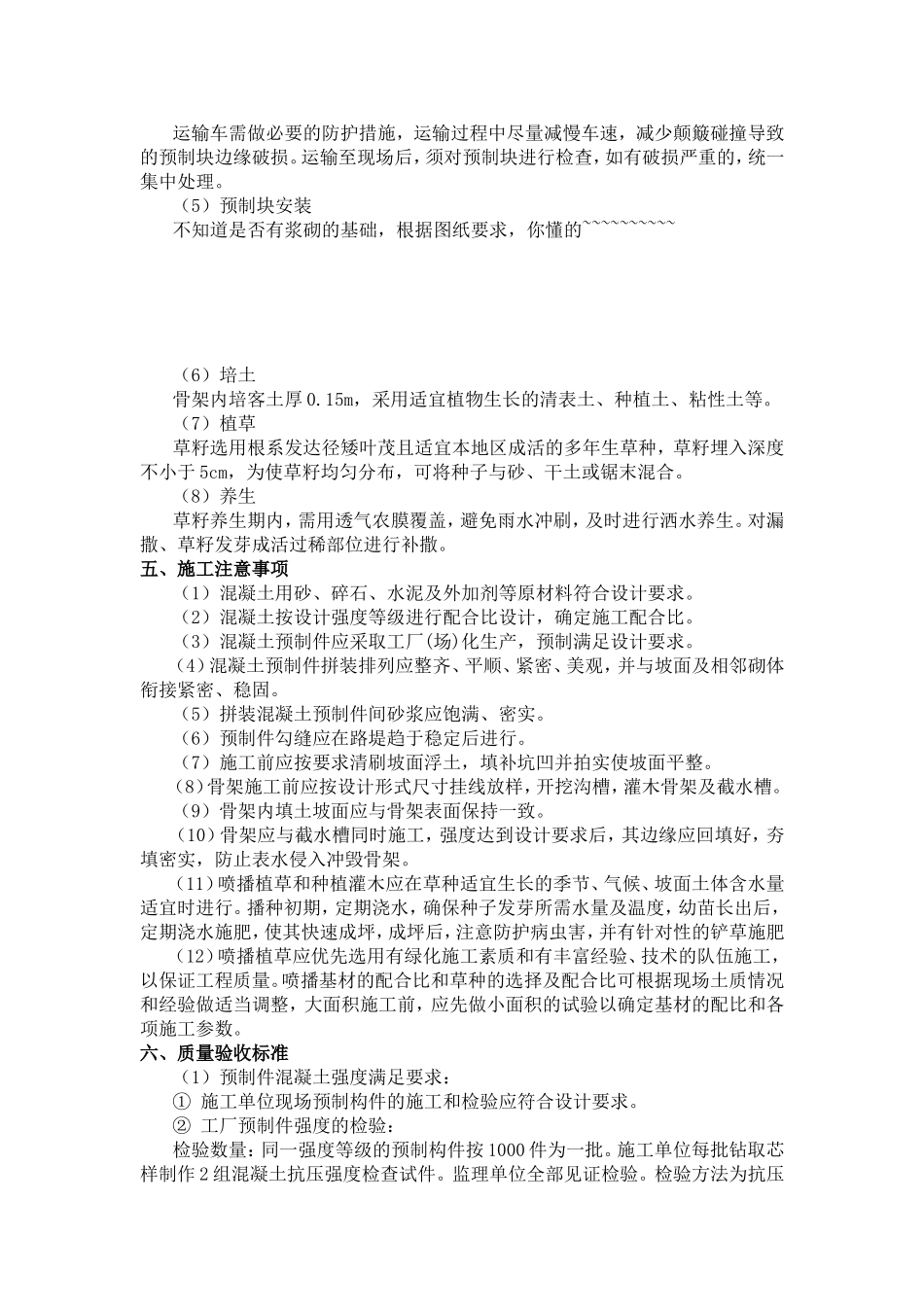

四、施工工艺流程及施工工序4

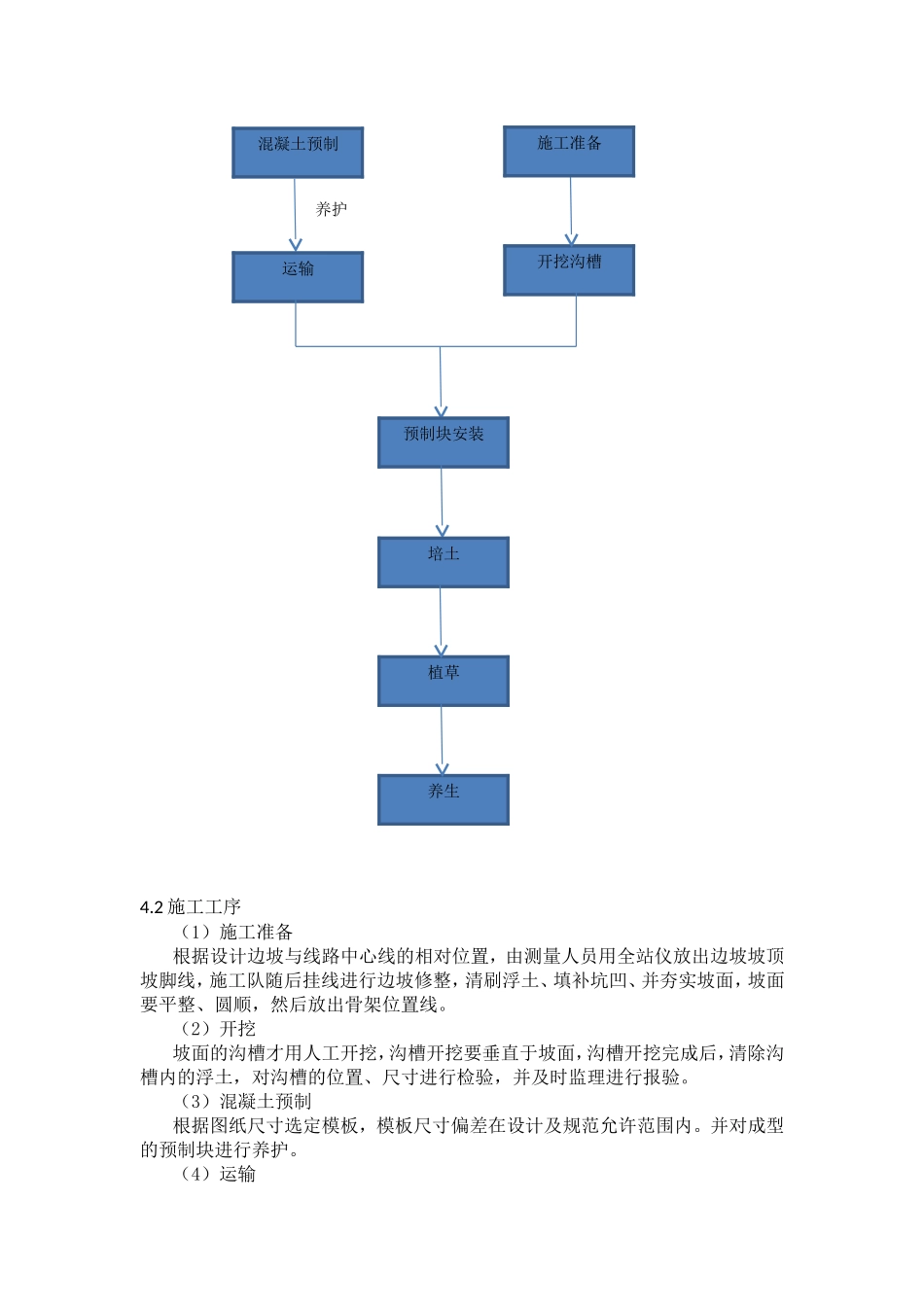

1施工工艺(见下页)4
2施工工序(1)施工准备根据设计边坡与线路中心线的相对位置,由测量人员用全站仪放出边坡坡顶坡脚线,施工队随后挂线进行边坡修整,清刷浮土、填补坑凹、并夯实坡面,坡面要平整、圆顺,然后放出骨架位置线
(2)开挖坡面的沟槽才用人工开挖,沟槽开挖要垂直于坡面,沟槽开挖完成后,清除沟槽内的浮土,对沟槽的位置、尺寸进行检验,并及时监理进行报验
(3)混凝土预制根据图纸尺寸选定模板,模板尺寸偏差在设计及规范允许范围内
并对成型的预制块进行养护
(4)运输混凝土预制开挖沟槽运输施工准备养护养生预制块安装培土植草运输车需做必要的防护措施,运输过程中尽量减慢车速,减
