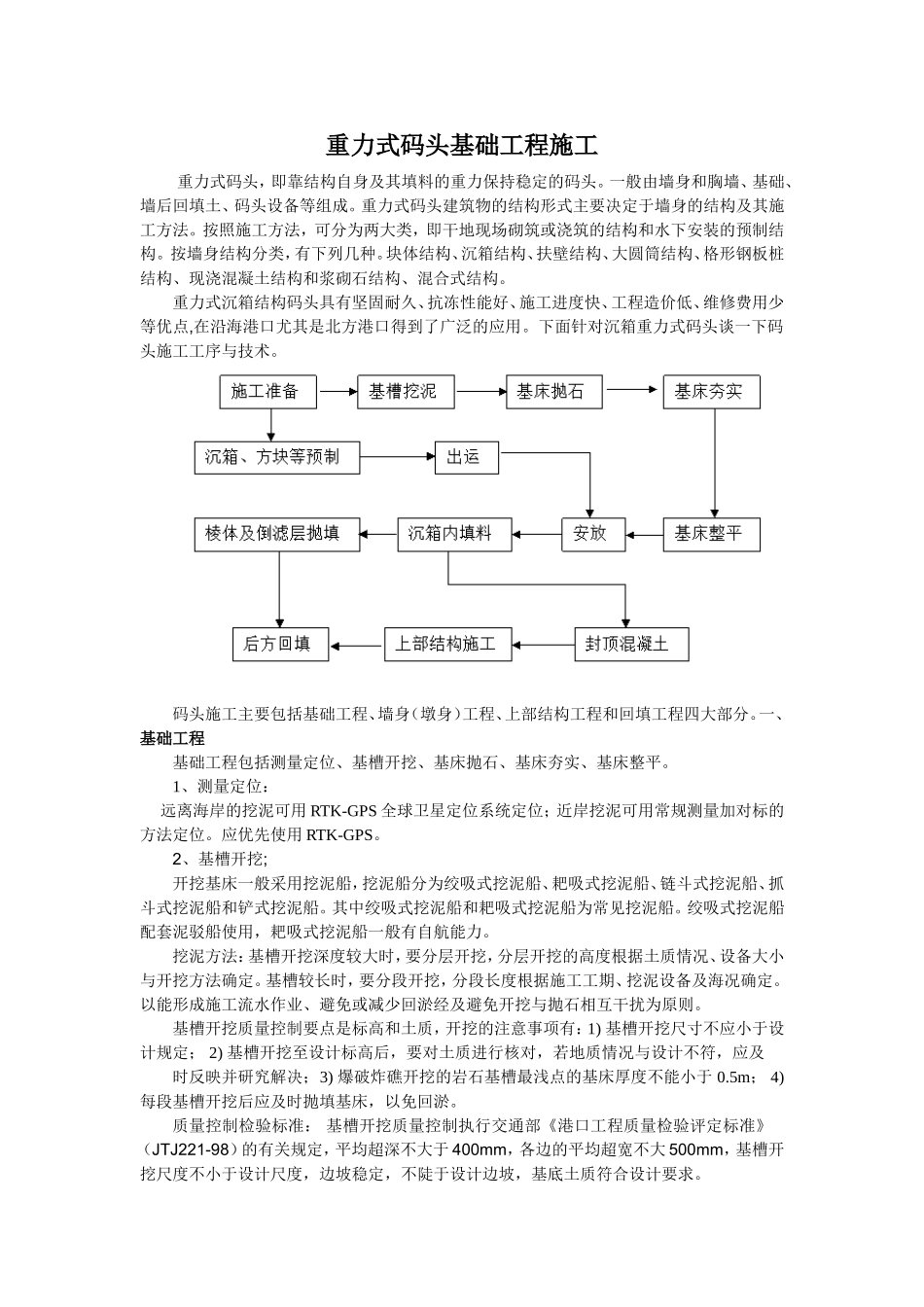

重力式码头基础工程施工重力式码头,即靠结构自身及其填料的重力保持稳定的码头
一般由墙身和胸墙、基础、墙后回填土、码头设备等组成
重力式码头建筑物的结构形式主要决定于墙身的结构及其施工方法
按照施工方法,可分为两大类,即干地现场砌筑或浇筑的结构和水下安装的预制结构
按墙身结构分类,有下列几种
块体结构、沉箱结构、扶壁结构、大圆筒结构、格形钢板桩结构、现浇混凝土结构和浆砌石结构、混合式结构
重力式沉箱结构码头具有坚固耐久、抗冻性能好、施工进度快、工程造价低、维修费用少等优点,在沿海港口尤其是北方港口得到了广泛的应用
下面针对沉箱重力式码头谈一下码头施工工序与技术
码头施工主要包括基础工程、墙身(墩身)工程、上部结构工程和回填工程四大部分
一、基础工程基础工程包括测量定位、基槽开挖、基床抛石、基床夯实、基床整平
1、测量定位:远离海岸的挖泥可用RTK-GPS全球卫星定位系统定位;近岸挖泥可用常规测量加对标的方法定位
应优先使用RTK-GPS
2、基槽开挖;开挖基床一般采用挖泥船,挖泥船分为绞吸式挖泥船、耙吸式挖泥船、链斗式挖泥船、抓斗式挖泥船和铲式挖泥船
其中绞吸式挖泥船和耙吸式挖泥船为常见挖泥船
绞吸式挖泥船配套泥驳船使用,耙吸式挖泥船一般有自航能力
挖泥方法:基槽开挖深度较大时,要分层开挖,分层开挖的高度根据土质情况、设备大小与开挖方法确定
基槽较长时,要分段开挖,分段长度根据施工工期、挖泥设备及海况确定
以能形成施工流水作业、避免或减少回淤经及避免开挖与抛石相互干扰为原则
基槽开挖质量控制要点是标高和土质,开挖的注意事项有:1)基槽开挖尺寸不应小于设计规定;2)基槽开挖至设计标高后,要对土质进行核对,若地质情况与设计不符,应及时反映并研究解决;3)爆破炸礁开挖的岩石基槽最浅点的基床厚度不能小于0
5m;4)每段基槽开挖后应及时抛填基床,以免回淤
质量控制检验标准:基槽开挖质
