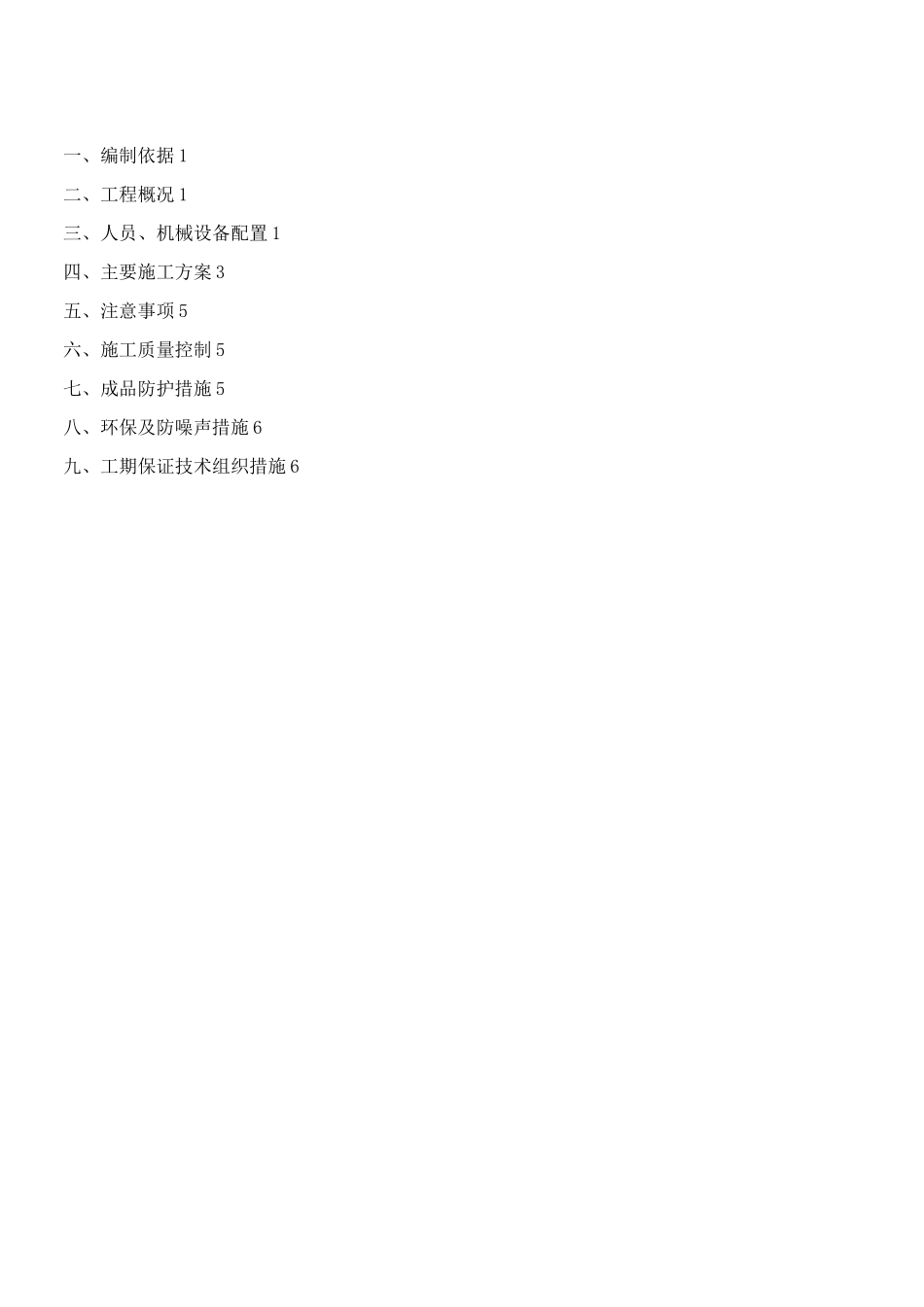

一、编制依据 1二、工程概况 1三、人员、机械设备配置 1四、主要施工方案 3五、注意事项 5六、施工质量控制 5七、成品防护措施 5八、环保及防噪声措施 6九、工期保证技术组织措施 6一、编制依据1、国家现行有关法律、法规、施工及验收规范、规程等;2、本合同段招标文件,设计施工图,其它详见设计说明;3、业主、总监办、驻地监理的有关文件、规定等;4、我公司投入本项目的施工机械、上场人员等;二、工程概况本项目的 CK2+765
735—CK2+806
64、CK3+013
36—CK3+046
735 段左右幅人行道施工,从最底层到上层依次是 4%水泥稳定级配碎石厚 15cm,基层为 12cm 厚 C20 砼垫层和3cm 厚 M10 水泥砂浆,面层为 3cm 厚花岗岩人行道砖,桥面上人行道为 2cm 水泥砂浆+3cm 人行道砖
三、人员、机械设备配置(1)主要管理人员工程的主要管理人员表主要施工机械及设备序号名称型号单位数量备注1推土机110KW台12压路机YZ18台13平地机PY180台14搅拌运输车6M3台25插入式振动器台46平板振动器台27全站仪尼康 DTM-352套18水准仪尼康/苏光套19钢尺田岛牌 50M把110振捣梁12m111试模150X150X150组6四、主要施工方案1、水泥稳定级配碎石垫层摊铺(1)准备下承层:对已验收合格的路基表面进行清理,并且洒水后用 YZ18 压路机碾压一遍,确保下承层表面清洁、平整、密实
(2)施工放样① 恢复中线:每隔 10 米设一中装和边桩(按半幅)
在摊铺前放出松铺控制线,在整平过程中挂线(横、斜)控制,在碾压过程跟踪监测
② 用水准仪在桩上测出松铺高程,并用红笔明显标注在桩上
松铺系数采用 1
③ 材料运输及堆放:根据垫层的宽度、厚度及规定的压实干密度及运料车辆的车厢体积,计算出每车料堆放距离
卸料时按照计算距离严格
