电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

体育中心站绿化迁改方案

体育中心站绿化迁改方案_第1页
1/9
体育中心站绿化迁改方案_第2页
2/9
体育中心站绿化迁改方案_第3页
3/9

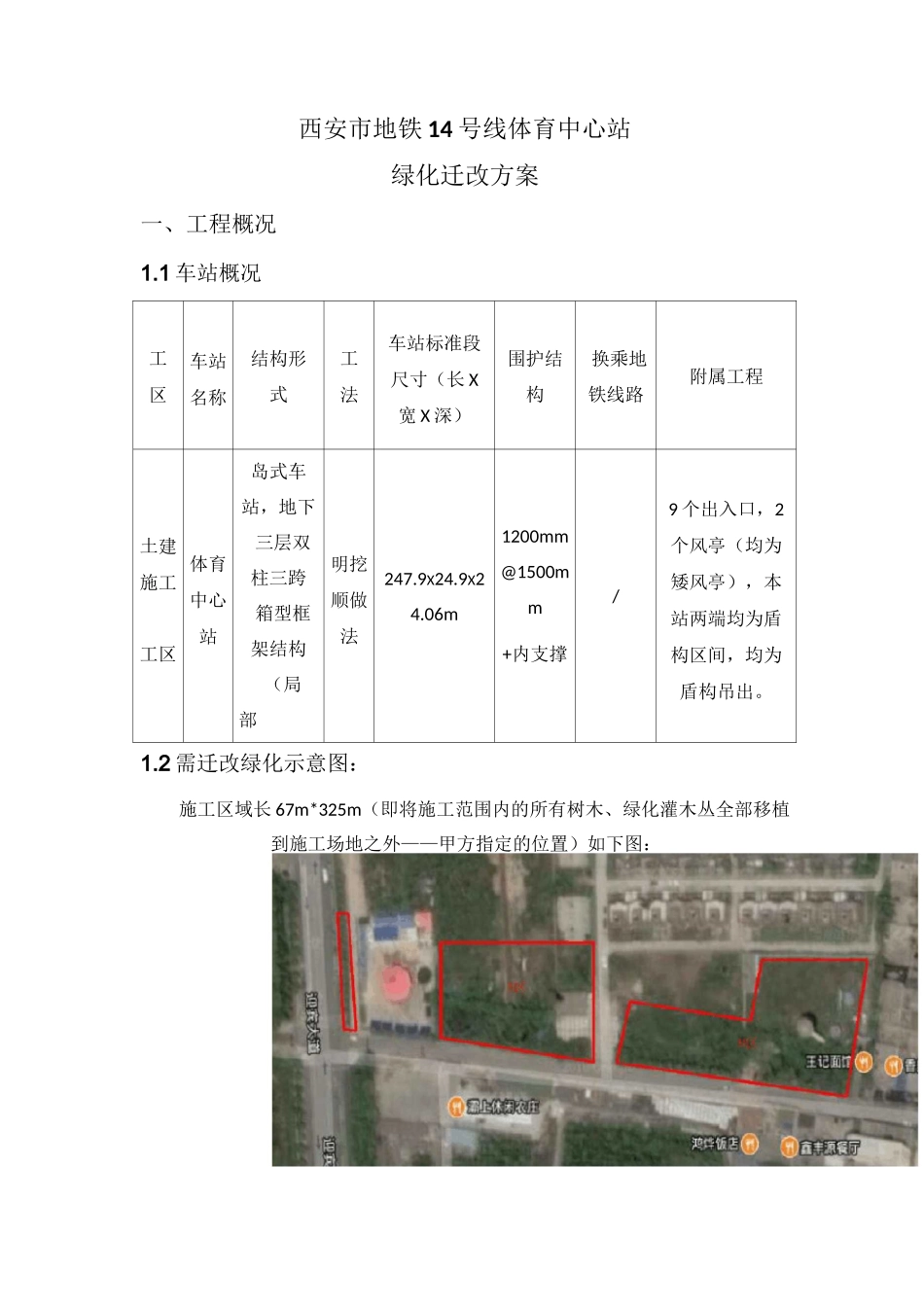

一、工程概况1.1 车站概况 21.2 需迁改绿化示意图:2二、施工准备 3三、绿化移植施工方案 43.1 施工工序 43.2 明确迁移苗木具体情况 43.3 确定移植的时间 43.4 做好迁移准备工作 43.5 苗木移植的方法 53.6 苗木的吊运 63.7 苗木的定植 63.8 定植后养护 8四、安全文明施工措施 84.1 安全措施 84.2 文明施工措施 9西安市地铁 14 号线体育中心站绿化迁改方案一、工程概况1.1 车站概况工区车站名称结构形式工法车站标准段尺寸(长 X宽 X 深)围护结构换乘地铁线路附属工程土建施工工区体育中心站岛式车站,地下三层双柱三跨箱型框架结构(局部四跨)明挖顺做法247.9X24.9X24.06m1200mm@1500mm+内支撑/9 个出入口,2个风亭(均为矮风亭),本站两端均为盾构区间,均为盾构吊出。1.2 需迁改绿化示意图:施工区域长 67m*325m(即将施工范围内的所有树木、绿化灌木丛全部移植到施工场地之外——甲方指定的位置)如下图:二、施工准备1、现场踏勘与调查:熟悉、了解现场的实际情况,现场清点或实测树木的数量、灌木绿化面积。绿化迁改明细表一(树木改迁)序号部位树木名称数量(棵)产权单位备注1B 区核桃32北舍村2泡桐2北舍村3白蜡19北舍村4红叶李13北舍村5松树5北舍村6椿树/杂树60北舍村合计131绿化迁改明细表二(树木改迁)序号部位树木名称数量棵产权单位备注玉兰花树北舍村柳树北舍村白蜡北舍村红叶李北舍村区松树北舍村椿树杂树北舍村樱桃北舍村合计绿化迁改明细表三(灌木丛绿化改迁)序号灌木名称数量(mJ产权单位备注万年青北舍村其他北舍村其他北舍村其他北舍村合计2、制订施工进度计划表,用于控制施工进度和调度工人及材料。3、开工前实地勘察,了解施工现场环境、交通、运输等情况。4、机械设备材料准备:进场前需准备好吊装设备、洒水设备、修剪设备、安全施工设备、养护设备等。5、劳动力准备:安排足够的劳动力,合理统筹安排三、绿化移植施工方案3.1 施工工序确定待迁移苗木的品质、数量、规格—做好迁移准备工作(场地清理、定位放线)—挖种植穴—苗木起挖—吊运—定植(换土、施底肥、浇水、架扶)—定植后养护—竣工交接3.2 明确迁移苗木具体情况根据施工图纸和规范文件对迁移位置进行放线,明确迁移范围,确定范围内苗木数量、规格、树形等,并对原绿地土质情况进行摸底。3.3 确定移植的时间现在正好是移栽的黄金时间,根据甲方确定时间开始移植3.4 做好迁移准备工作1、场地清理,确定周边...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

体育中心站绿化迁改方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
