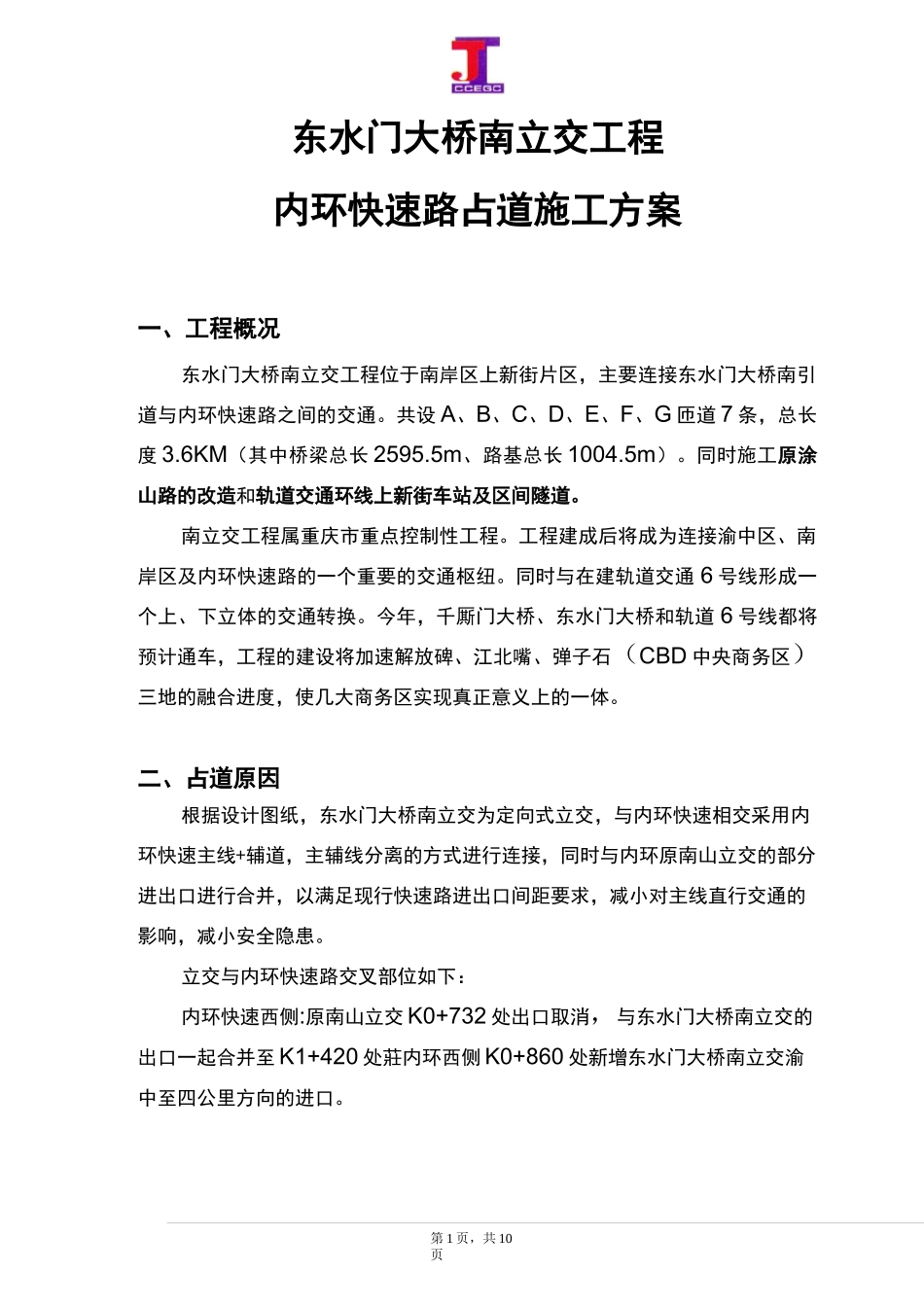

第 1 页,共 10页东水门大桥南立交工程内环快速路占道施工方案一、工程概况东水门大桥南立交工程位于南岸区上新街片区,主要连接东水门大桥南引道与内环快速路之间的交通
共设 A、B、C、D、E、F、G 匝道 7 条,总长度 3
6KM(其中桥梁总长 2595
5m、路基总长 1004
同时施工原涂山路的改造和轨道交通环线上新街车站及区间隧道
南立交工程属重庆市重点控制性工程
工程建成后将成为连接渝中区、南岸区及内环快速路的一个重要的交通枢纽
同时与在建轨道交通 6 号线形成一个上、下立体的交通转换
今年,千厮门大桥、东水门大桥和轨道 6 号线都将预计通车,工程的建设将加速解放碑、江北嘴、弹子石(CBD 中央商务区)三地的融合进度,使几大商务区实现真正意义上的一体
二、占道原因根据设计图纸,东水门大桥南立交为定向式立交,与内环快速相交采用内环快速主线+辅道,主辅线分离的方式进行连接,同时与内环原南山立交的部分进出口进行合并,以满足现行快速路进出口间距要求,减小对主线直行交通的影响,减小安全隐患
立交与内环快速路交叉部位如下:内环快速西侧:原南山立交 K0+732 处出口取消,与东水门大桥南立交的出口一起合并至 K1+420 处莊内环西侧 K0+860 处新增东水门大桥南立交渝中至四公里方向的进口

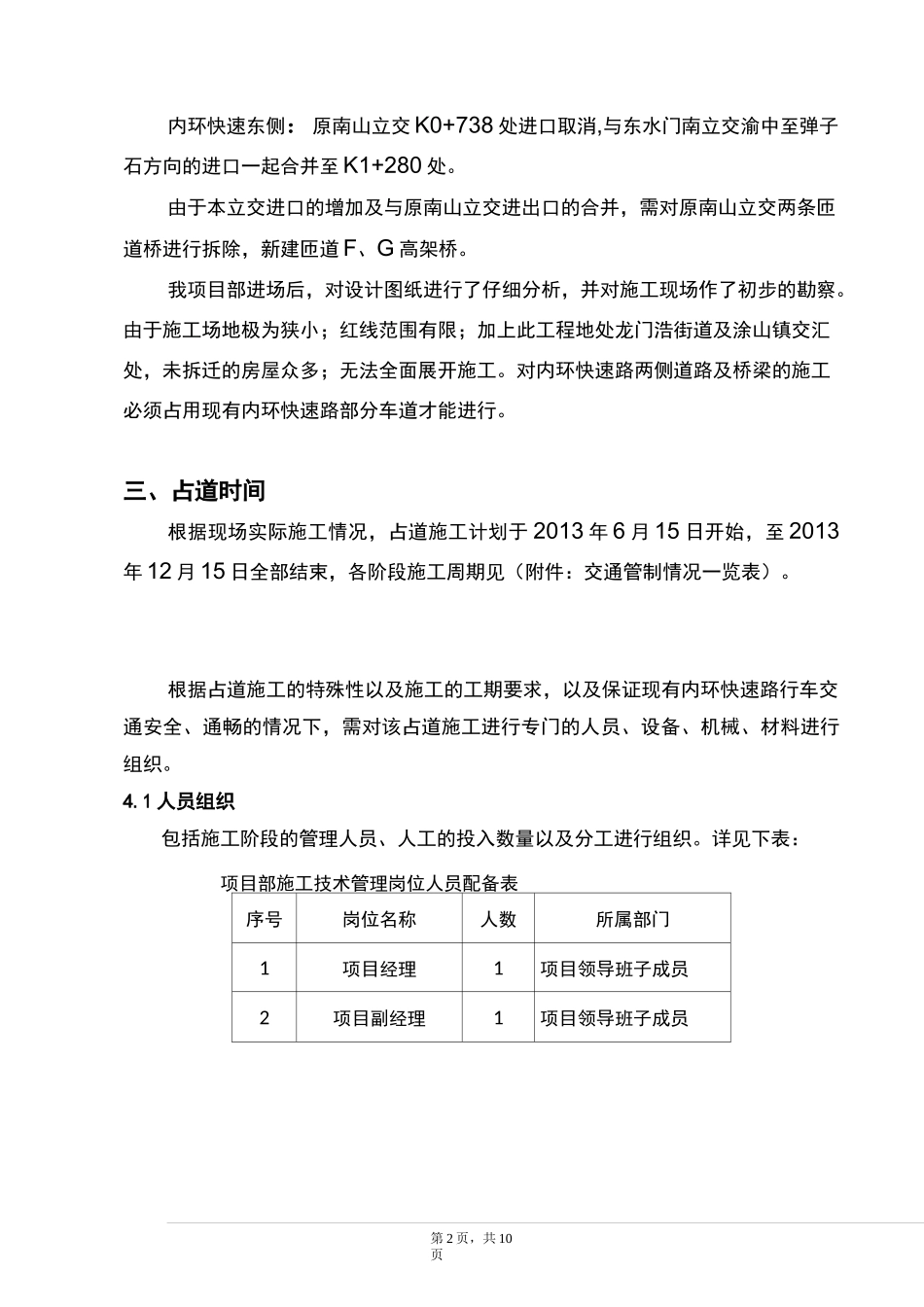

第 2 页,共 10页内环快速东侧:原南山立交 K0+738 处进口取消,与东水门南立交渝中至弹子石方向的进口一起合并至 K1+280 处
由于本立交进口的增加及与原南山立交进出口的合并,需对原南山立交两条匝道桥进行拆除,新建匝道 F、G 高架桥
我项目部进场后,对设计图纸进行了仔细分析,并对施工现场作了初步的勘察
由于施工场地极为狭小;红线范围有限;加上此工程地处龙门浩街道及涂山镇交汇处,未拆迁的房屋众多;无法全面展开施工
对内环快速路两侧道路及桥梁的施工必须占用现有内环快速
