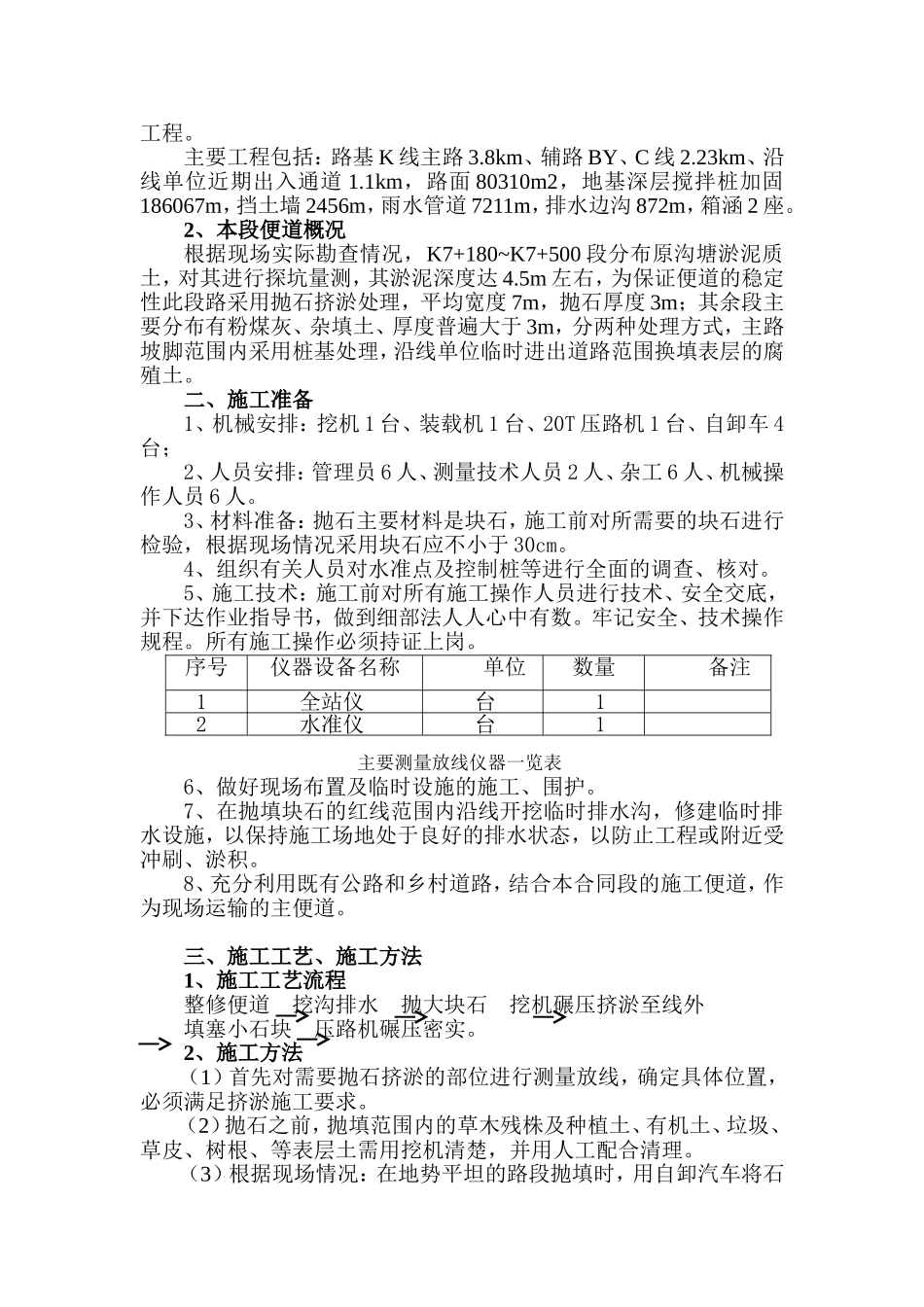

便道抛石挤淤施工方案年月日一、工程概况1、工程概况本项目西起英雄大桥(洪都大桥),接现有英雄大桥南岸立交,沿富大有堤布置,东至学院五路,管段里程K0+000~K11+889
558,全长11
89km,按城市快速路标准建设,双向六车道,标准路幅宽度33
5m,设计速度为80km/h
我标段工区负责里程范围为K7+000~K10+800,全长3
8公里,从吴公庙电排站沿富大有提至北旺桥段,双向六车道,标准路幅宽度33
5m,设计速度为80km/h,按城市快速路标准建设
施工内容包含管段内路基、挡土墙、排水管道、桥涵、路面(不包括面层)、附属防护等工程
主要工程包括:路基K线主路3
8km、辅路BY、C线2
23km、沿线单位近期出入通道1
1km,路面80310m2,地基深层搅拌桩加固186067m,挡土墙2456m,雨水管道7211m,排水边沟872m,箱涵2座
2、本段便道概况根据现场实际勘查情况,K7+180~K7+500段分布原沟塘淤泥质土,对其进行探坑量测,其淤泥深度达4
5m左右,为保证便道的稳定性此段路采用抛石挤淤处理,平均宽度7m,抛石厚度3m;其余段主要分布有粉煤灰、杂填土、厚度普遍大于3m,分两种处理方式,主路坡脚范围内采用桩基处理,沿线单位临时进出道路范围换填表层的腐殖土
二、施工准备1、机械安排:挖机1台、装载机1台、20T压路机1台、自卸车4台;2、人员安排:管理员6人、测量技术人员2人、杂工6人、机械操作人员6人
3、材料准备:抛石主要材料是块石,施工前对所需要的块石进行检验,根据现场情况采用块石应不小于30cm
4、组织有关人员对水准点及控制桩等进行全面的调查、核对
5、施工技术:施工前对所有施工操作人员进行技术、安全交底,并下达作业指导书,做到细部法人人心中有数
牢记安全、技术操作规程
所有施工操作必须持证上岗
主要测量放线仪器一览表6、做好现
