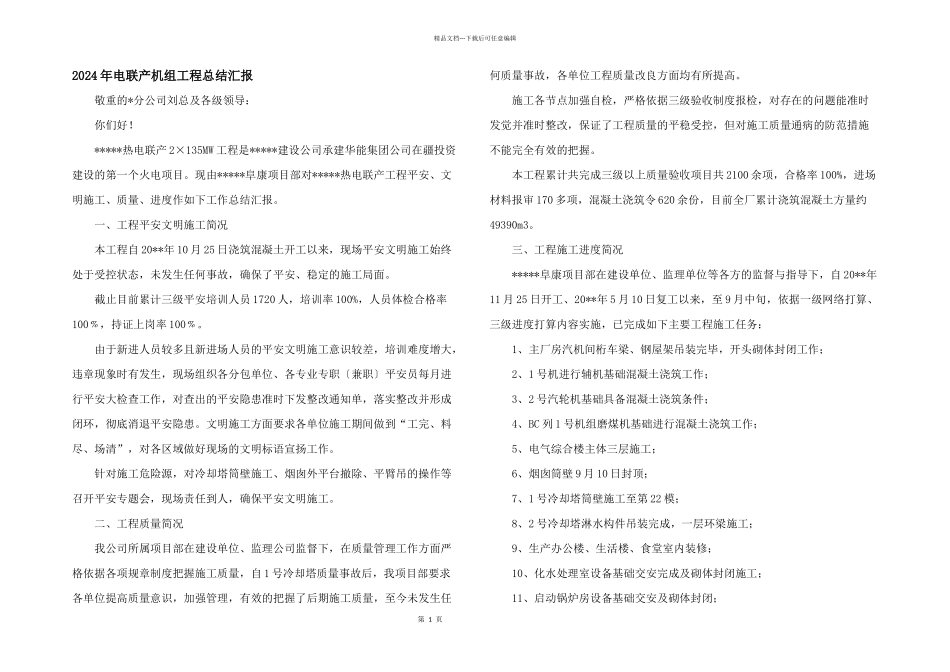

第 1 页精品文档---下载后可任意编辑2024 年电联产机组工程总结汇报 敬重的*分公司刘总及各级领导: 你们好
*****热电联产 2×135MW 工程是*****建设公司承建华能集团公司在疆投资建设的第一个火电项目
现由*****阜康项目部对*****热电联产工程平安、文明施工、质量、进度作如下工作总结汇报
一、工程平安文明施工简况 本工程自 20**年 10 月 25 日浇筑混凝土开工以来,现场平安文明施工始终处于受控状态,未发生任何事故,确保了平安、稳定的施工局面
截止目前累计三级平安培训人员 1720 人,培训率 100%,人员体检合格率100﹪,持证上岗率 100﹪
由于新进人员较多且新进场人员的平安文明施工意识较差,培训难度增大,违章现象时有发生,现场组织各分包单位、各专业专职〔兼职〕平安员每月进行平安大检查工作,对查出的平安隐患准时下发整改通知单,落实整改并形成闭环,彻底消退平安隐患
文明施工方面要求各单位施工期间做到“工完、料尽、场清”,对各区域做好现场的文明标语宣扬工作
针对施工危险源,对冷却塔筒壁施工、烟囱外平台撤除、平臂吊的操作等召开平安专题会,现场责任到人,确保平安文明施工
二、工程质量简况 我公司所属项目部在建设单位、监理公司监督下,在质量管理工作方面严格依据各项规章制度把握施工质量,自 1 号冷却塔质量事故后,我项目部要求各单位提高质量意识,加强管理,有效的把握了后期施工质量,至今未发生任何质量事故,各单位工程质量改良方面均有所提高
施工各节点加强自检,严格依据三级验收制度报检,对存在的问题能准时发觉并准时整改,保证了工程质量的平稳受控,但对施工质量通病的防范措施不能完全有效的把握
本工程累计共完成三级以上质量验收项目共 2100 余项,合格率 100%,进场材料报审 170 多项,混凝土浇筑令 620 余份,目前全厂累计浇筑
