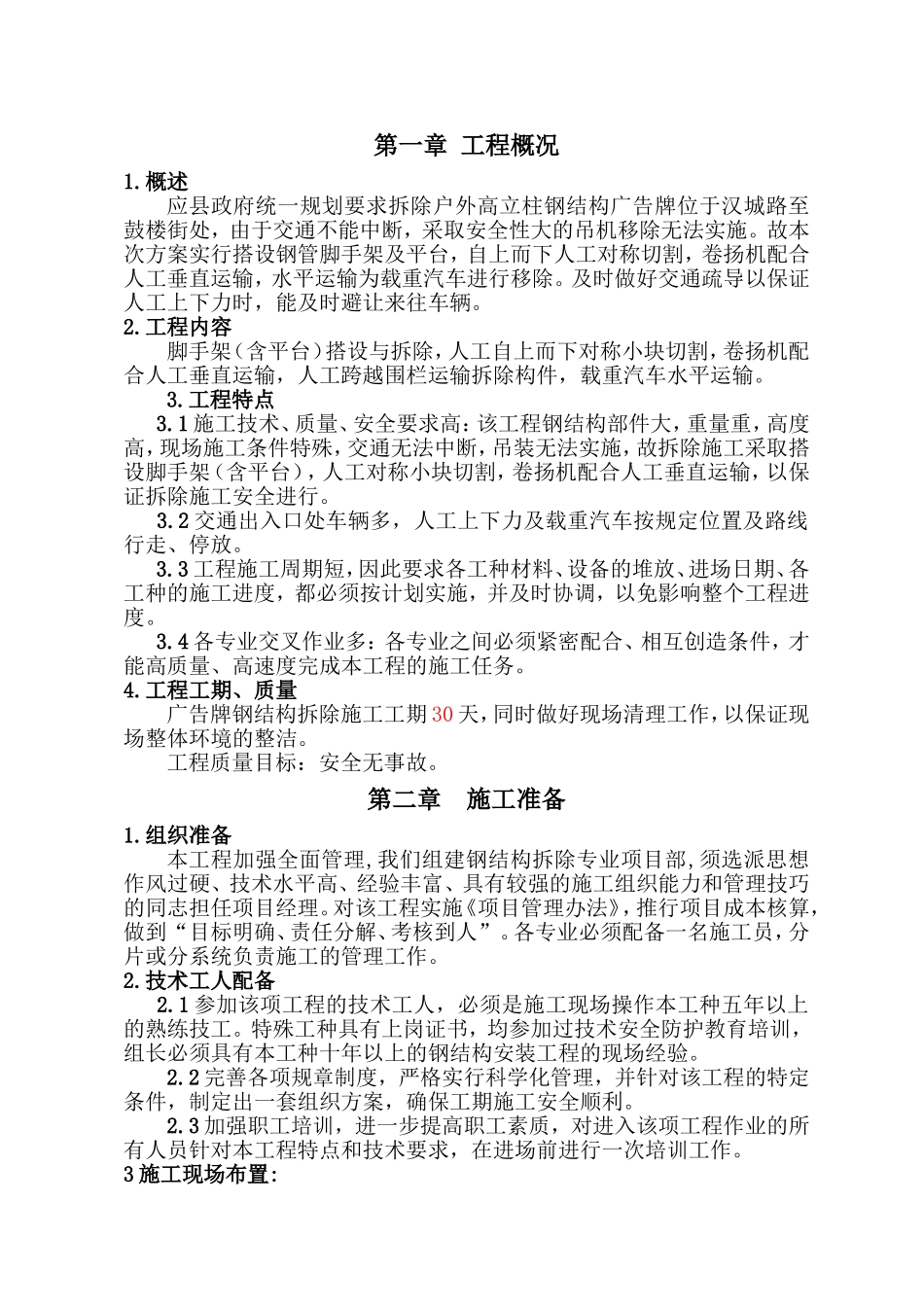

第一章工程概况1
概述应县政府统一规划要求拆除户外高立柱钢结构广告牌位于汉城路至鼓楼街处,由于交通不能中断,采取安全性大的吊机移除无法实施
故本次方案实行搭设钢管脚手架及平台,自上而下人工对称切割,卷扬机配合人工垂直运输,水平运输为载重汽车进行移除
及时做好交通疏导以保证人工上下力时,能及时避让来往车辆
工程内容脚手架(含平台)搭设与拆除,人工自上而下对称小块切割,卷扬机配合人工垂直运输,人工跨越围栏运输拆除构件,载重汽车水平运输
1施工技术、质量、安全要求高:该工程钢结构部件大,重量重,高度高,现场施工条件特殊,交通无法中断,吊装无法实施,故拆除施工采取搭设脚手架(含平台),人工对称小块切割,卷扬机配合人工垂直运输,以保证拆除施工安全进行
2交通出入口处车辆多,人工上下力及载重汽车按规定位置及路线行走、停放
3工程施工周期短,因此要求各工种材料、设备的堆放、进场日期、各工种的施工进度,都必须按计划实施,并及时协调,以免影响整个工程进度
4各专业交叉作业多:各专业之间必须紧密配合、相互创造条件,才能高质量、高速度完成本工程的施工任务
工程工期、质量广告牌钢结构拆除施工工期30天,同时做好现场清理工作,以保证现场整体环境的整洁
工程质量目标:安全无事故
第二章施工准备1
组织准备本工程加强全面管理,我们组建钢结构拆除专业项目部,须选派思想作风过硬、技术水平高、经验丰富、具有较强的施工组织能力和管理技巧的同志担任项目经理
对该工程实施《项目管理办法》,推行项目成本核算,做到“目标明确、责任分解、考核到人”
各专业必须配备一名施工员,分片或分系统负责施工的管理工作
技术工人配备2
1参加该项工程的技术工人,必须是施工现场操作本工种五年以上的熟练技工
特殊工种具有上岗证书,均参加过技术安全防护教育培训,组长必须具有本工种十年以上的钢结构安装工
