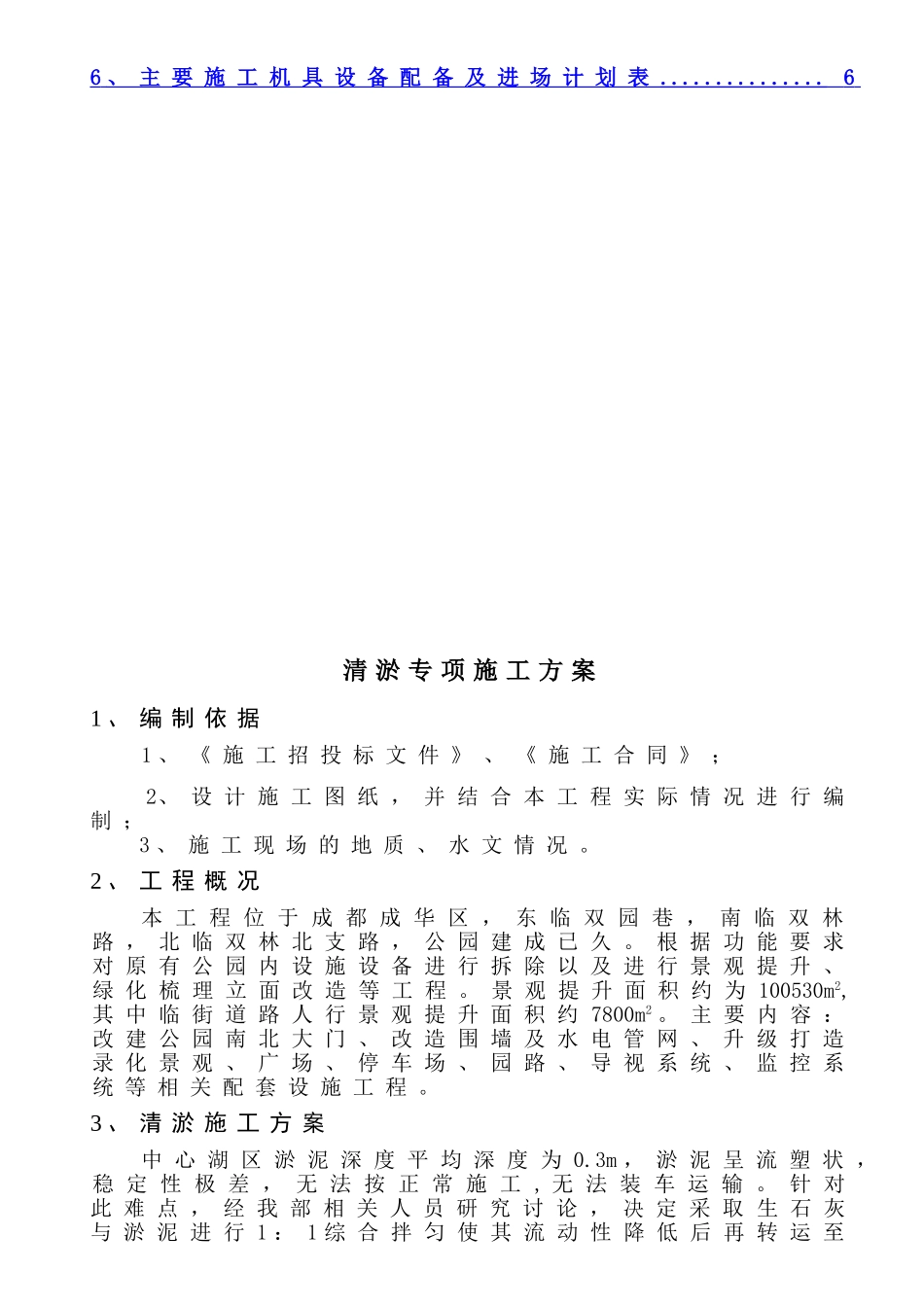

公园提升工程项目中心湖区清淤专项施工方案目录1、编制依据
22、工程概况
23、清淤施工方案
34、施工进度安排
45、扬尘控制措施
56、安全文明措施
56、主要施工机具设备配备及进场计划表
6清淤专项施工方案1、编制依据1、《施工招投标文件》、《施工合同》;2、设计施工图纸,并结合本工程实际情况进行编制;3、施工现场的地质、水文情况
2、工程概况本工程位于成都成华区,东临双园巷,南临双林路,北临双林北支路,公园建成已久
根据功能要求对原有公园内设施设备进行拆除以及进行景观提升、绿化梳理立面改造等工程
景观提升面积约为100530m2,其中临街道路人行景观提升面积约7800m2
主要内容:改建公园南北大门、改造围墙及水电管网、升级打造录化景观、广场、停车场、园路、导视系统、监控系统等相关配套设施工程
3、清淤施工方案中心湖区淤泥深度平均深度为0
3m,淤泥呈流塑状,稳定性极差,无法按正常施工,无法装车运输
针对此难点,经我部相关人员研究讨论,决定采取生石灰与淤泥进行1:1综合拌匀使其流动性降低后再转运至渣场
具体做法为:先利用污水泵将大部分积水抽完后,再在淤泥部分边缘挖一个3m*3m*3m的积水坑,将四
