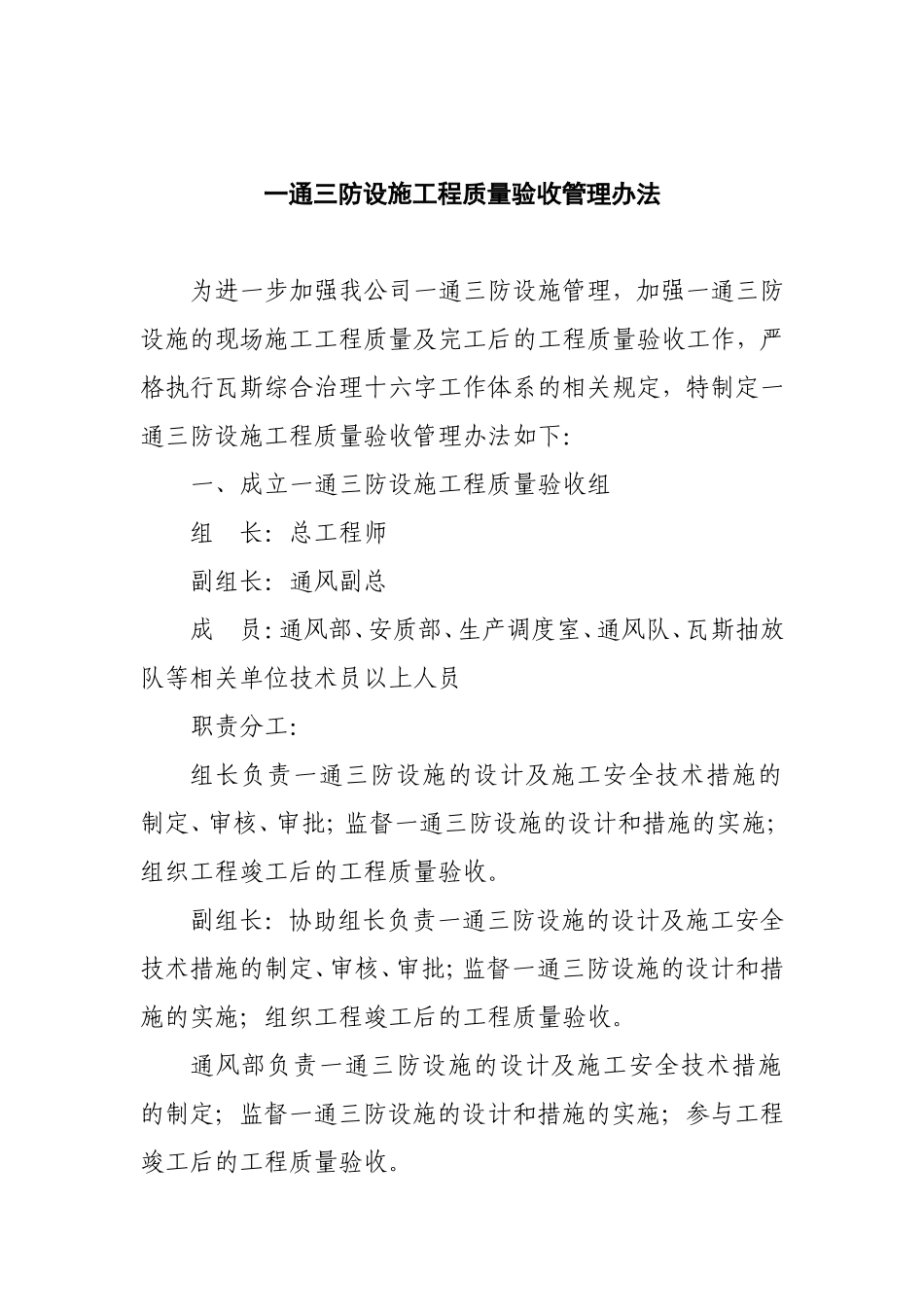

一通三防设施工程质量验收管理办法为进一步加强我公司一通三防设施管理,加强一通三防设施的现场施工工程质量及完工后的工程质量验收工作,严格执行瓦斯综合治理十六字工作体系的相关规定,特制定一通三防设施工程质量验收管理办法如下:一、成立一通三防设施工程质量验收组组长:总工程师副组长:通风副总成员:通风部、安质部、生产调度室、通风队、瓦斯抽放队等相关单位技术员以上人员职责分工:组长负责一通三防设施的设计及施工安全技术措施的制定、审核、审批;监督一通三防设施的设计和措施的实施;组织工程竣工后的工程质量验收

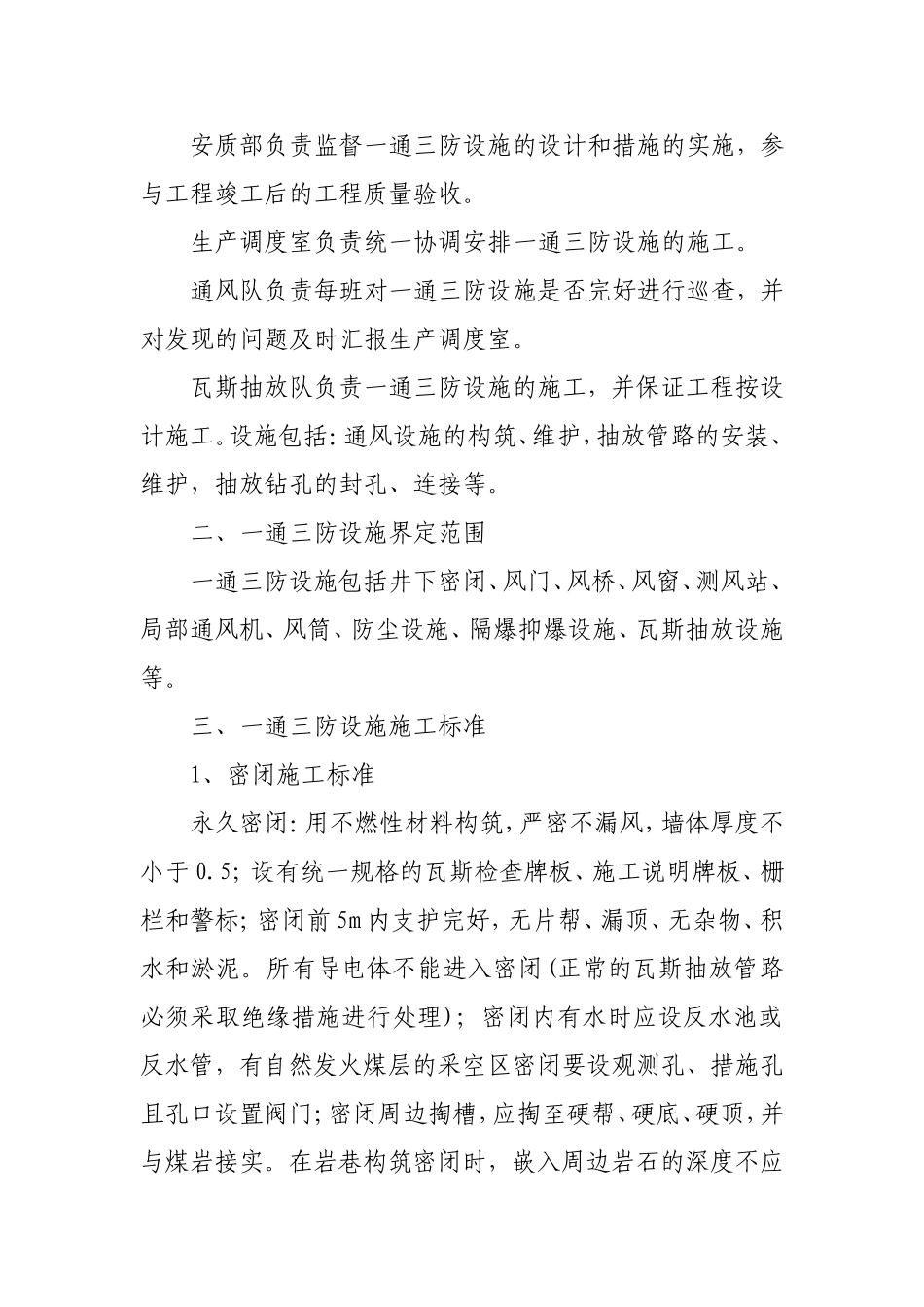

副组长:协助组长负责一通三防设施的设计及施工安全技术措施的制定、审核、审批;监督一通三防设施的设计和措施的实施;组织工程竣工后的工程质量验收
通风部负责一通三防设施的设计及施工安全技术措施的制定;监督一通三防设施的设计和措施的实施;参与工程竣工后的工程质量验收
安质部负责监督一通三防设施的设计和措施的实施,参与工程竣工后的工程质量验收
生产调度室负责统一协调安排一通三防设施的施工
通风队负责每班对一通三防设施是否完好进行巡查,并对发现的问题及时汇报生产调度室
瓦斯抽放队负责一通三防设施的施工,并保证工程按设计施工
设施包括:通风设施的构筑、维护,抽放管路的安装、维护,抽放钻孔的封孔、连接等
二、一通三防设施界定范围一通三防设施包括井下密闭、风门、风桥、风窗、测风站、局部通风机、风筒、防尘设施、隔爆抑爆设施、瓦斯抽放设施等

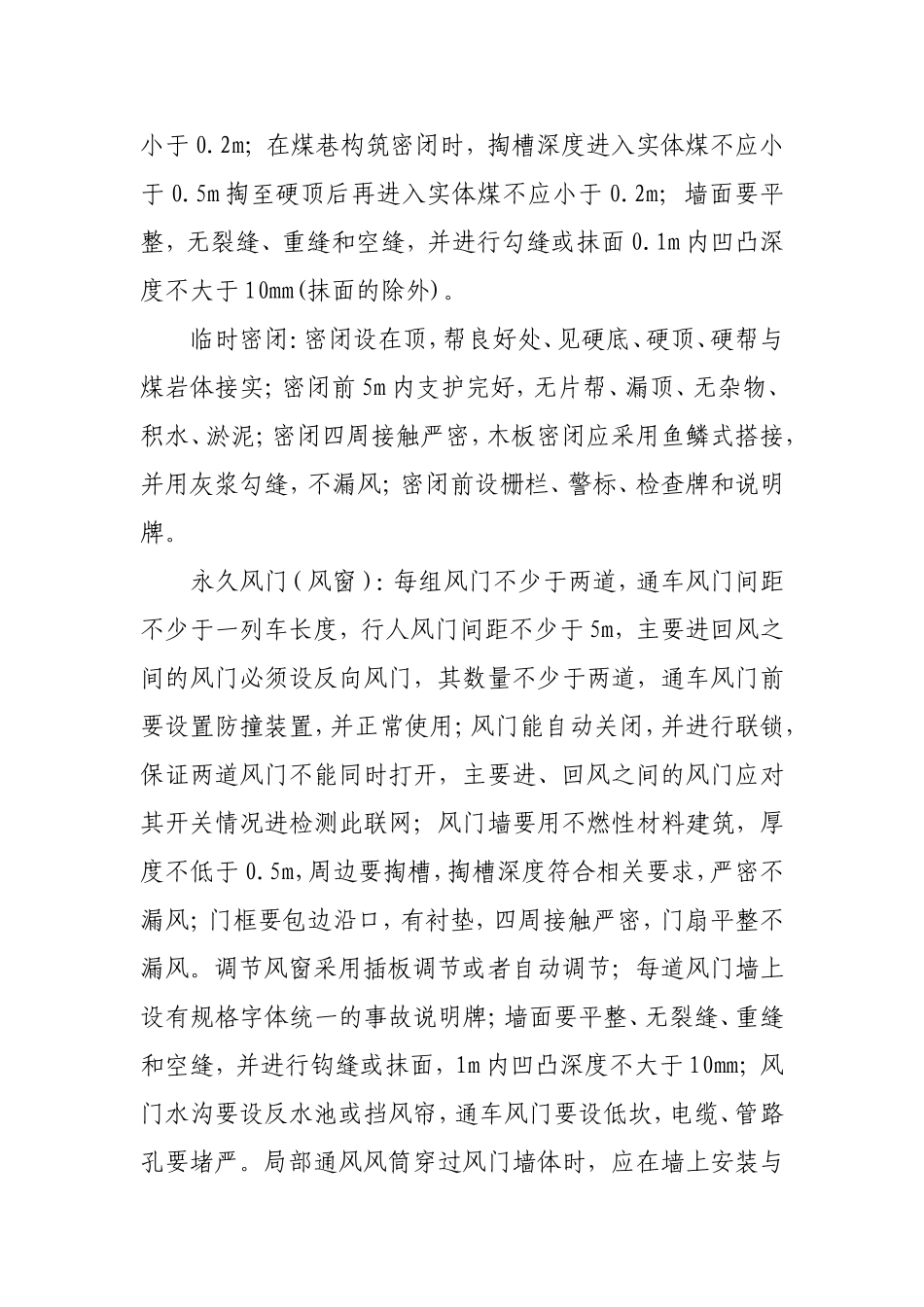

三、一通三防设施施工标准1、密闭施工标准永久密闭:用不燃性材料构筑,严密不漏风,墙体厚度不小于0
5;设有统一规格的瓦斯检查牌板、施工说明牌板、栅栏和警标;密闭前5m内支护完好,无片帮、漏顶、无杂物、积水和淤泥
所有导电体不能进入密闭(正常的瓦斯抽放管路必须采取绝缘措施进行处理);密闭内有水时应设反水池或反水管,有自然发火煤层的采空区密闭要设观测孔、措施孔且孔口设置
