常用软件课程设计目录一、编制依据、原则 1(1)编制依据 1(1)编制原则 1二、工程概况 1三、施工总体布置 2(1)生活区布置 3(2)施工用电、用水的布置 3(3)施工道路及料场布置 3(4)环境保护布置 3四、施工方案 4(1)施工总体方案 4(2)施工顺序 5(3)施工方法 5三施工总进度 7(1)施工总进度计划安排 7(2)计划工期 7(3)人员、机械设备投入情况 7四质量保证措施 8(1)施工质量目标 8(2)施工过程控制要点 9(3)原材料的质量控制 9(4)主体项目的施工质量控制 9五施工进度保证措施 10六安全、环保、文明施工体系及保证措施 11(1)施工安全体系及保证措施 11(2)环保保证措施 12(3)文明施工保证措施 13右岸下游防洪堤(K0+073

00〜K0+650
00)段坡面常用软件课程设计防护加固施工方案一、编制依据、原则(1)编制依据1、川设毛电设(2012)009 号设计设计通知2、国电毛开司纪(2012)43 号会议纪要(2)编制原则本着安全、优质、高效、经济、合理的原则而编制二、工程概况本段防洪堤位于闸坝下游右岸顺河乡境内,原堤身主要采用干砌石和浆彻石修筑,现部分彻筑段出现裂缝或垮塌损毁,为保证该段防洪堤安全防洪,决定对 K0+073
00〜K0+650
00 堤段局部堤脚和坡面防冲加固处理,主要施工内容如下:1、桩号 K0+073
00〜K0+230
00 堤段:清除该段坡面垃圾,对该段坡面破损部位予以修补,采用 M10 水泥砂浆勾缝
2、桩号 K0+230
00〜K0+268
00 堤段:清除该段坡面垃圾,对坡面进行修整,在修整后坡面上新砌筑 50cm 厚 M10 浆砌石
3、桩号 K0+268
00〜K0+283
00 堤段:清除该段坡面垃圾,对该段坡面破损部位予以修补,采用 M10 水泥砂浆勾缝

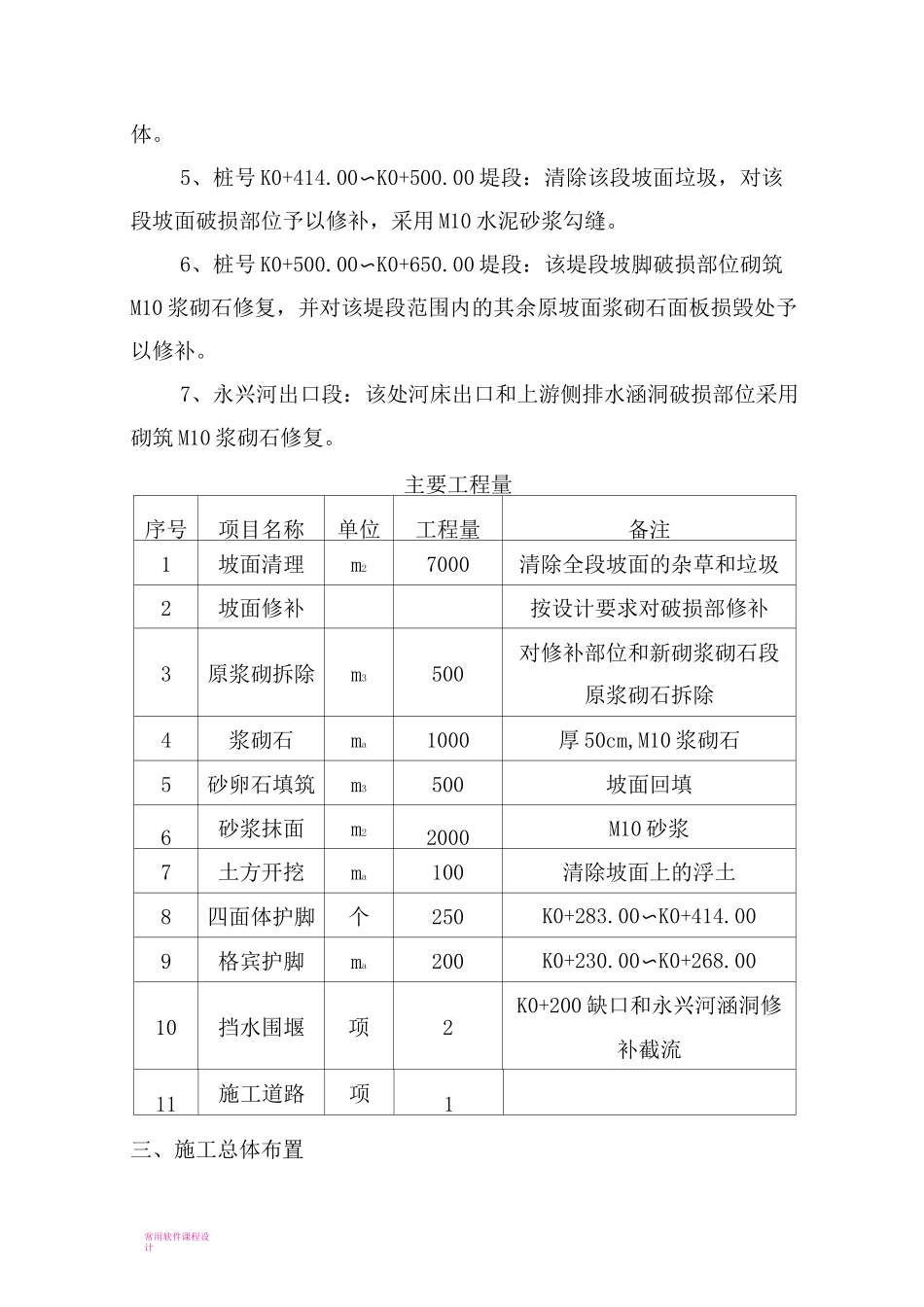

4、桩号 K0+283
