基础底板、基础梁钢筋绑扎技术交底

基础底板、基础梁钢筋绑扎技术交底_第1页
1/12
基础底板、基础梁钢筋绑扎技术交底_第2页
2/12
基础底板、基础梁钢筋绑扎技术交底_第3页
3/12

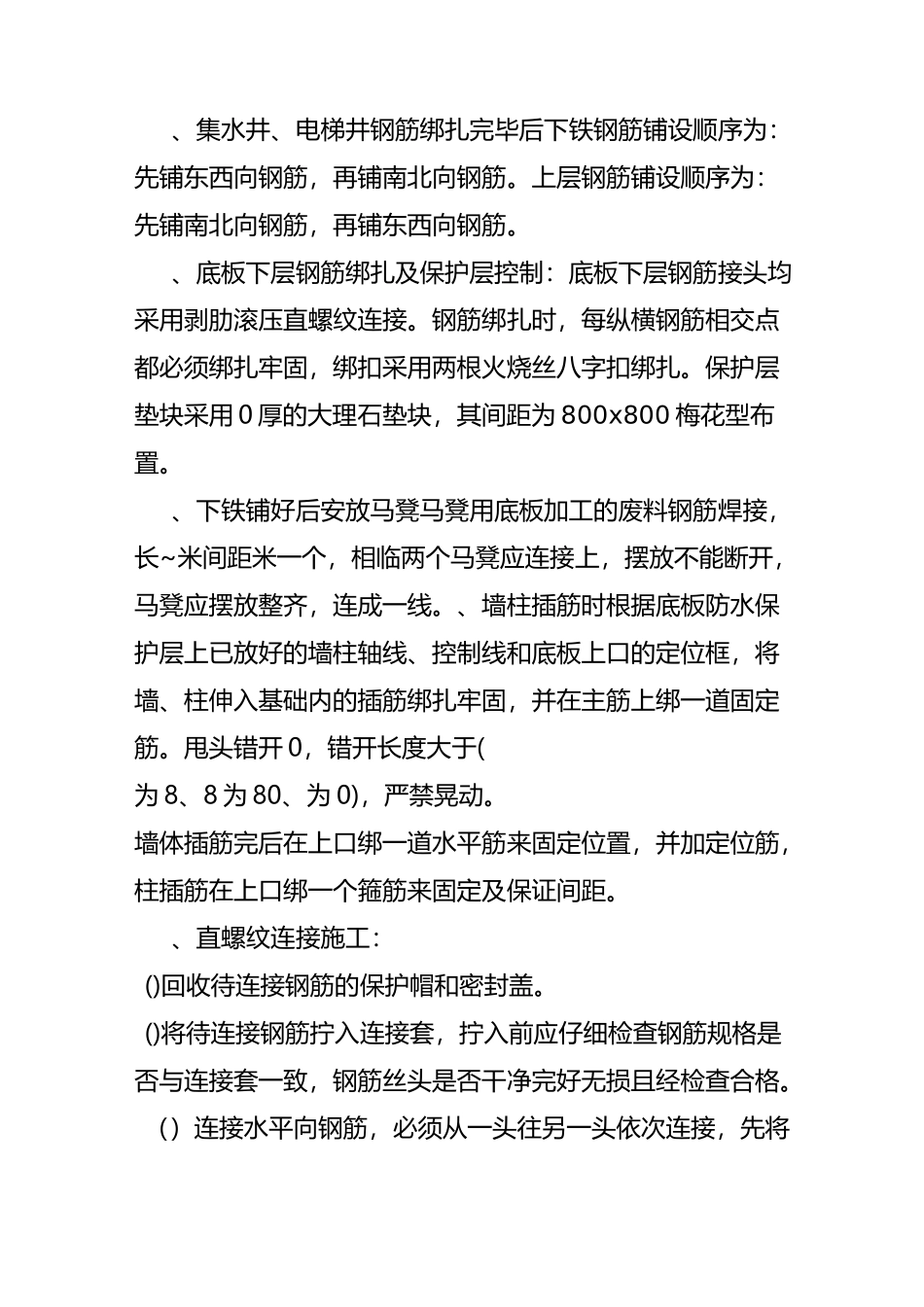

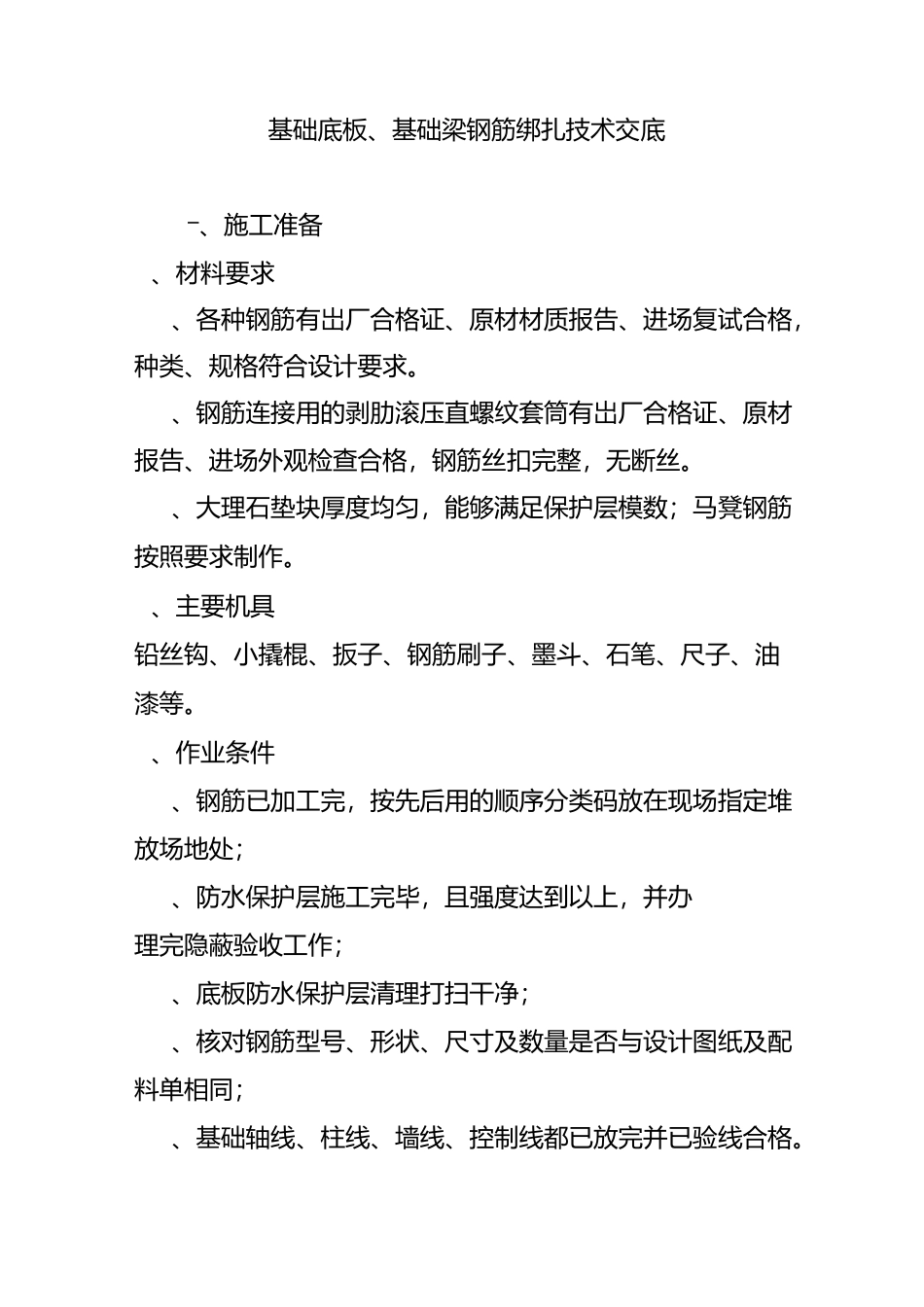

基础底板、基础梁钢筋绑扎技术交底―、施工准备、材料要求、各种钢筋有岀厂合格证、原材材质报告、进场复试合格,种类、规格符合设计要求。、钢筋连接用的剥肋滚压直螺纹套筒有岀厂合格证、原材报告、进场外观检查合格,钢筋丝扣完整,无断丝。、大理石垫块厚度均匀,能够满足保护层模数;马凳钢筋按照要求制作。、主要机具铅丝钩、小撬棍、扳子、钢筋刷子、墨斗、石笔、尺子、油漆等。、作业条件、钢筋已加工完,按先后用的顺序分类码放在现场指定堆放场地处;、防水保护层施工完毕,且强度达到以上,并办理完隐蔽验收工作;、底板防水保护层清理打扫干净;、核对钢筋型号、形状、尺寸及数量是否与设计图纸及配料单相同;、基础轴线、柱线、墙线、控制线都已放完并已验线合格。、人员准备质检:李广常技术负责:杨建平测量:陈希尊工长:王怀军二、操作工艺:、基础底板钢筋绑扎工艺流程:钢筋运输及现场码放-核对墙柱及节点的位置-画底板钢筋分档标志及弹线-铺设底板下铁钢筋-直螺纹连接施工-基础底板下铁钢筋绑扎及保护层垫块设置-底板下铁钢筋验收及处理-放置马凳并绑扎上铁钢筋 T墙柱插筋-办理隐检和质量评定签认手续 T 办交接检签认。、弹基础底板下铁位置,双向位置线(包括集水坑、电梯坑)和墙、柱插筋位置线(墙的角部及间距、柱的四角等部位用红油漆涂成三角作标记)以便于基础底板上铁绑扎完毕后,好找墙柱的位置。、施工时要先绑扎集水坑、电梯井处的钢筋。要点如下:首先绑扎坑钢筋下铁,最后绑扎坑的上铁,并在底下垫上的垫块,设置间距梅花形布置,用火烧丝绑好,侧面也垫上的垫块,控制好保护层厚度。按其型号和间距绑扎成型,在电梯井、集水坑内锚固的深入要满足设计图纸的锚固长度。绑完下铁后注意马上放上垫块,垫块为 0,间距为 00,梅花形布置。特别注意侧面也应该加0 的垫块,不能遗忘。、集水井、电梯井钢筋绑扎完毕后下铁钢筋铺设顺序为:先铺东西向钢筋,再铺南北向钢筋。上层钢筋铺设顺序为:先铺南北向钢筋,再铺东西向钢筋。、底板下层钢筋绑扎及保护层控制:底板下层钢筋接头均采用剥肋滚压直螺纹连接。钢筋绑扎时,每纵横钢筋相交点都必须绑扎牢固,绑扣采用两根火烧丝八字扣绑扎。保护层垫块采用 0 厚的大理石垫块,其间距为 800x800 梅花型布置。、下铁铺好后安放马凳马凳用底板加工的废料钢筋焊接,长~米间距米一个,相临两个马凳应连接上,摆放不能断开,马凳应摆放整齐,连成一线。、墙柱插筋时根据...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基础底板、基础梁钢筋绑扎技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
