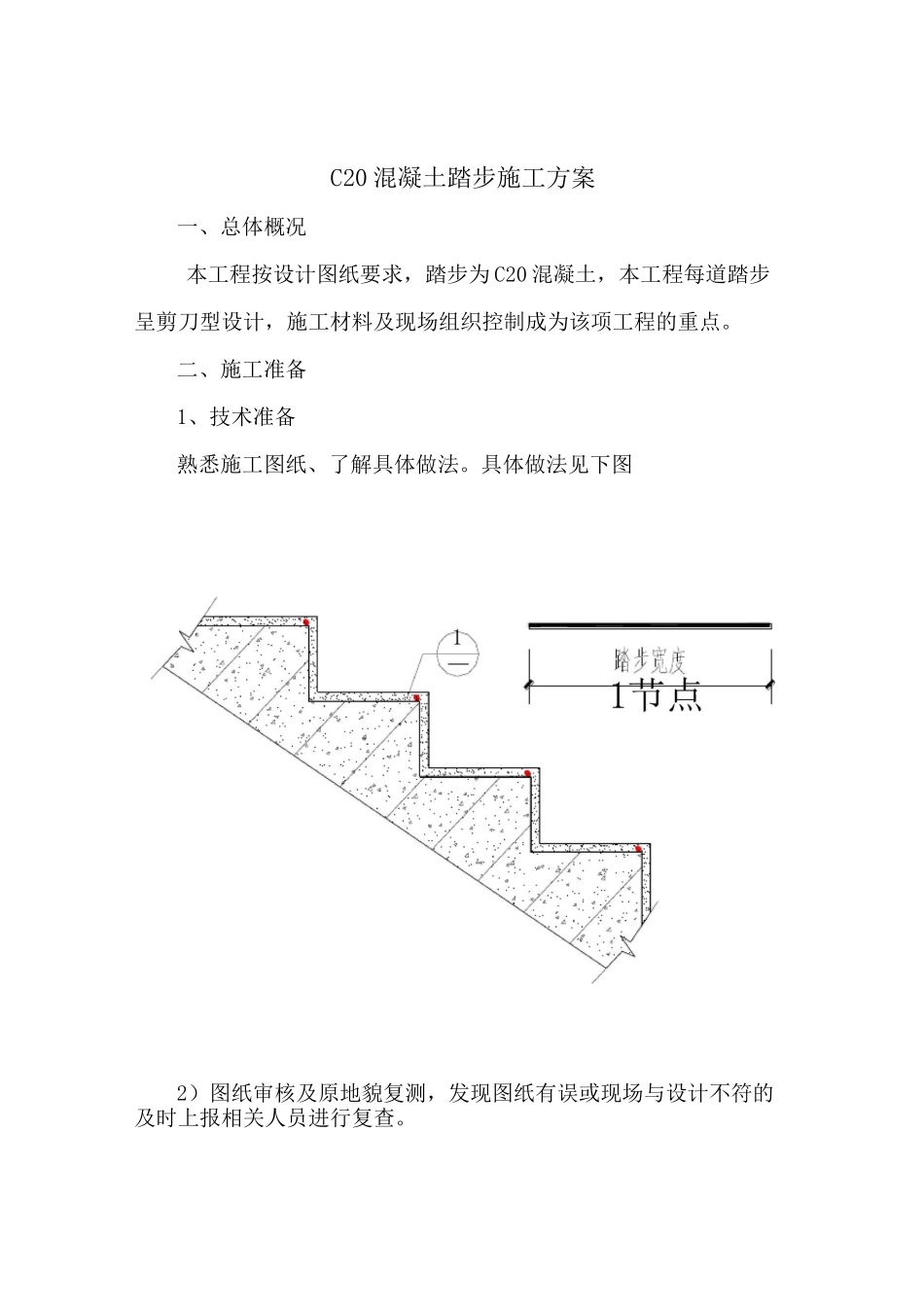

C20 混凝土踏步施工方案一、总体概况本工程按设计图纸要求,踏步为 C20 混凝土,本工程每道踏步呈剪刀型设计,施工材料及现场组织控制成为该项工程的重点。二、施工准备1、技术准备熟悉施工图纸、了解具体做法。具体做法见下图2)图纸审核及原地貌复测,发现图纸有误或现场与设计不符的及时上报相关人员进行复查。3)挡墙选用 C20 混凝土。4)C20 砼采取集中搅拌,采用运输车运至施工现场。5)修建临时施工便道、布置材料堆放场地及备料。2、材料准备2.1 材料要求:2.1.1 水泥2.1.1.1 应采用强度高,收缩性小耐磨性强、抗冻性好的水泥。其物理性能和化学成分符合《硅酸盐水泥》的规定。2.1.1.2 水泥标号不得低于 P.O32.5#。2. 1.1.3 水泥进场时,应有产品合格证及化验单。并对品种、标号、包装、数量、出厂日期等进行检查验收,报监理工程师审批。2.1.2 粗集料用于混凝土中的碎石或砾石要求质地坚硬、耐久、洁净,有良好的级配,颗粒应接近立方体,最大粒径不应超过 40mm,其技术要求应符合《公路桥涵施工技术规范》(JTJ041—2000)之要求。2.1.3 细集料采用天然砂和人工砂。其质地要求坚硬、耐久、洁净、并具有良好级配,细集料的技术要求符合《施工技术规范》之要求。2.1.4 水混凝土搅拌和养护用水要求清洁,宜采用饮用水,使用非饮用水时,应进行检验,并符合下列规定:a、硫酸盐含量(按 SO42-计)不得超过 2700mg/L。b、含盐量不得超过 5000mg/L。c、PH 值不得小于 4。3、机具设备主要机具:砂浆搅拌机、平铲、筛子(孔径 5mm)、灰斗车、大桶、线坠、笤帚、胶皮水管、小水桶、喷壶、白线°1100mm 靠尺板、铁抹子、木抹子、托灰板等。4、作业条件1)弹好踏步建筑 1.5m 线;2)对施工中碰坏的阳角须及时做修补处理;3)施工前应按上图加工作为踏步阳角的保护。三、施工工艺施工准备一测量放线一基坑开挖一机械夯实一验基一地基承载力检测 f 立模加固 f 浇筑混凝土 f 拆除模板 f 检验 f 养护四、主要施工要点1、测量放样施工前,根据设计图纸,放出边线桩及砌体基槽开挖范围,在开挖边界外 5m 设保护桩,便于施工中随时检查。2、基槽开挖采用人工配合机械开挖的方法,待挖至接近设计标高时检查基槽标高和轴线偏位情况,对有偏差的及时修整达到设计要求。基槽开挖时,基槽必须嵌岩,深度大于 68cm。3、模板安装采用通用化组合竹胶模板,使用时应在模板内侧加钉镀锌铁皮或刷机油,以保证混凝土表面平整光滑...
